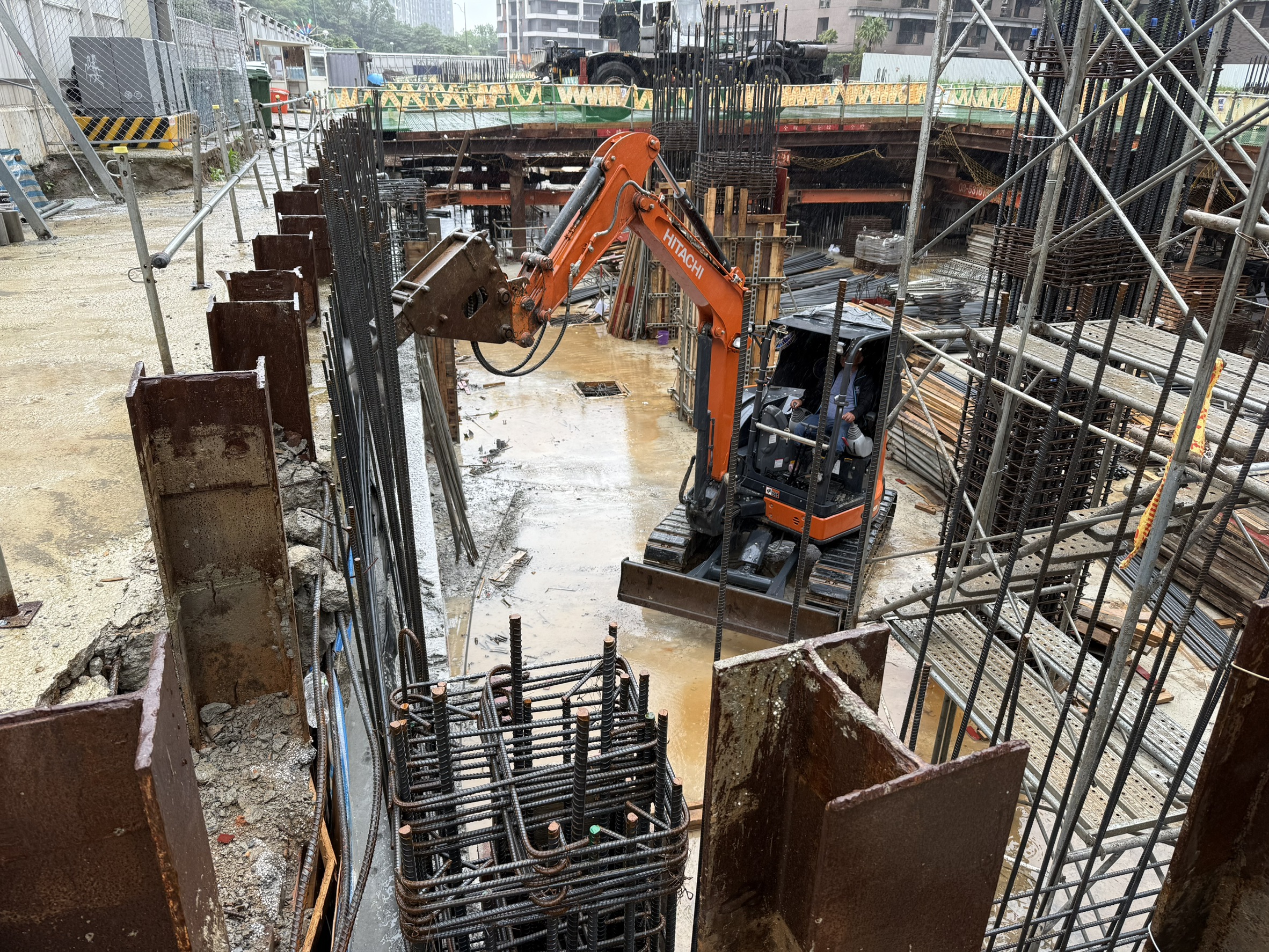

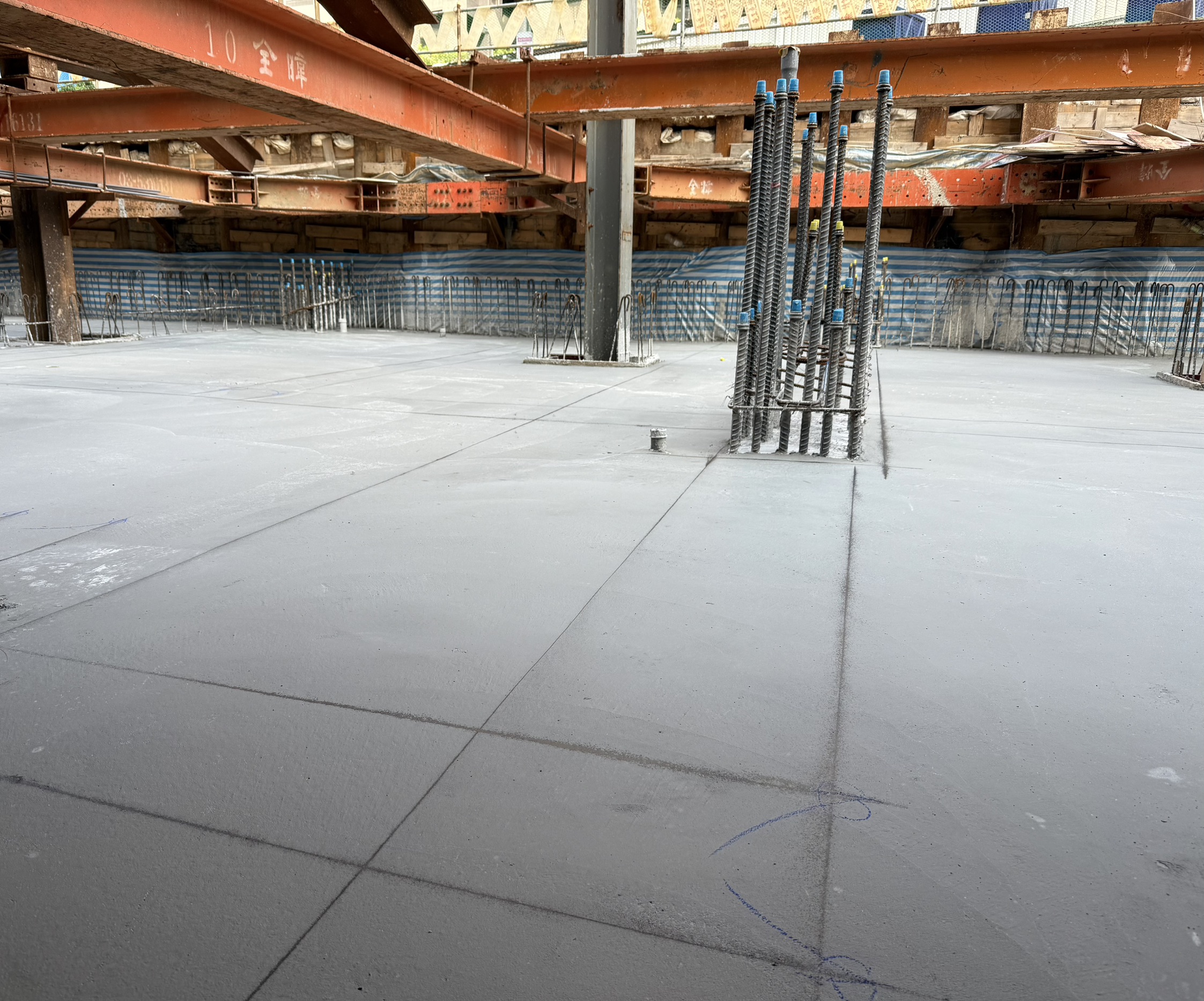

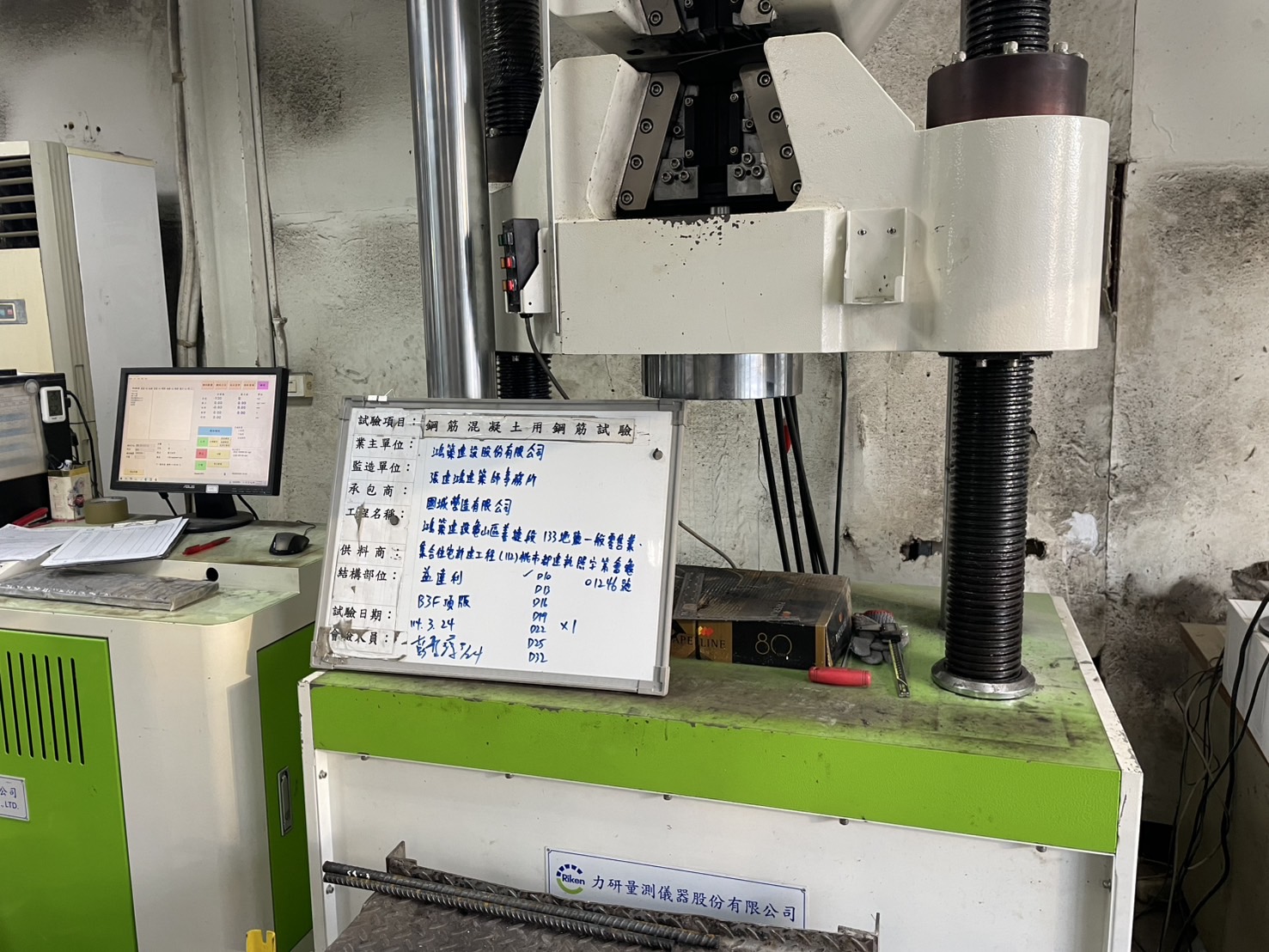

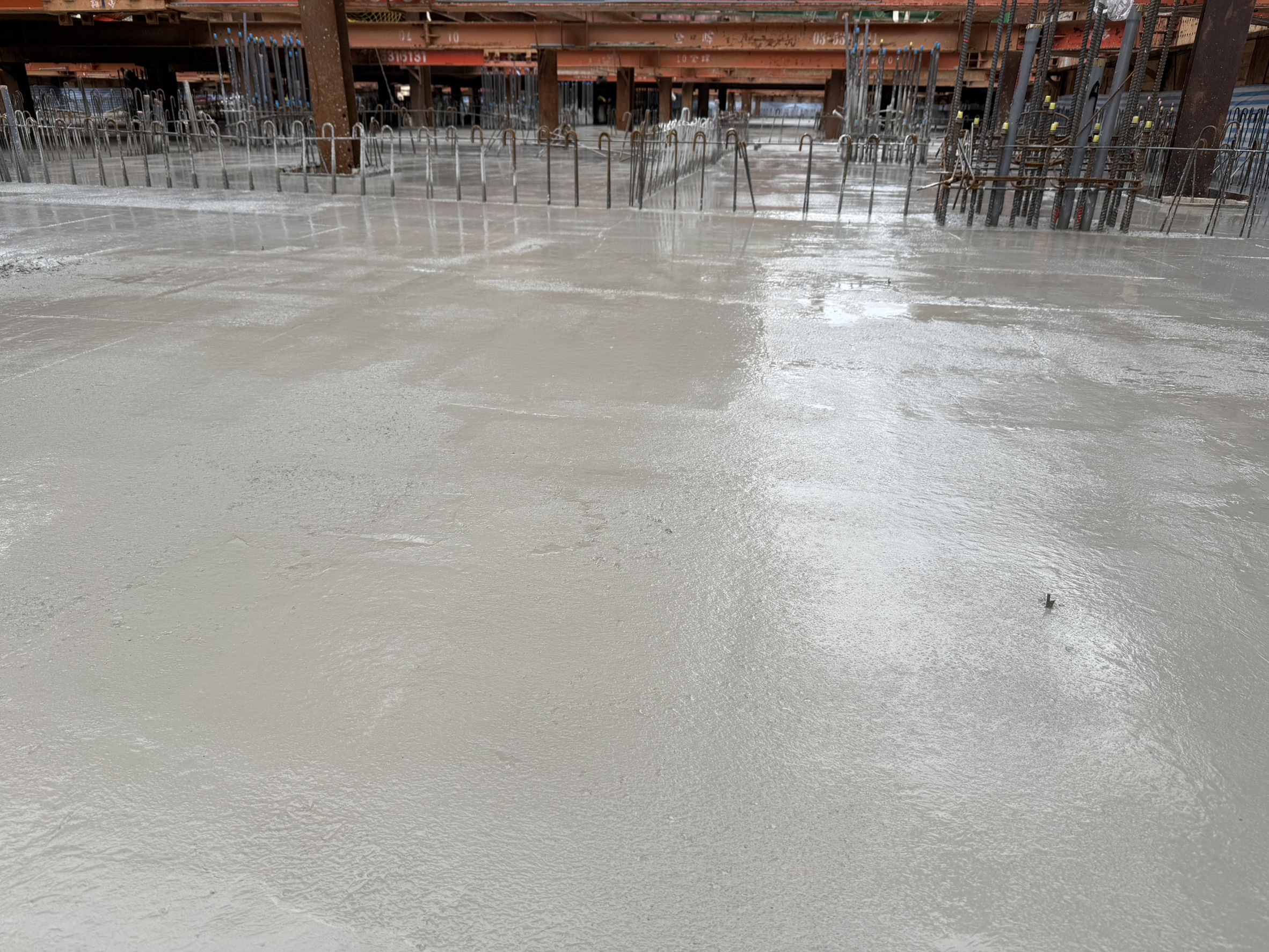

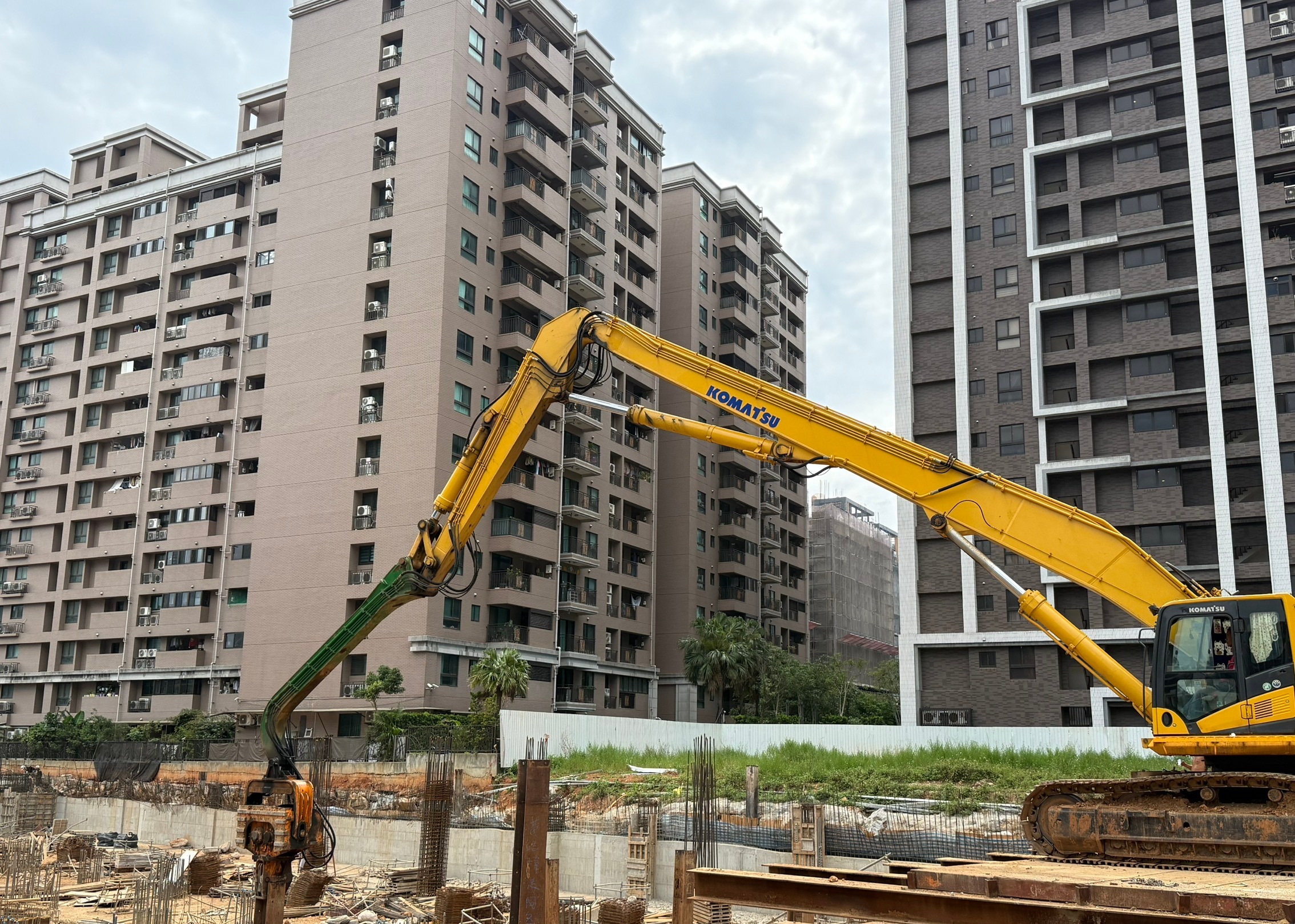

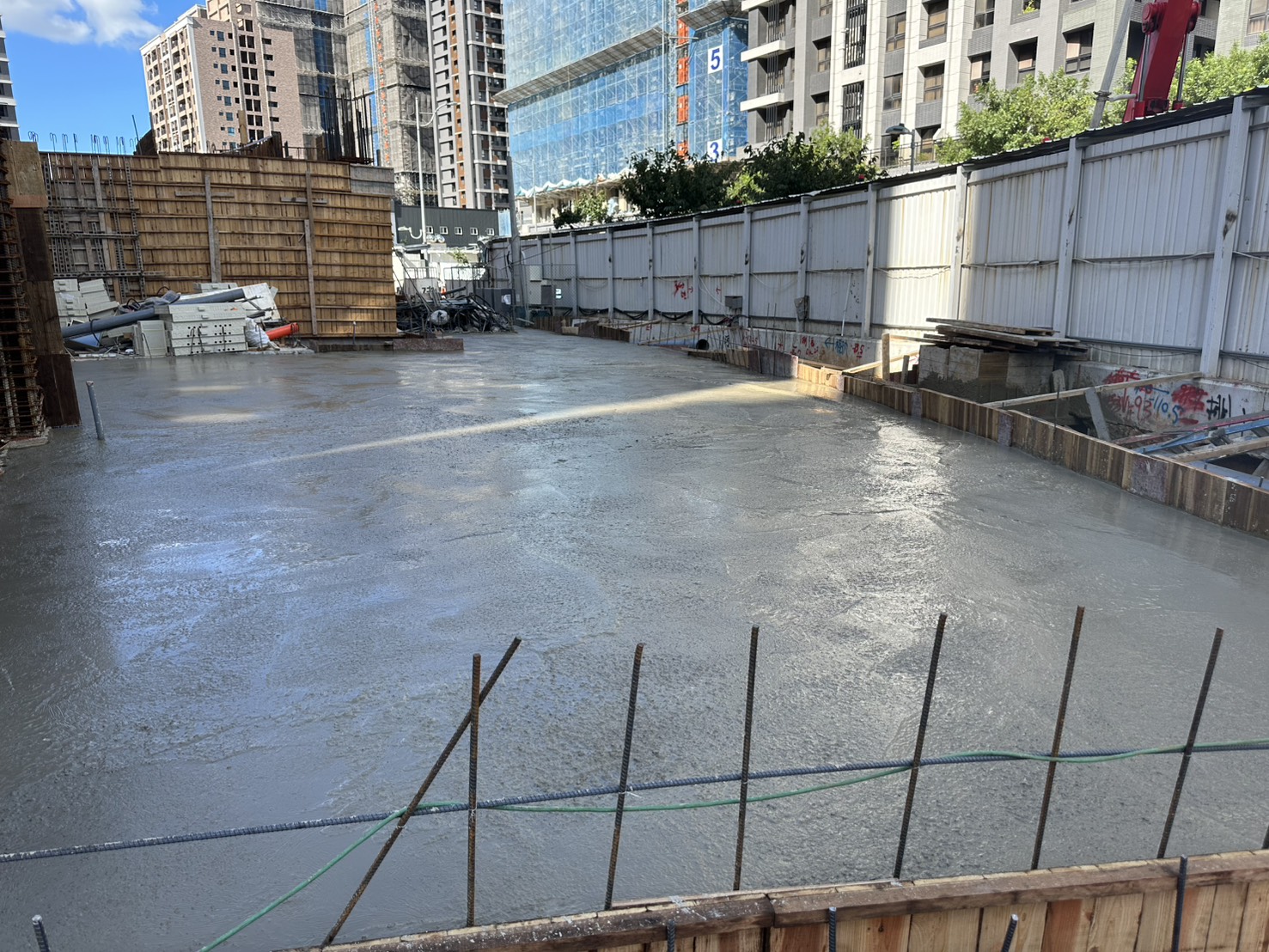

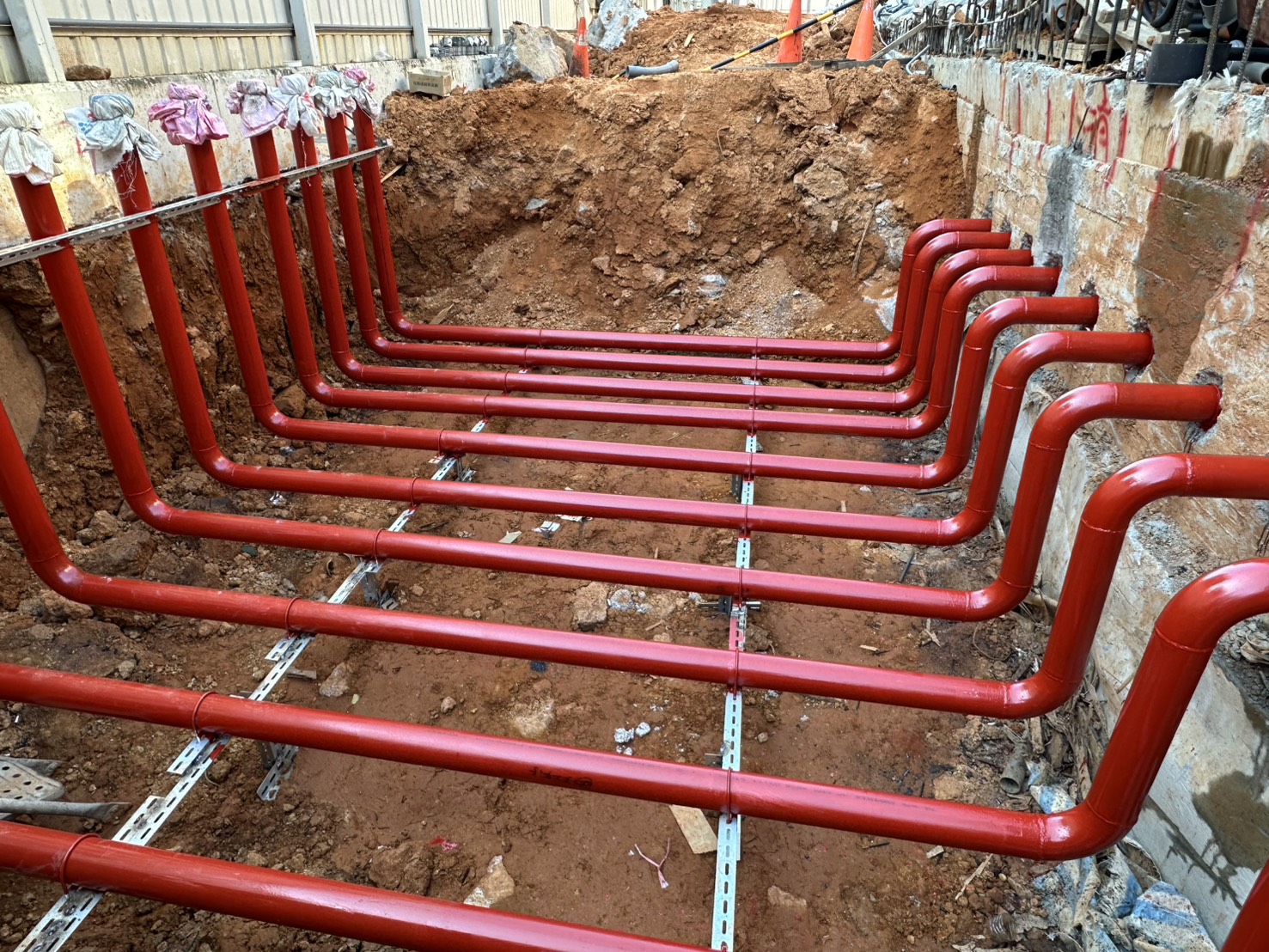

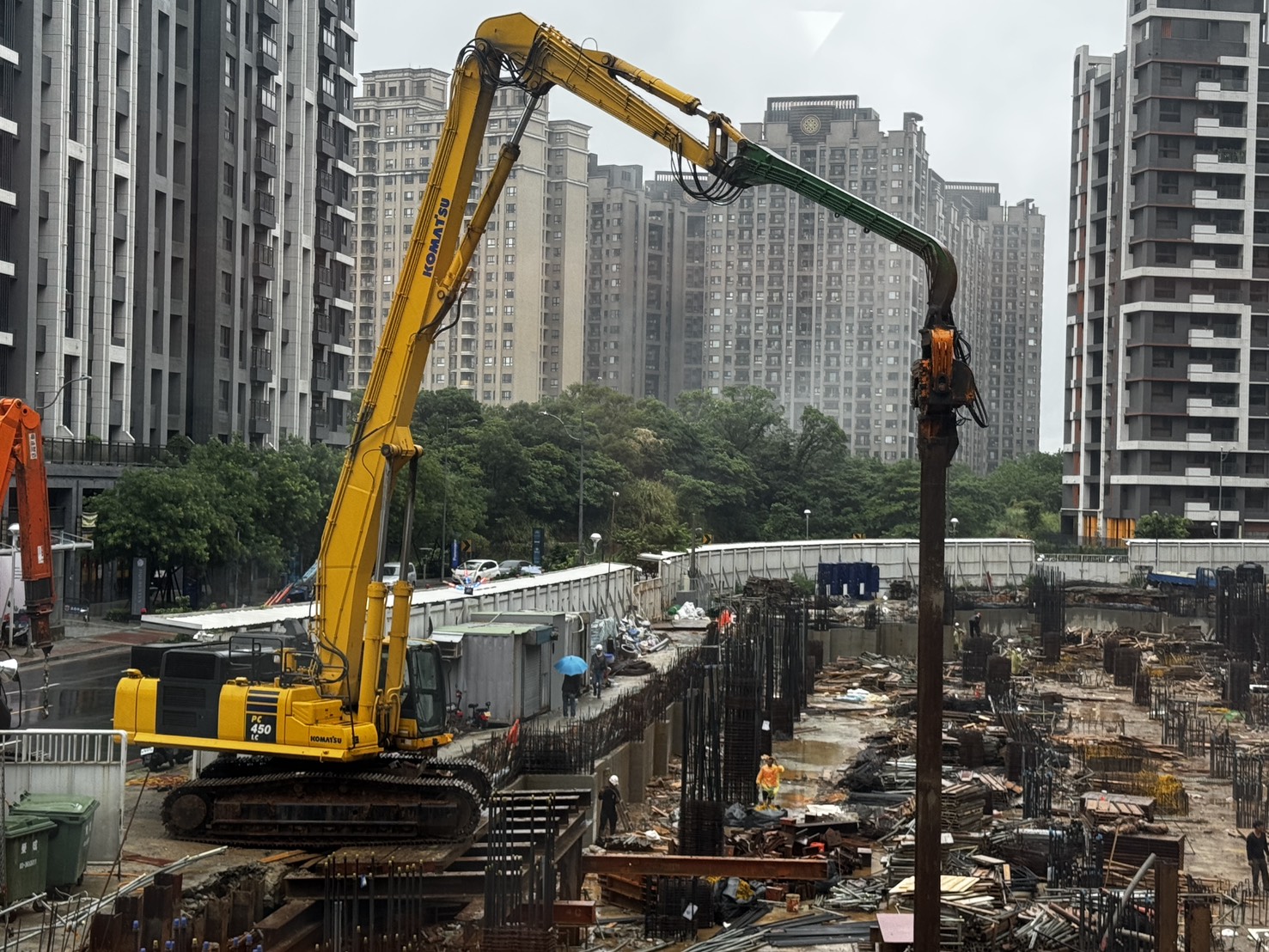

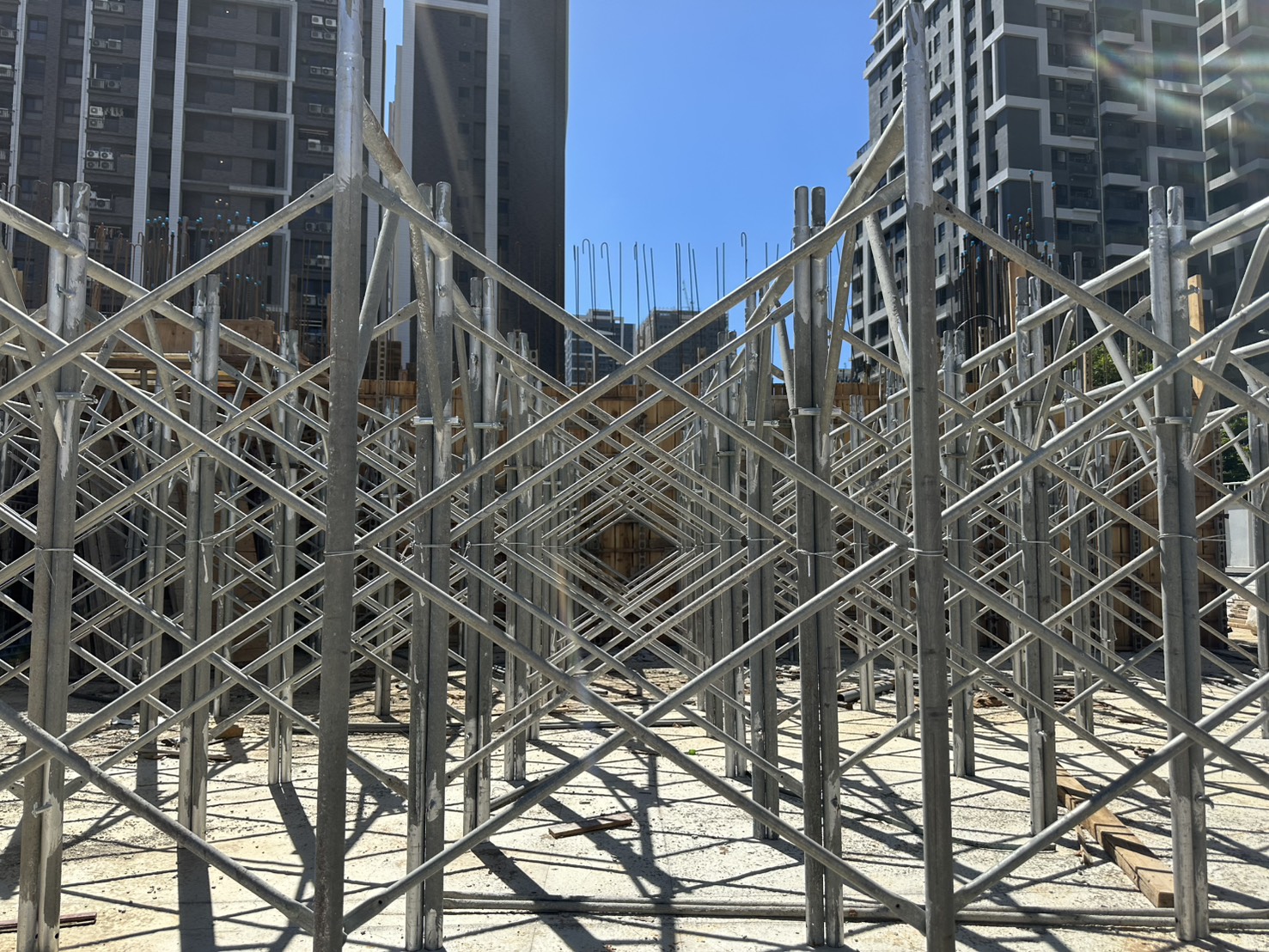

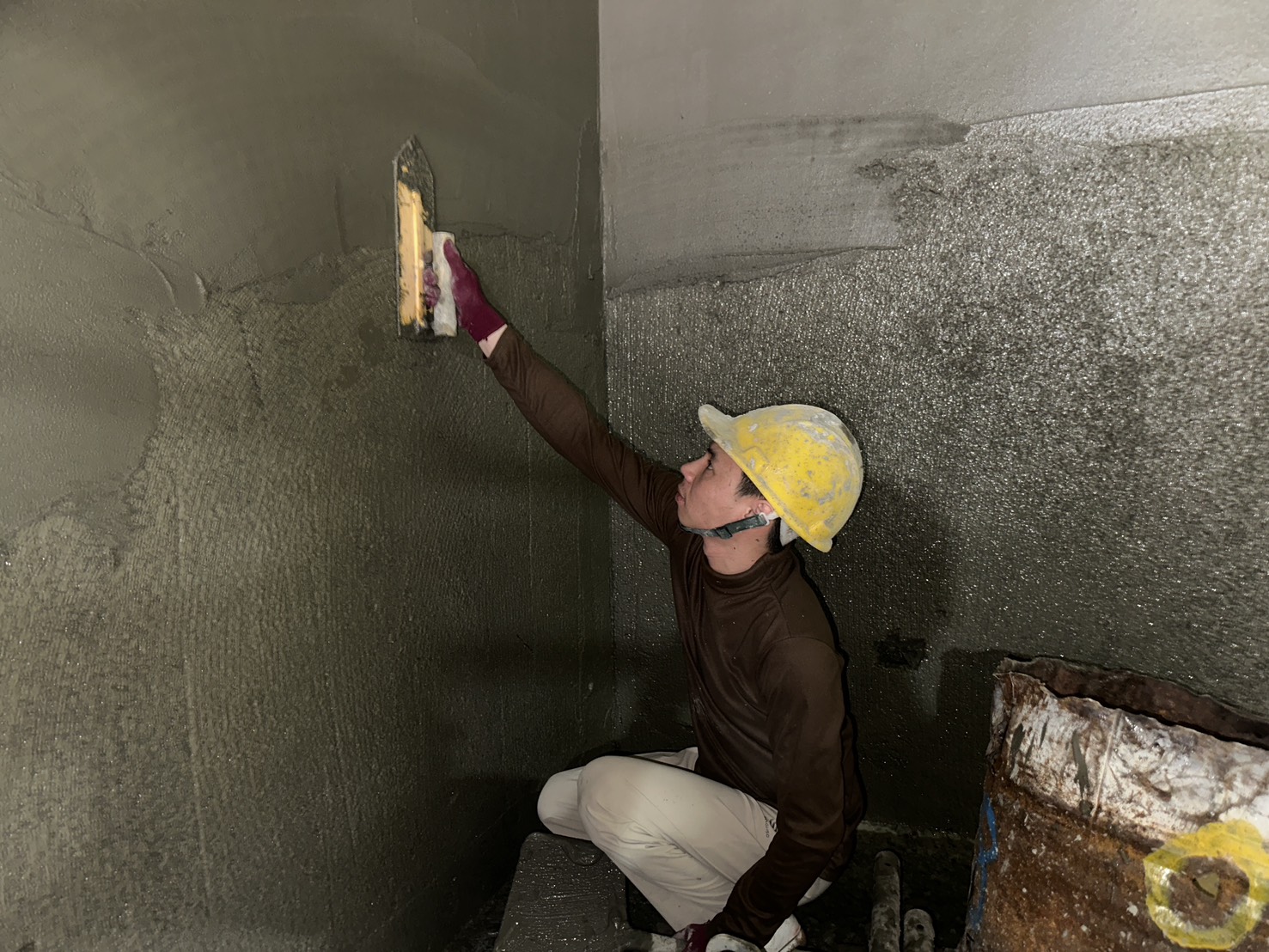

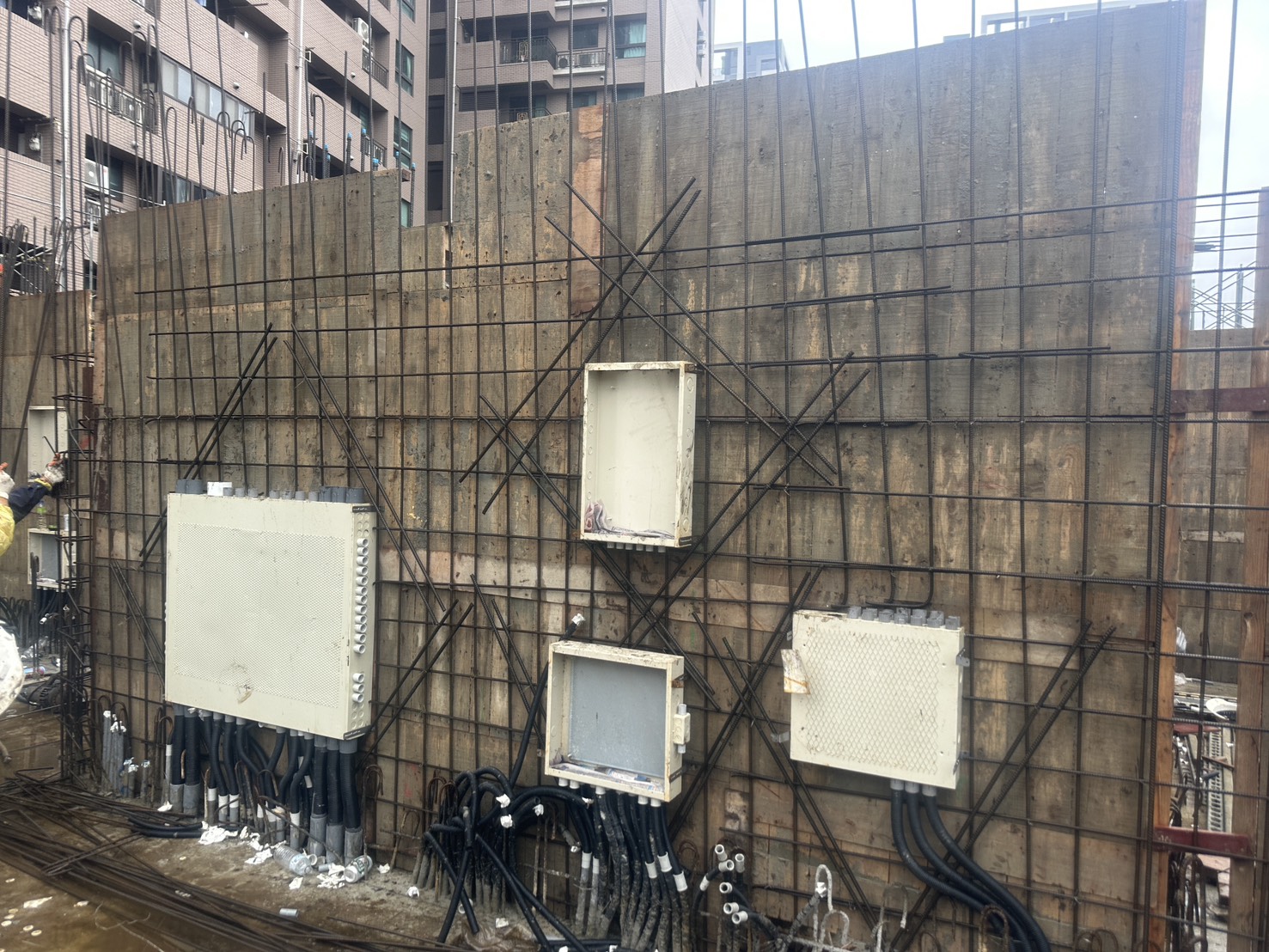

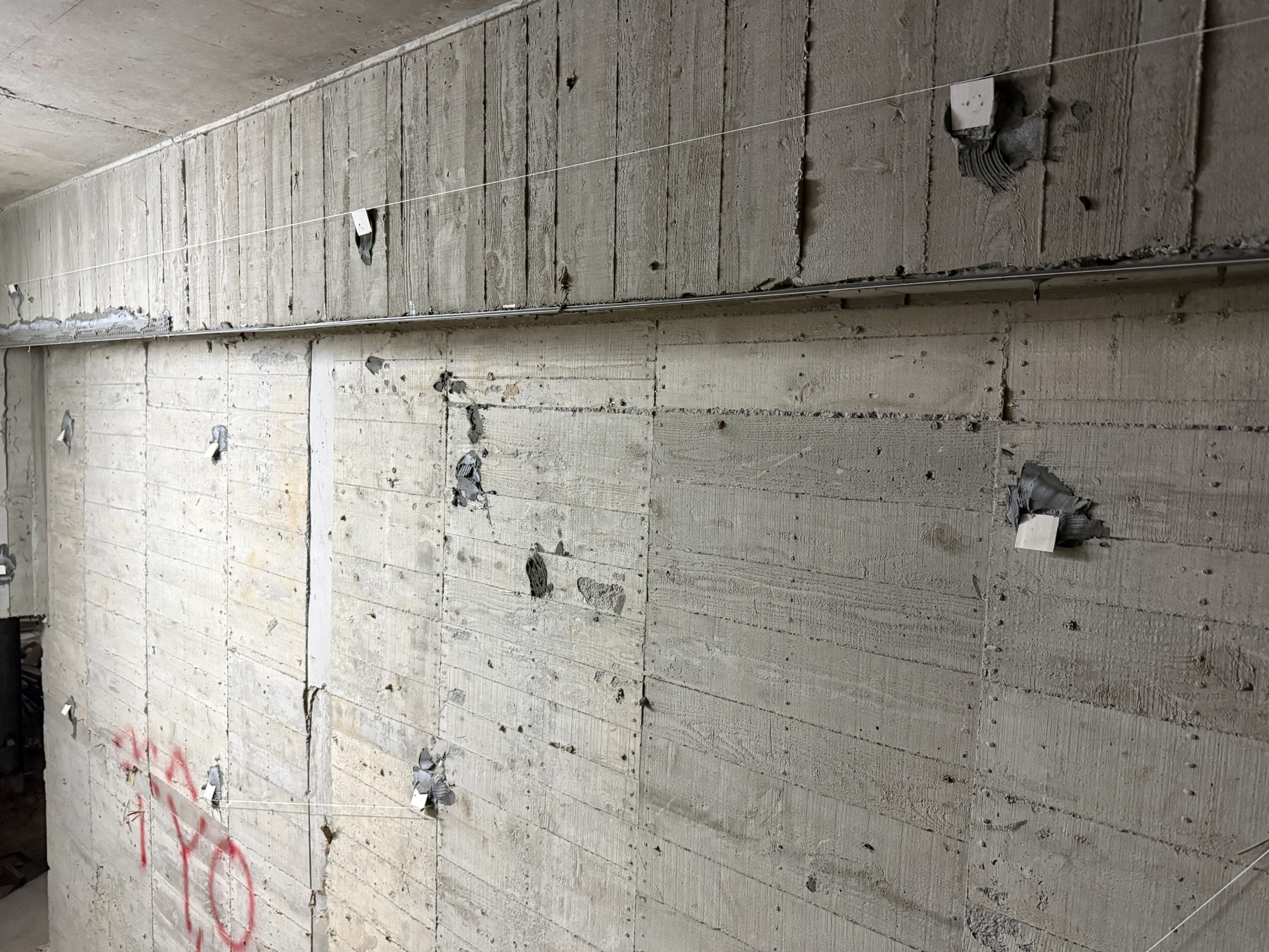

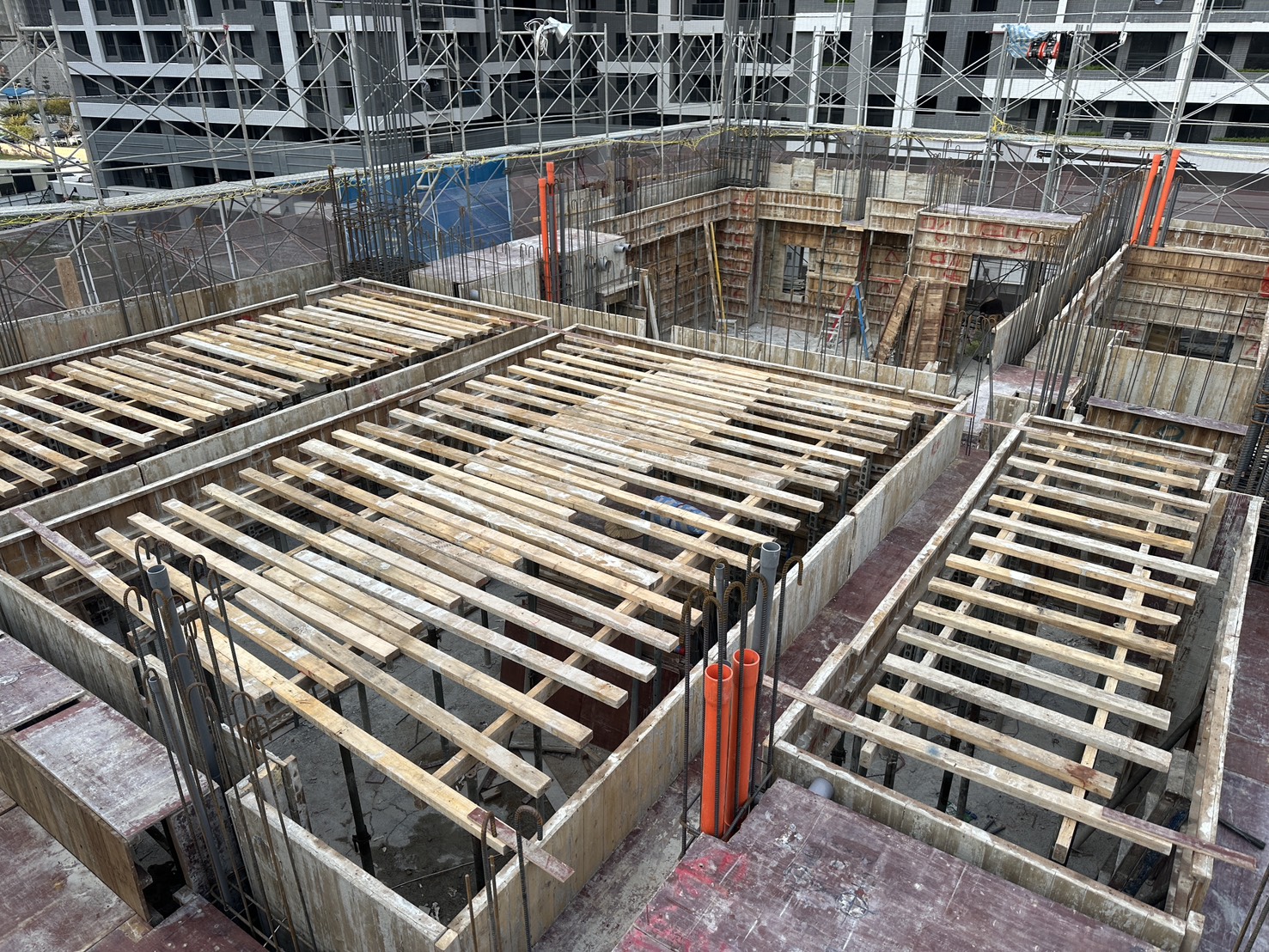

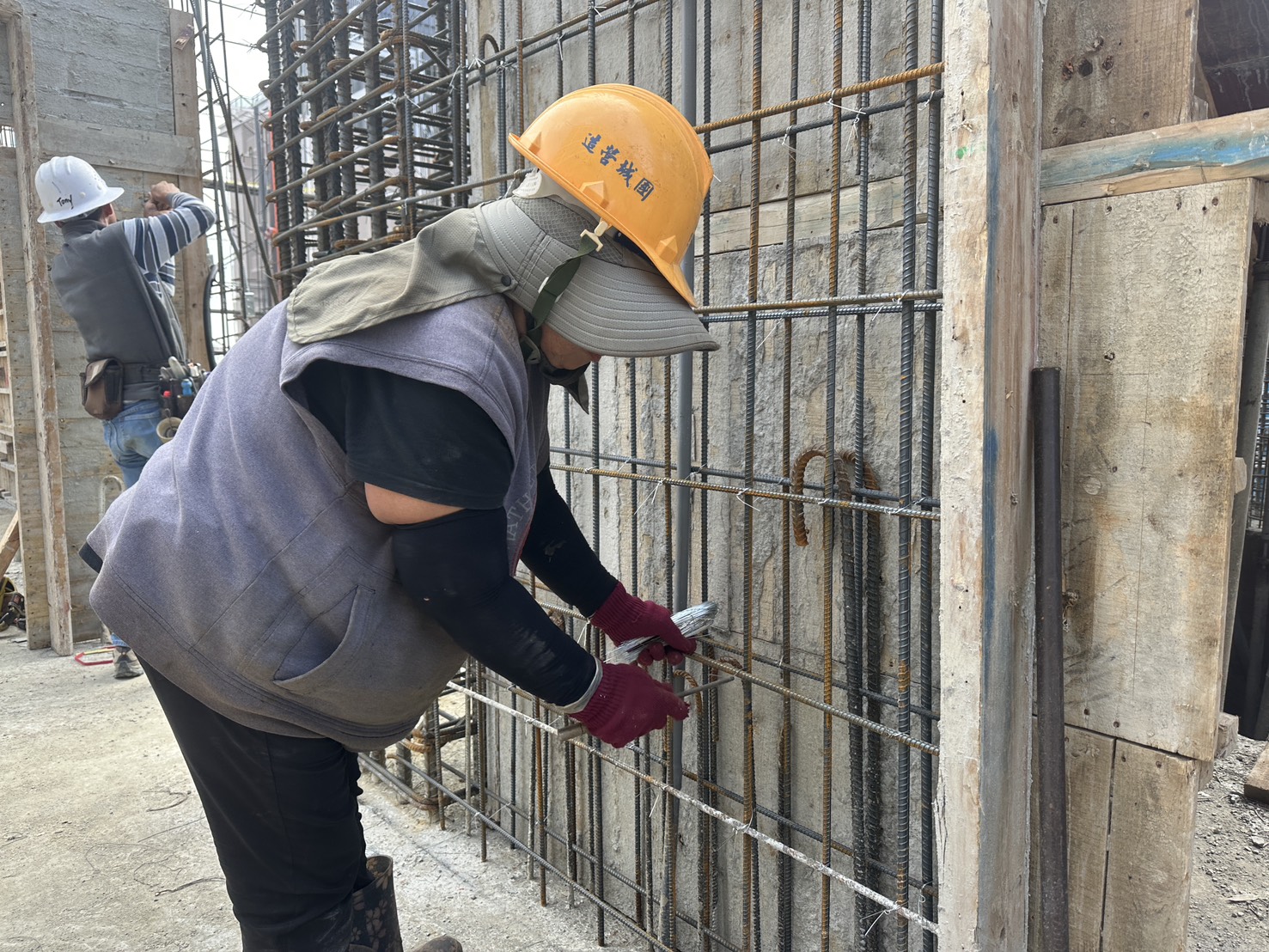

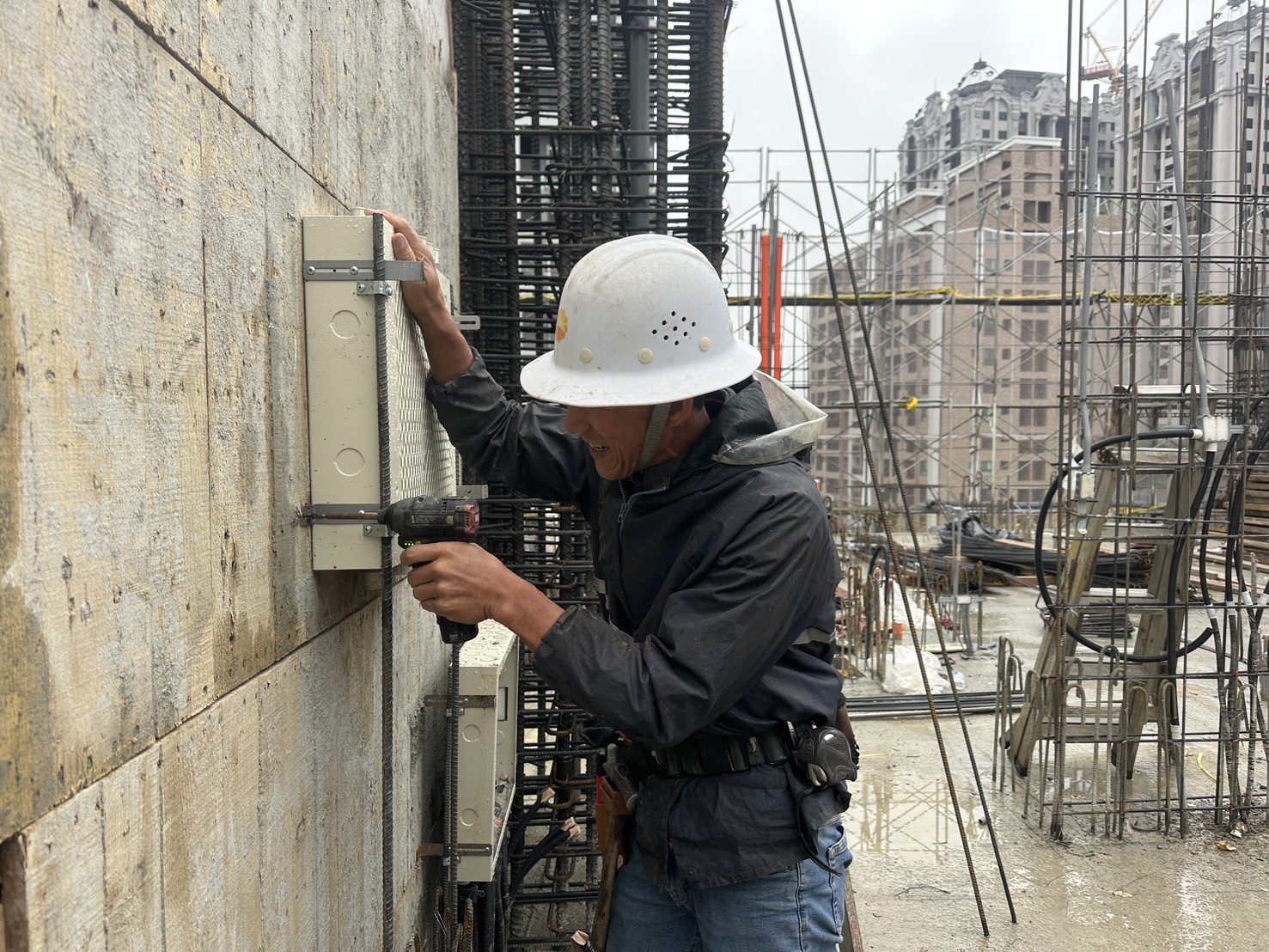

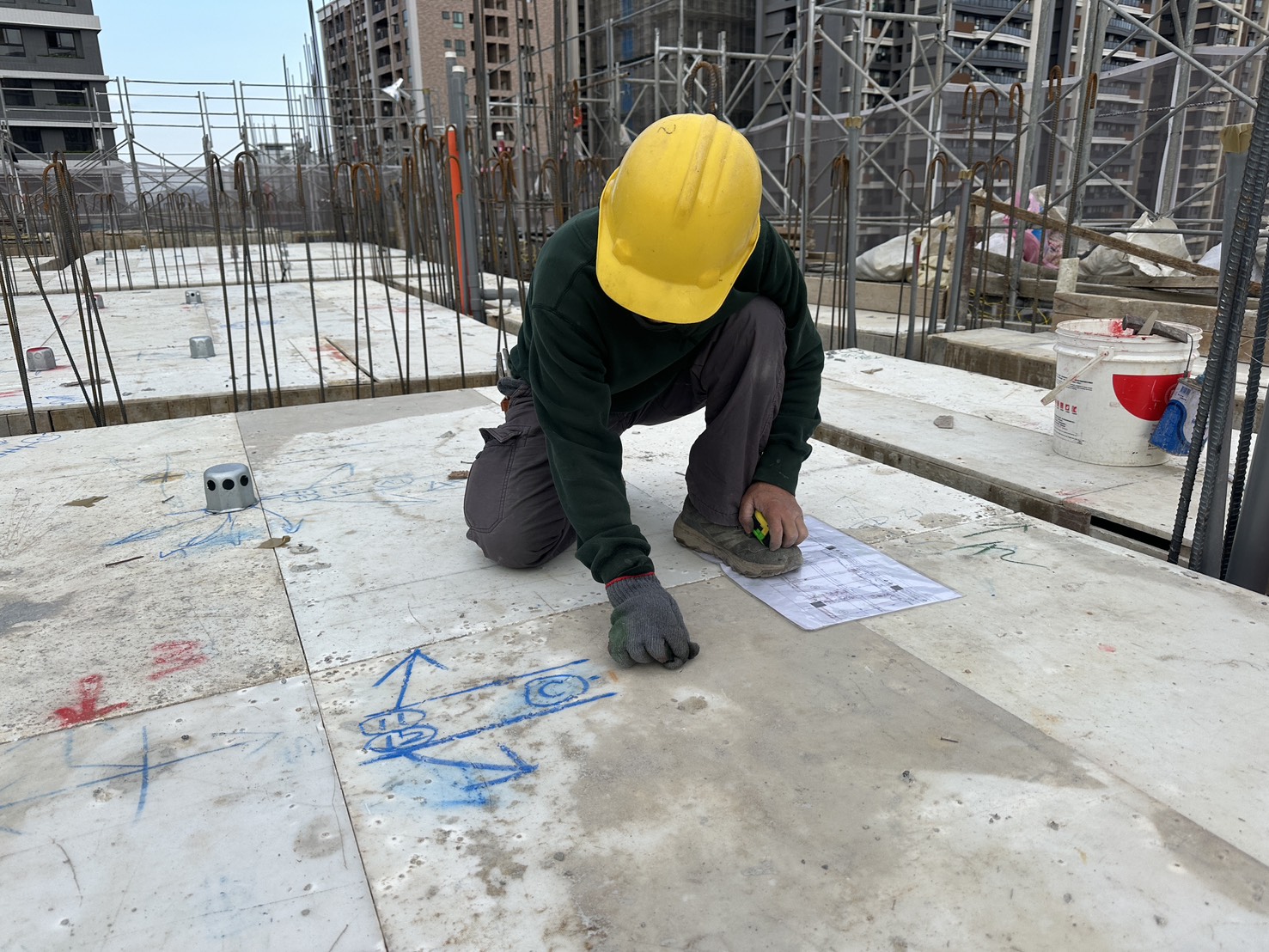

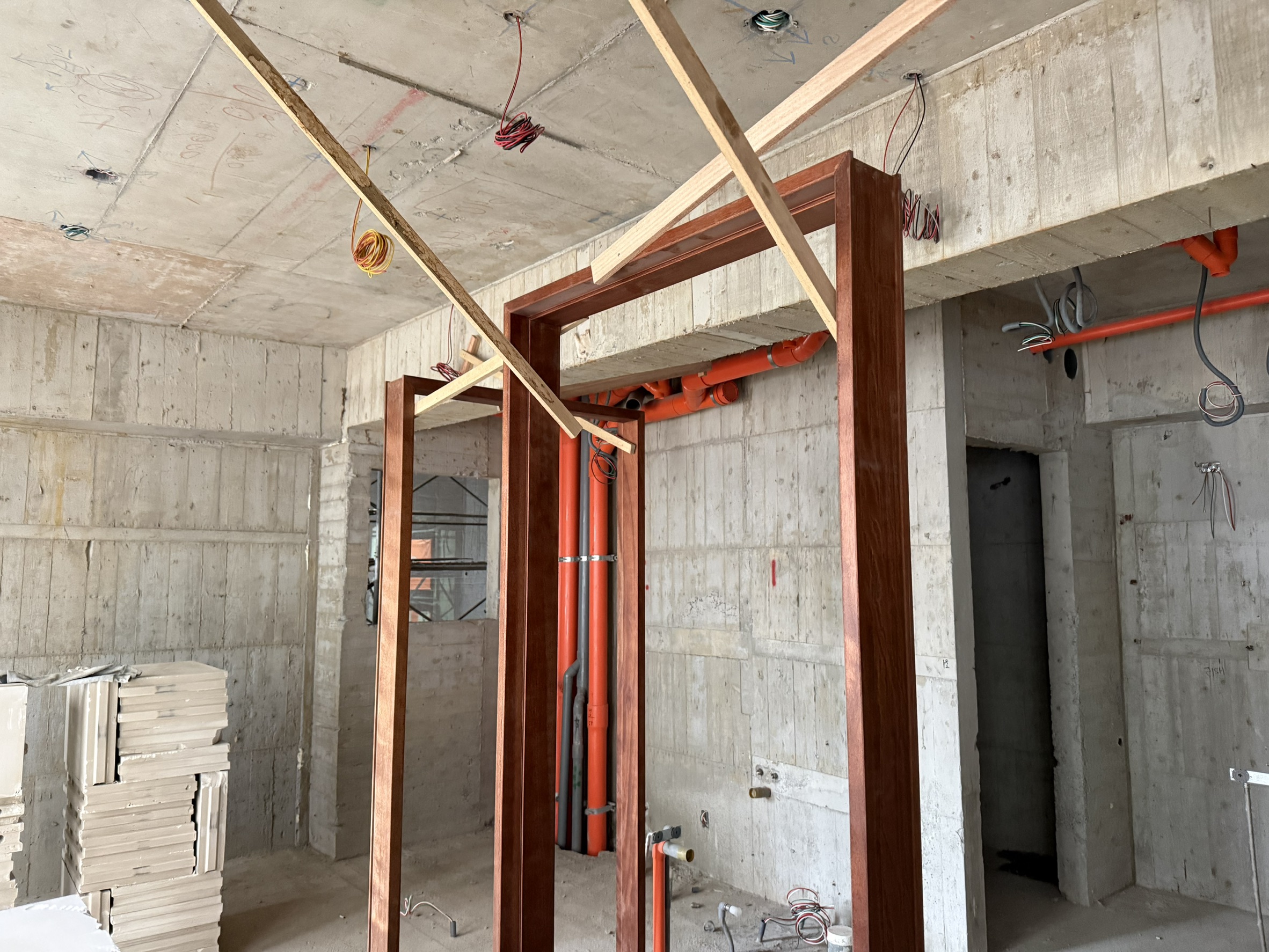

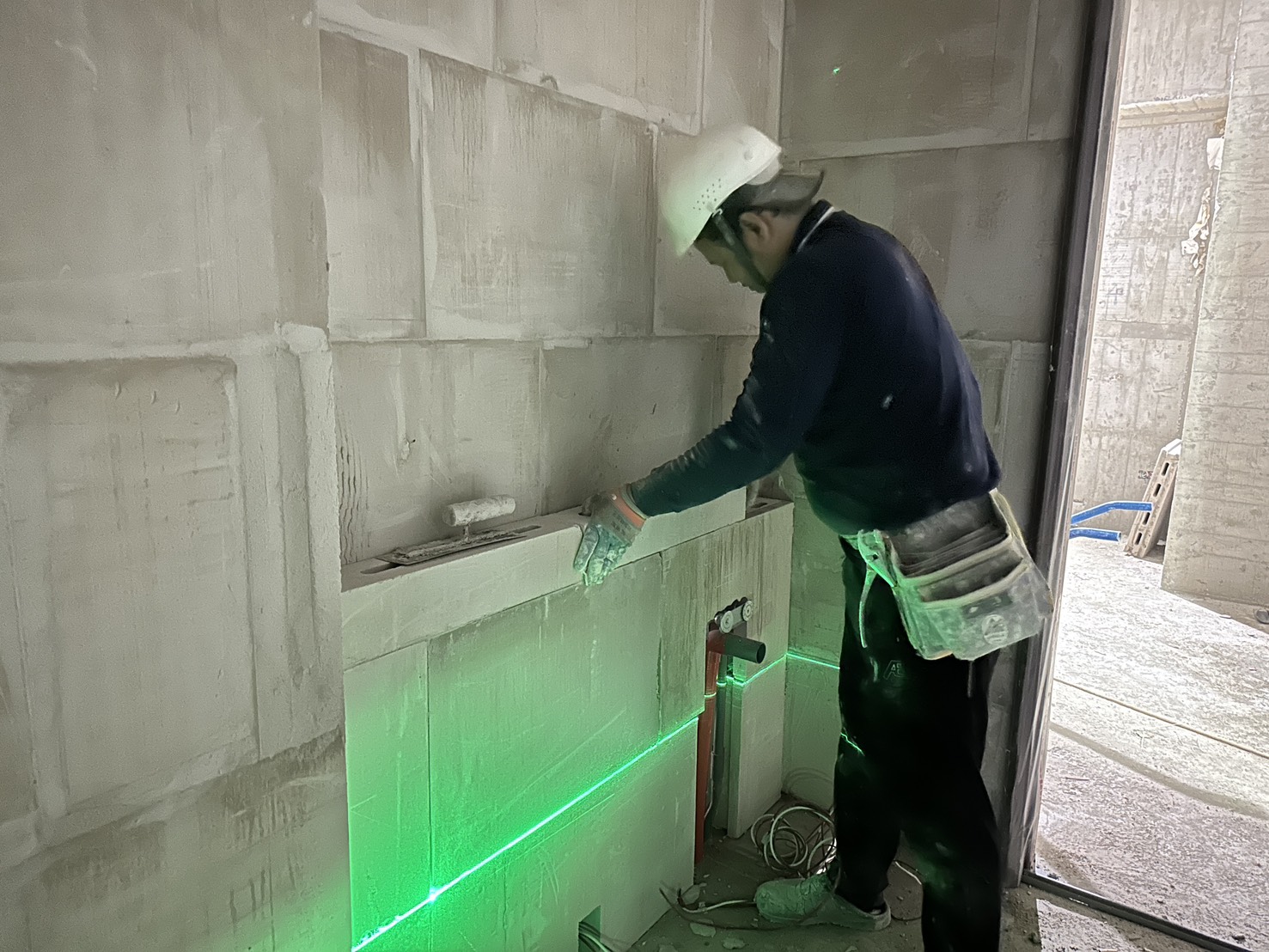

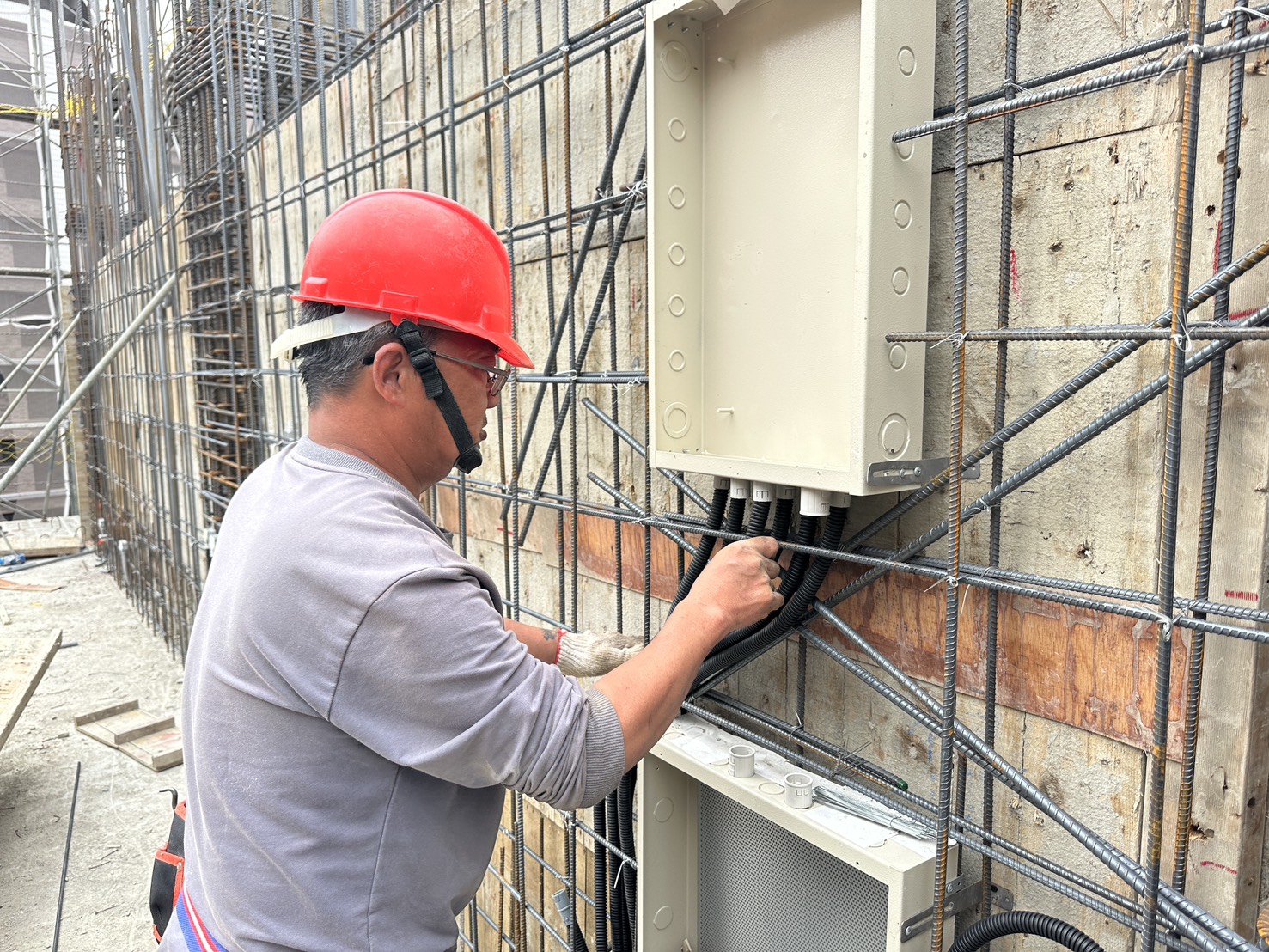

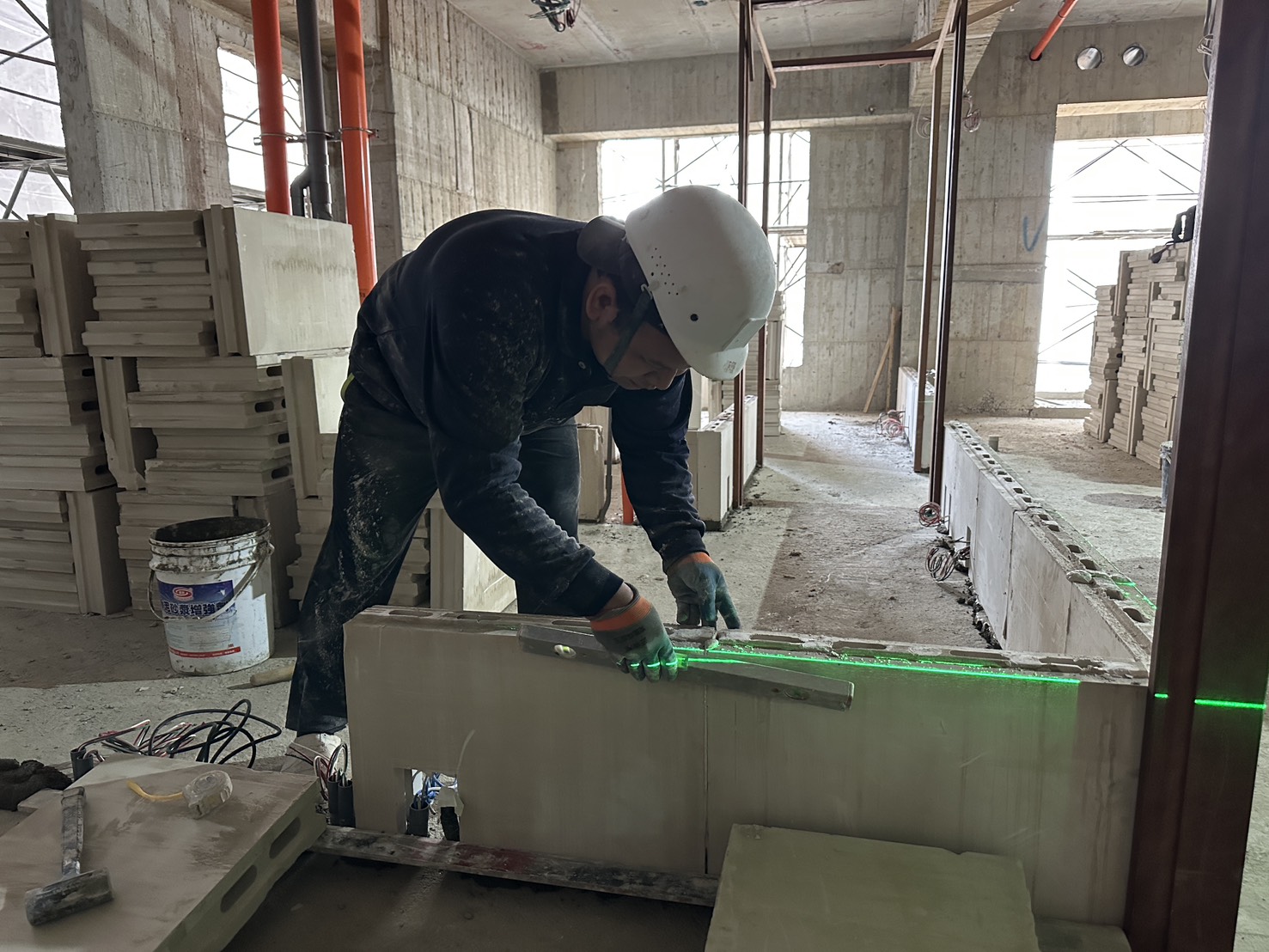

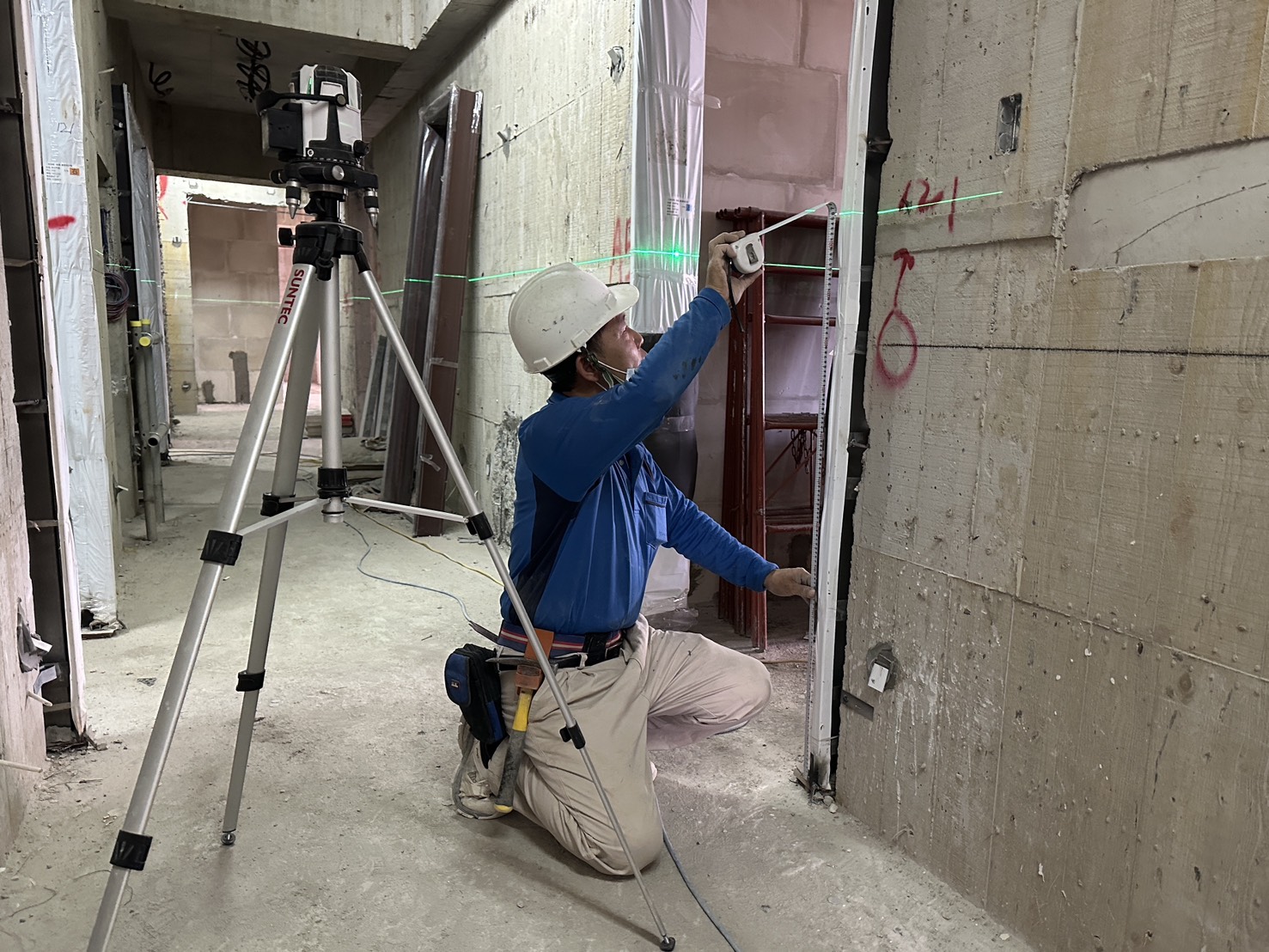

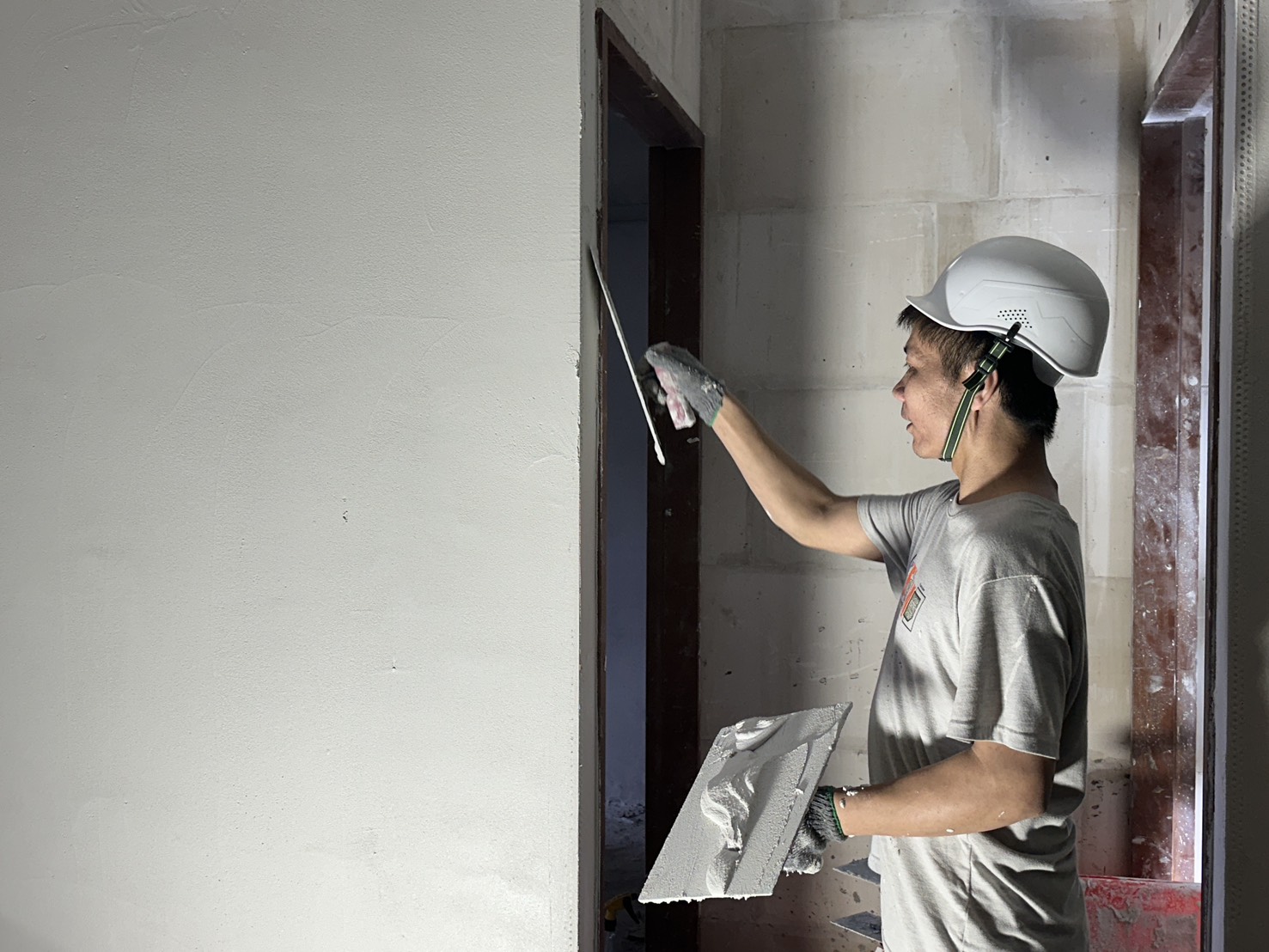

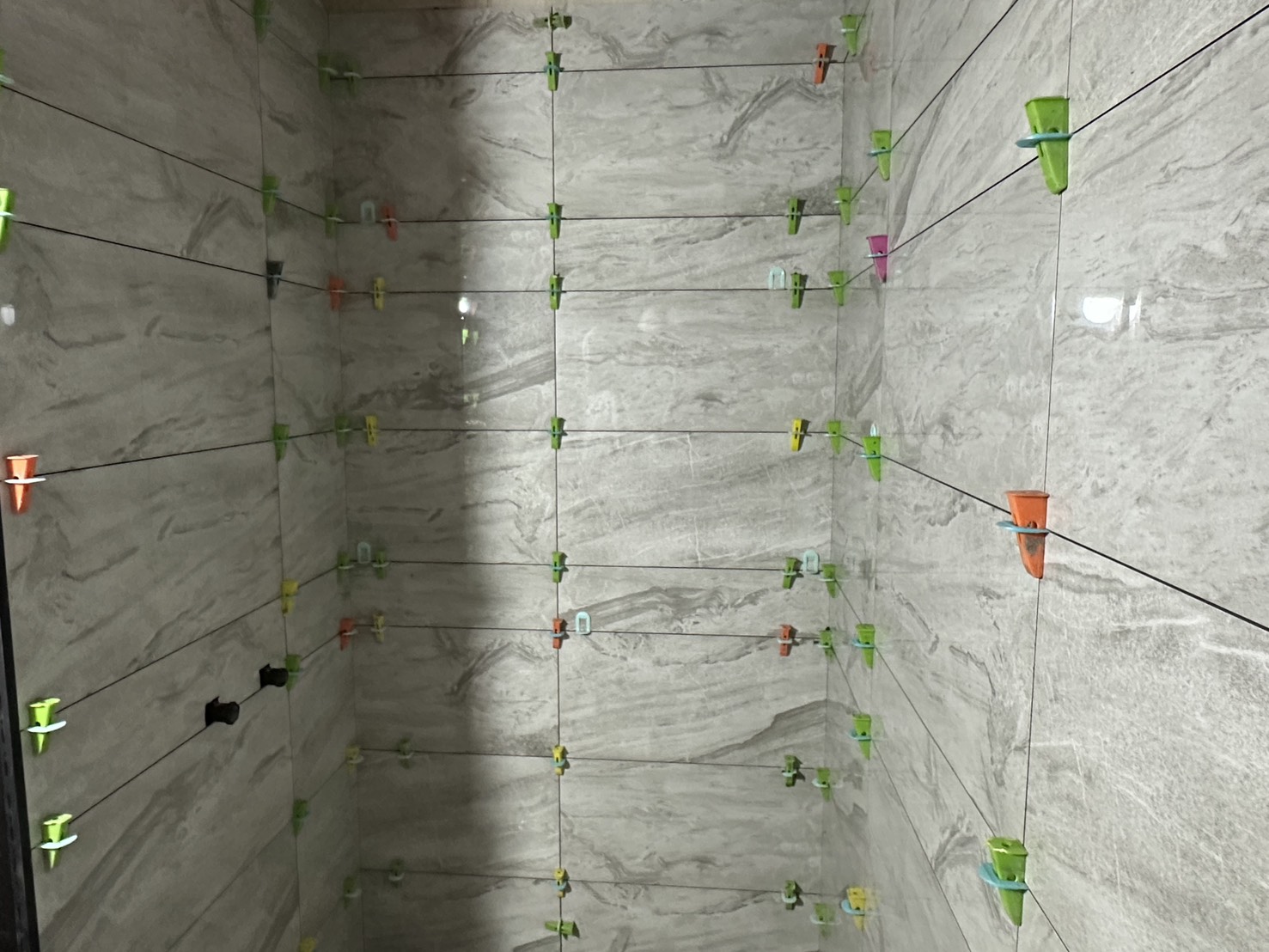

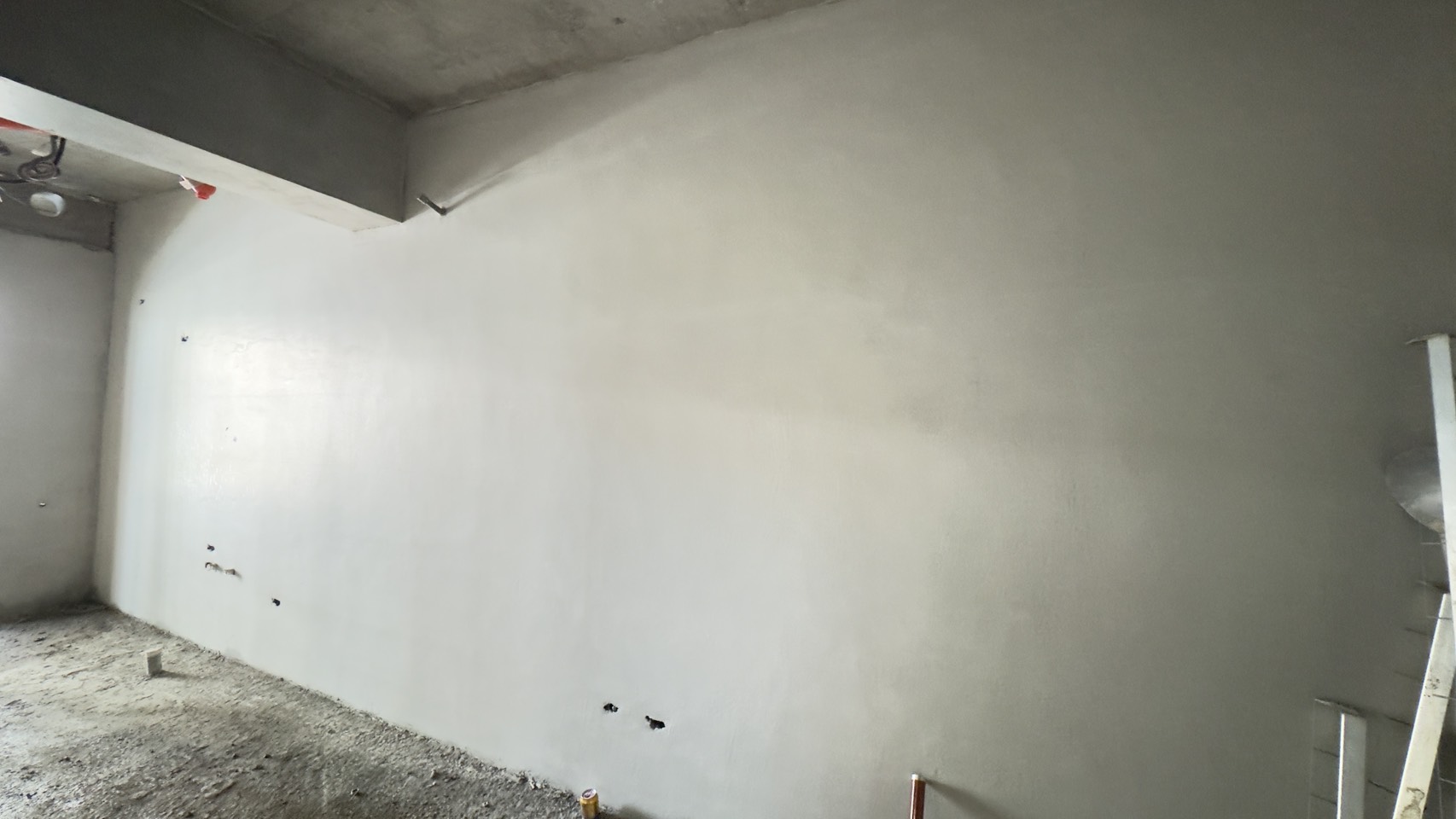

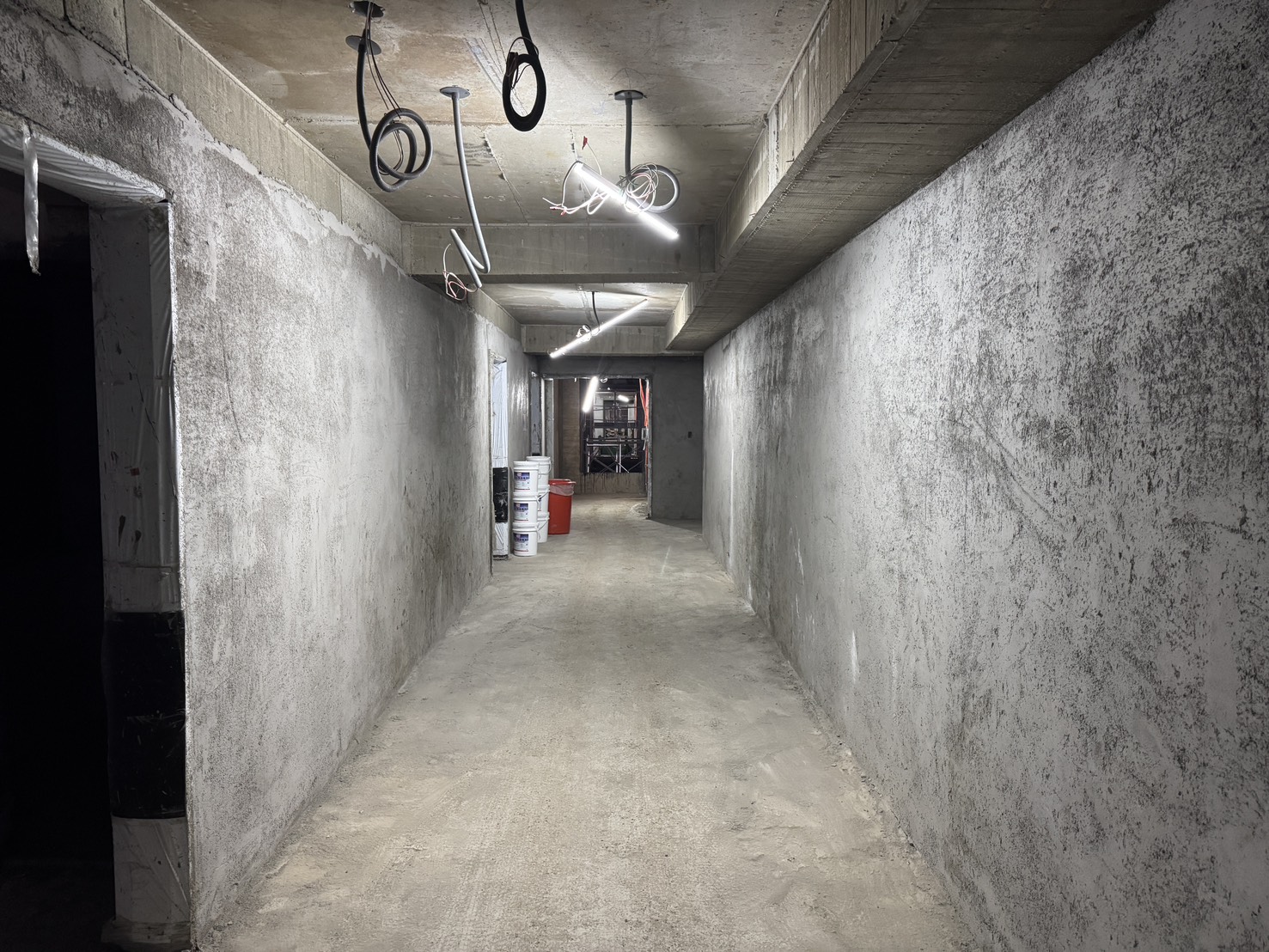

05 2025 B1F半牆混凝土抗壓強度試驗 2025.05.05 中間樁拔除 2025.05.05 地下室電梯開口安全柵欄施作 2025.05.05 周邊樁拔除 2025.05.05 施工構台拆除 2025.05.05 基地周邊壓樑打石 2025.05.05

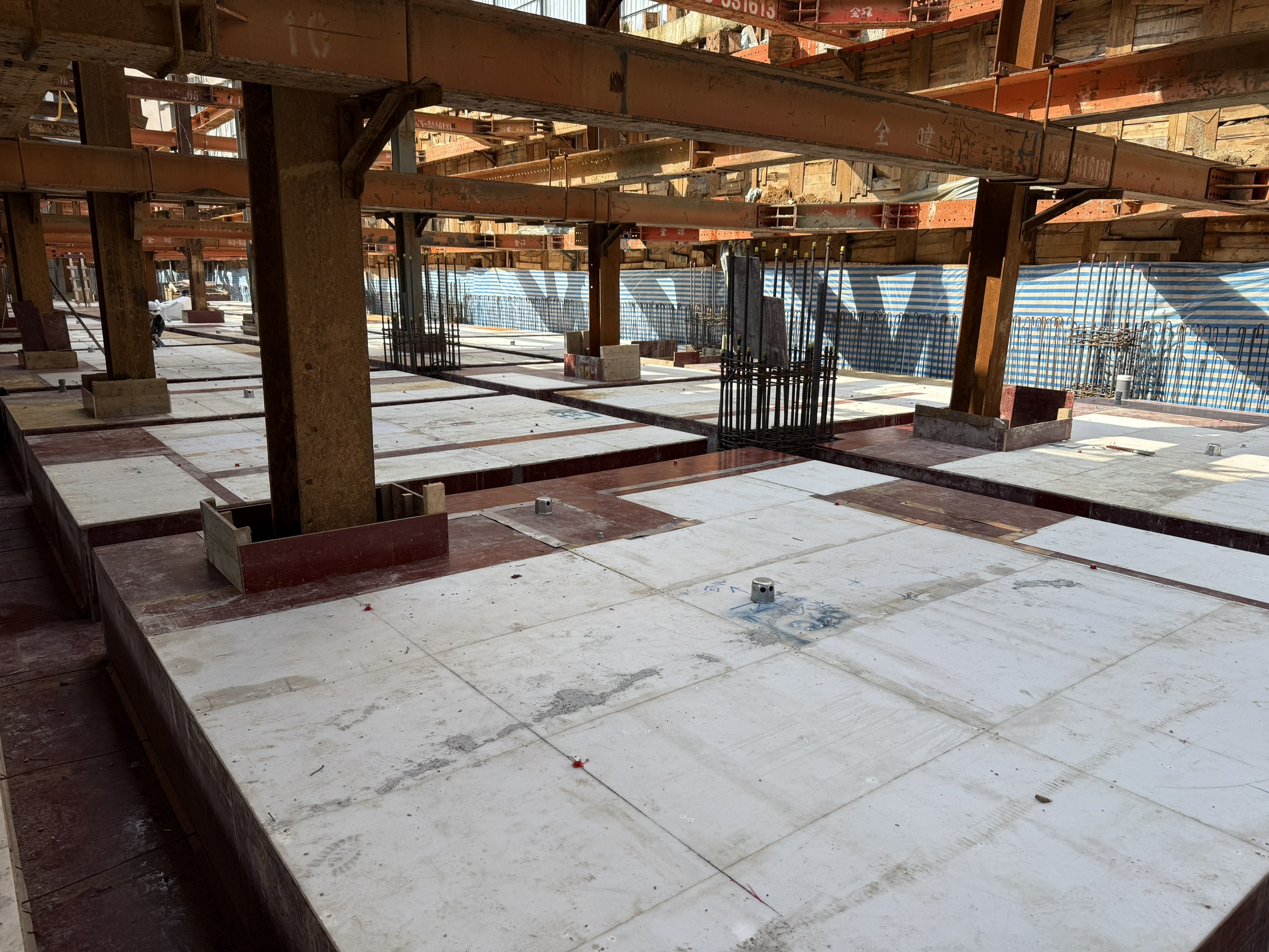

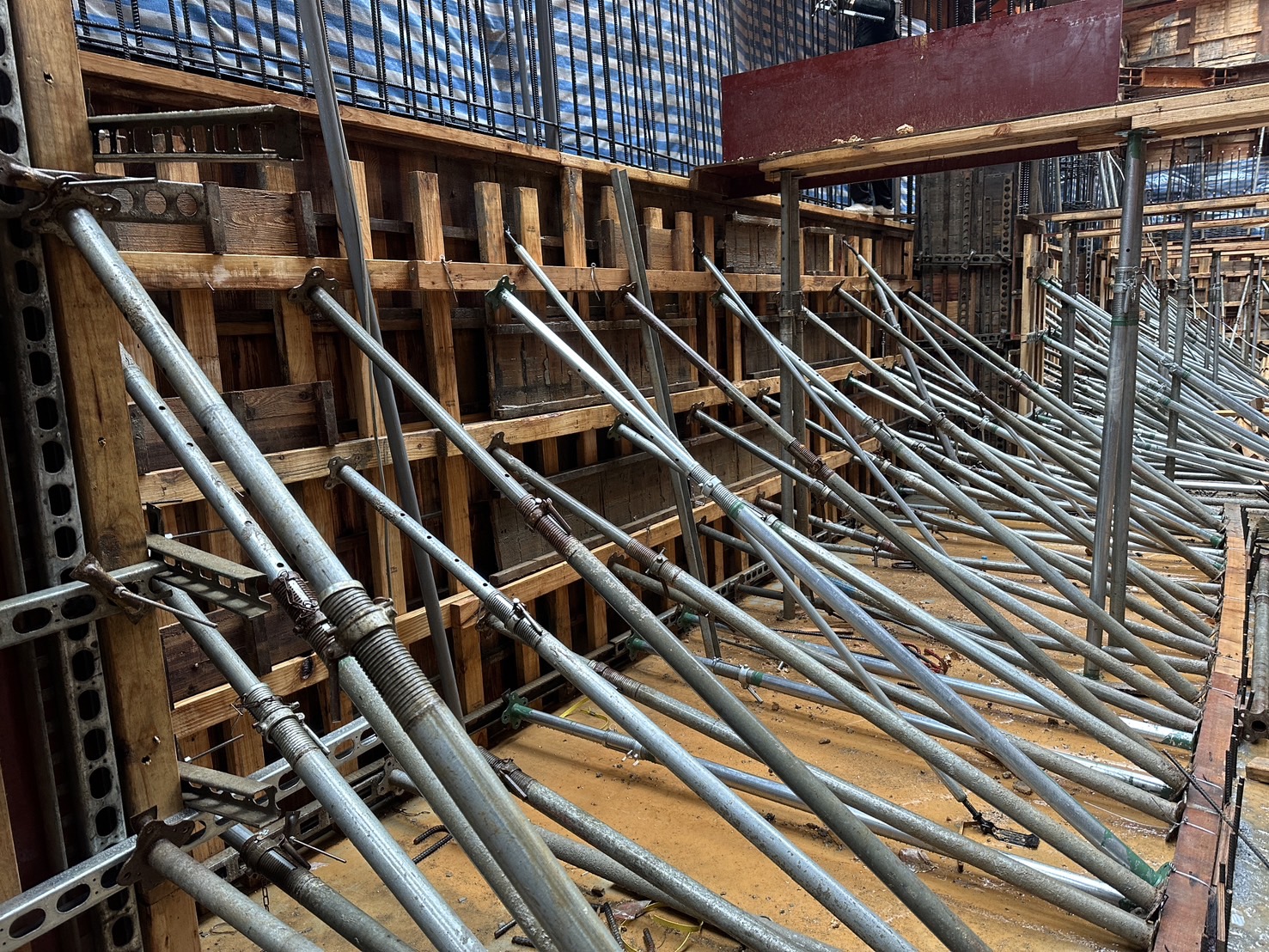

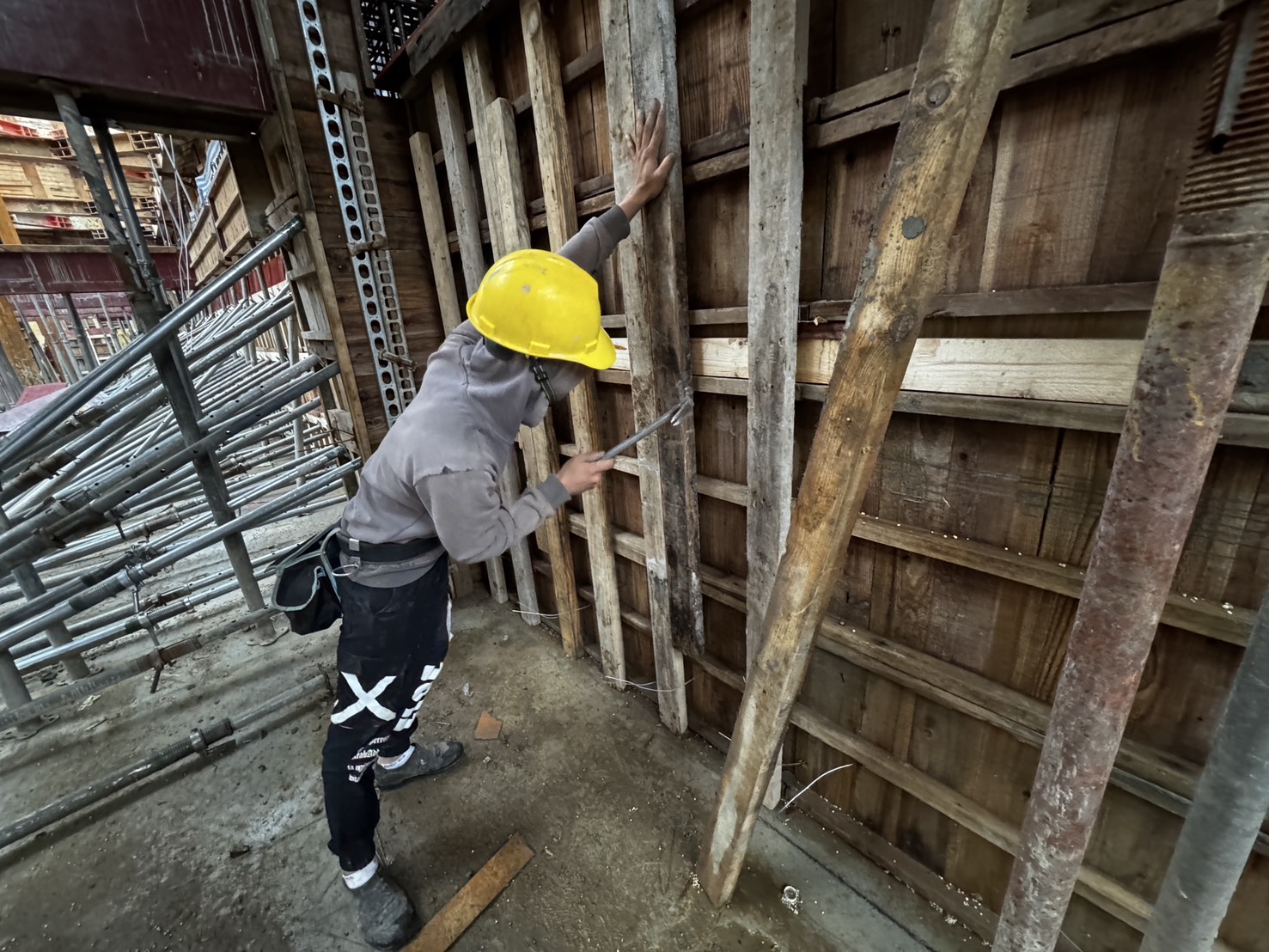

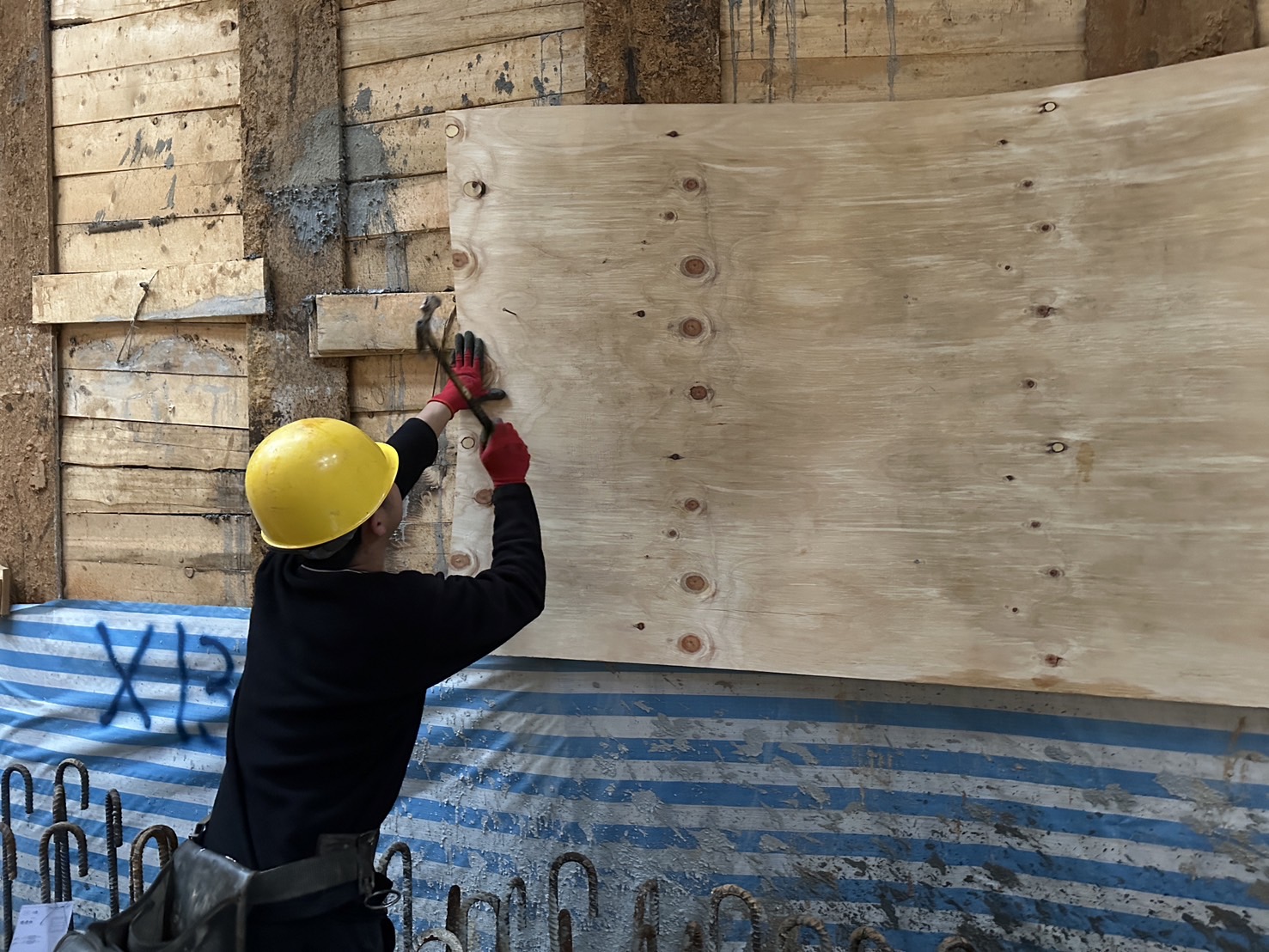

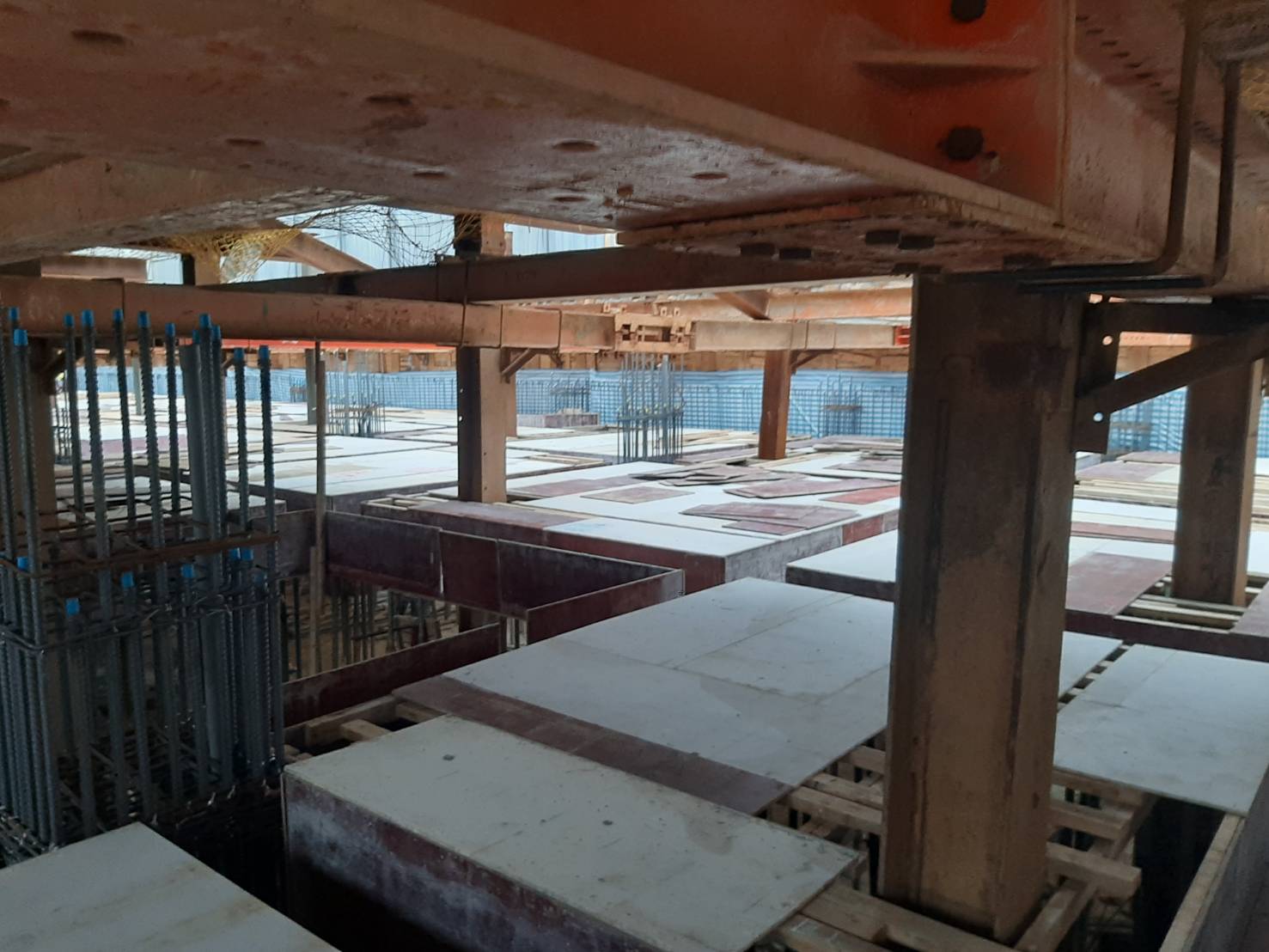

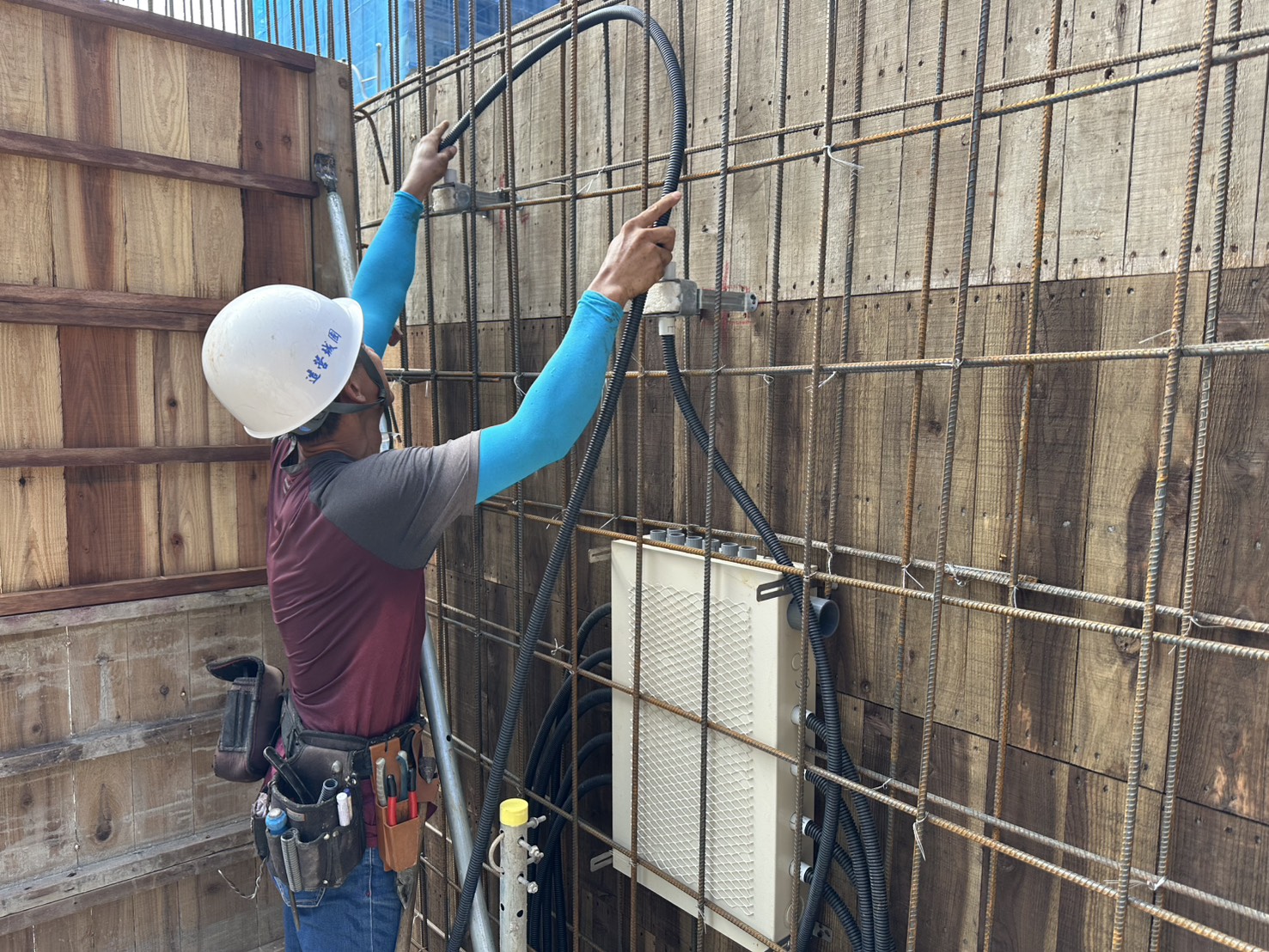

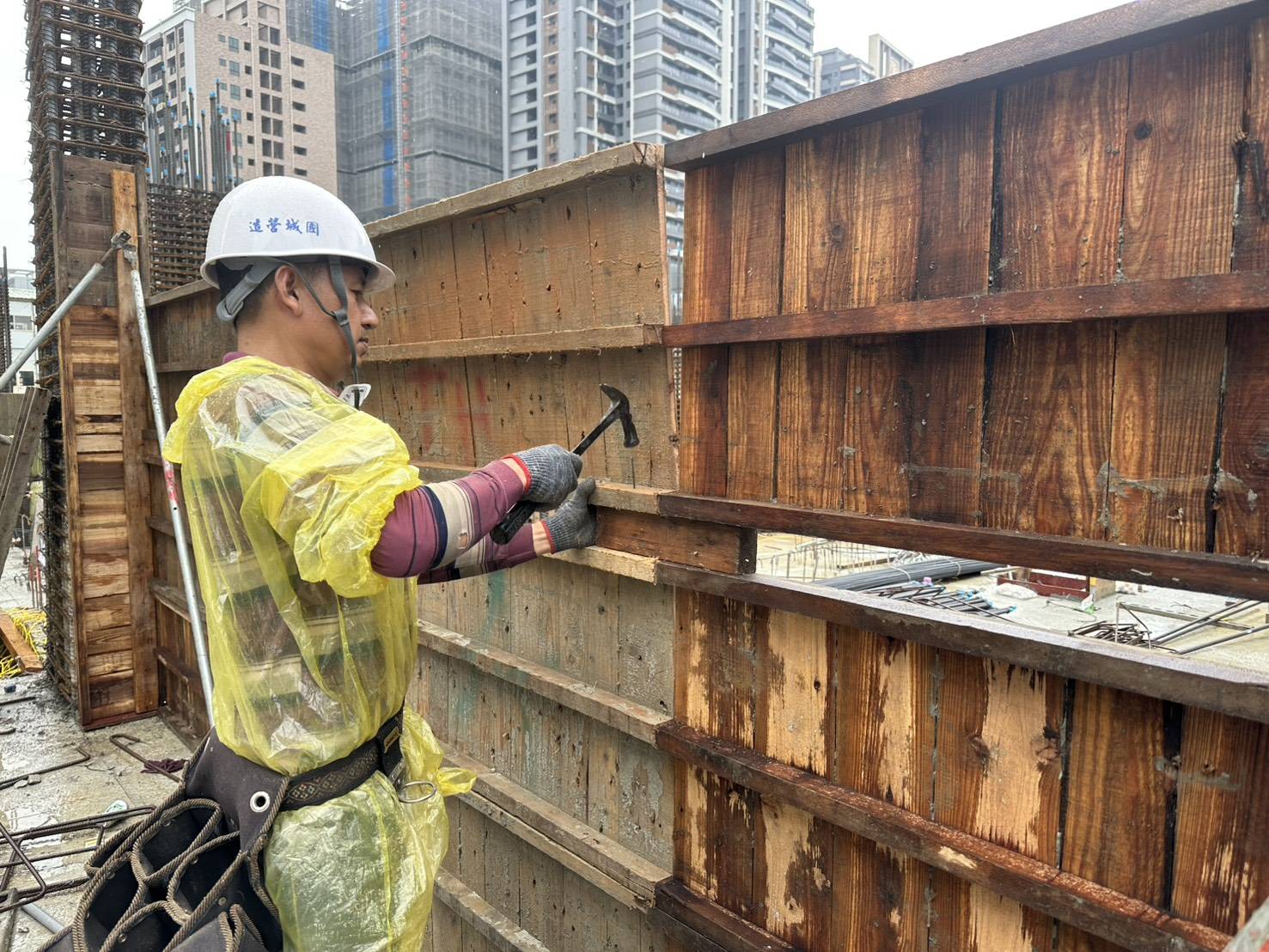

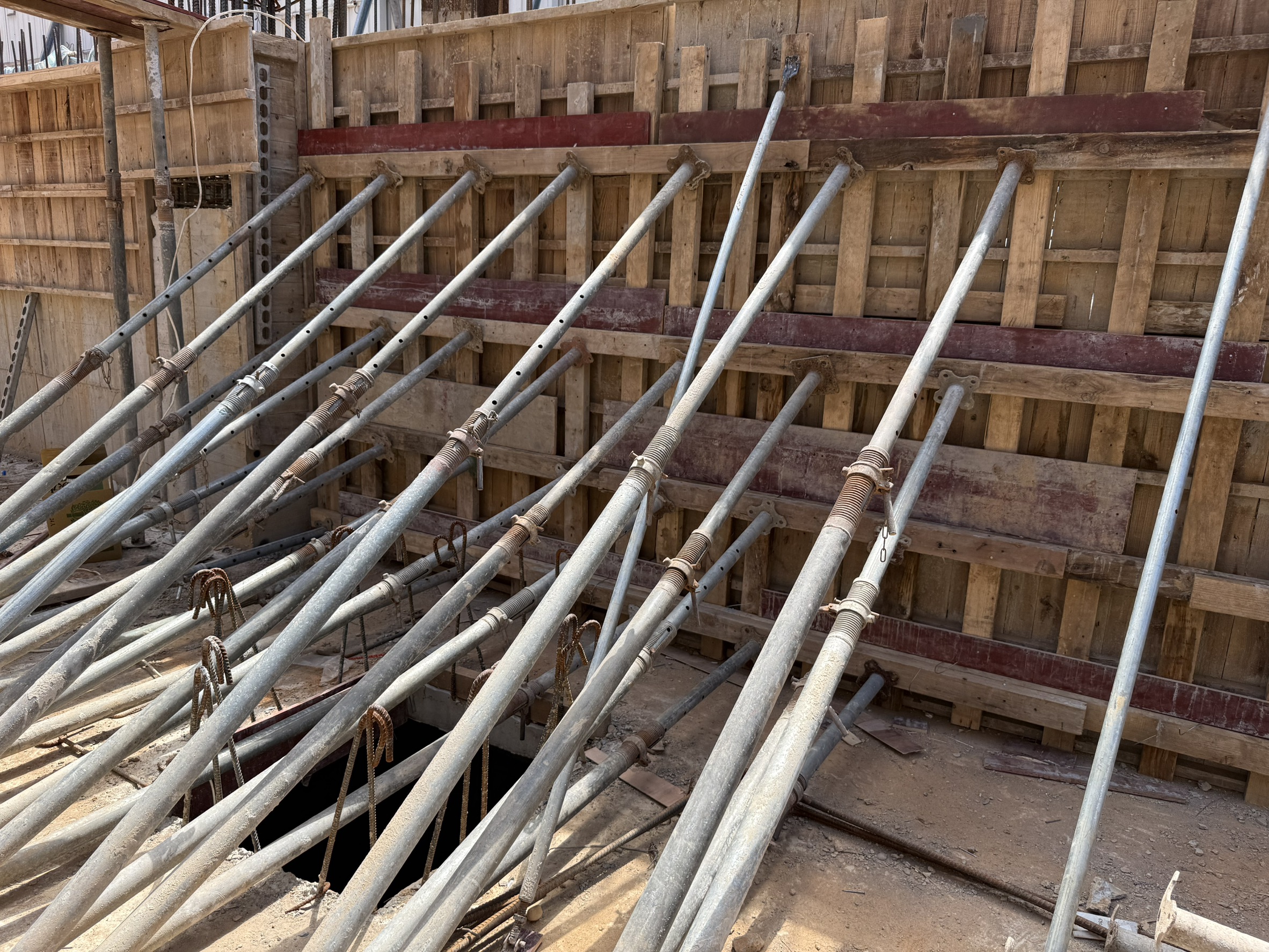

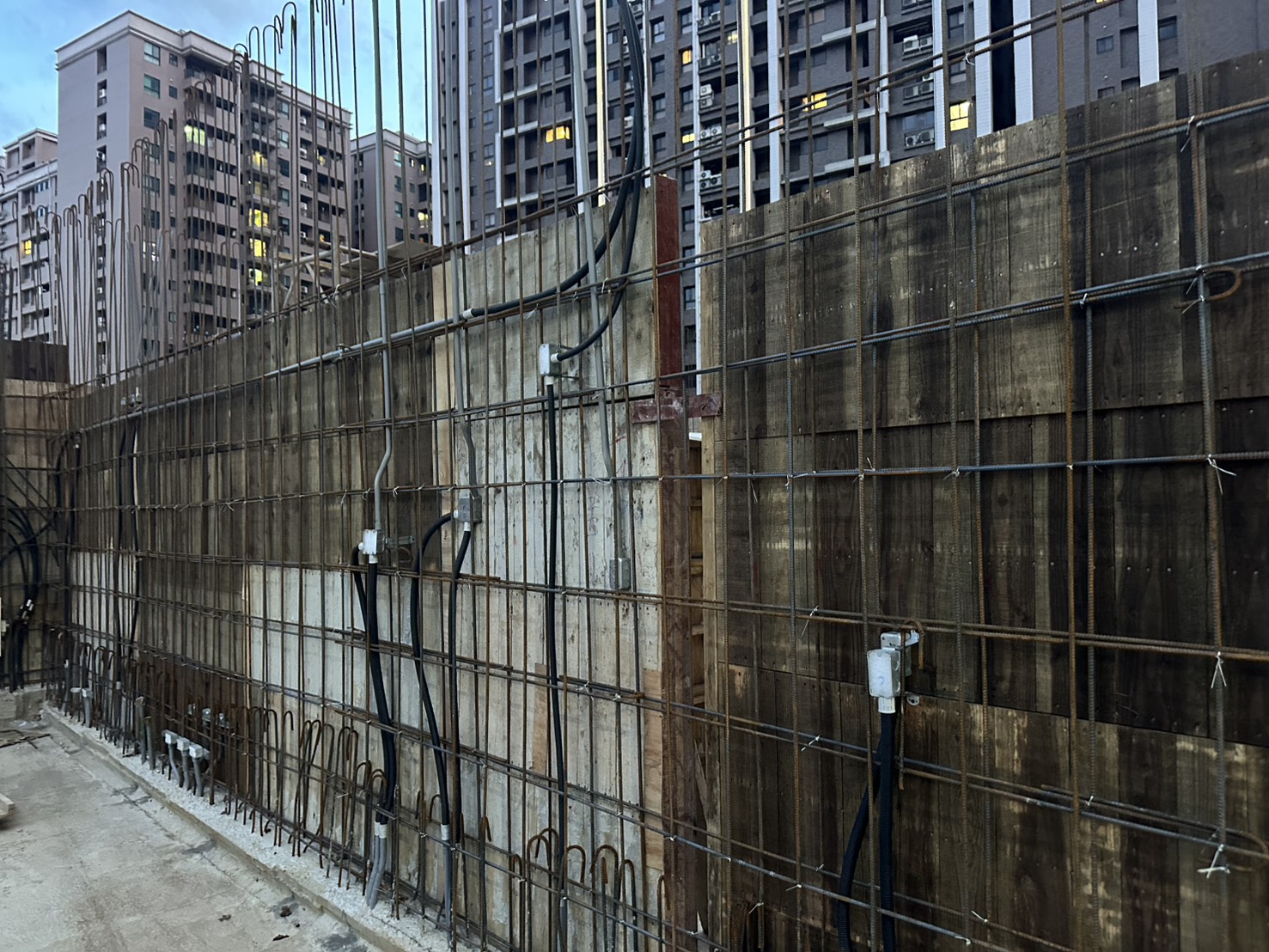

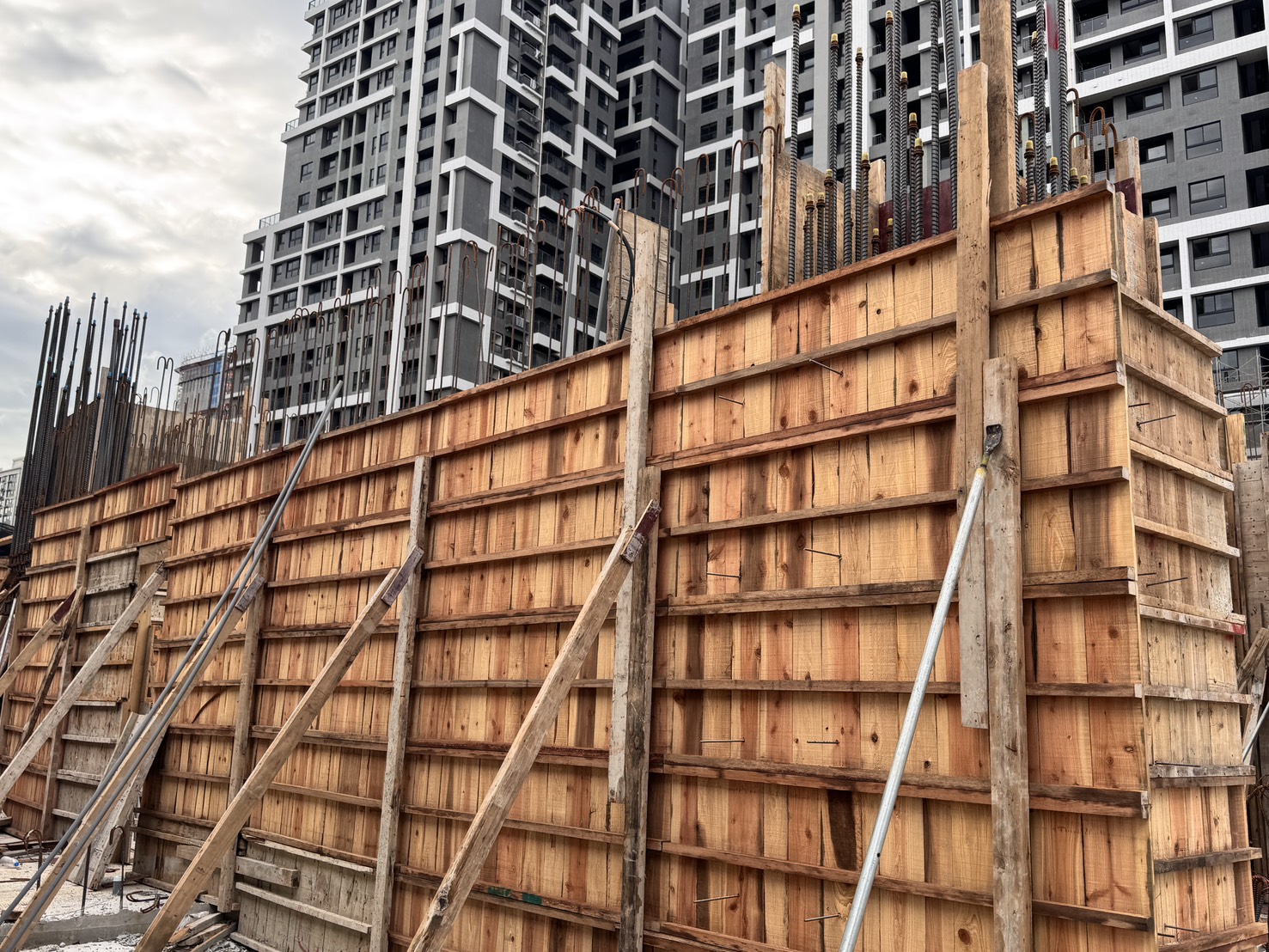

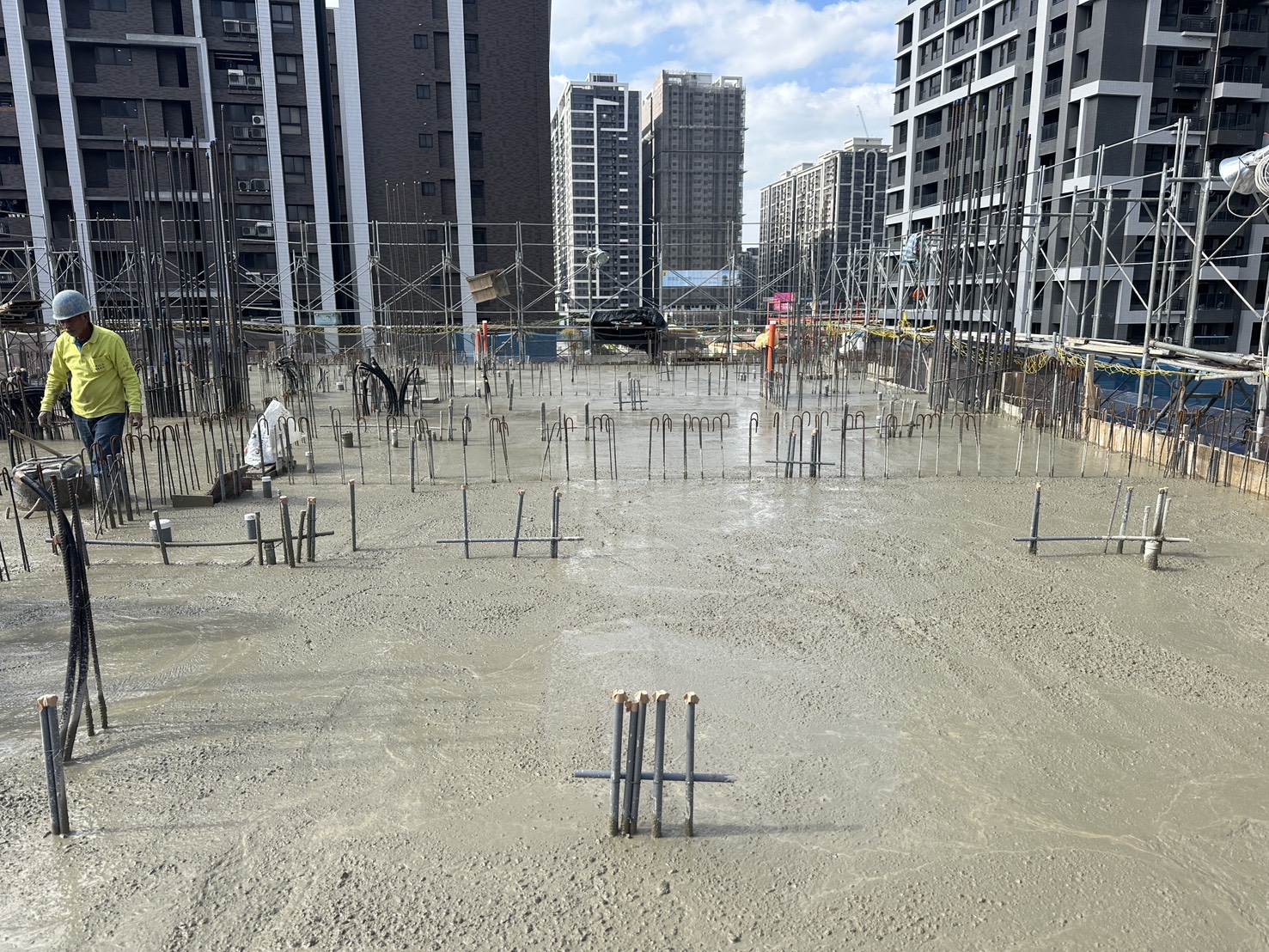

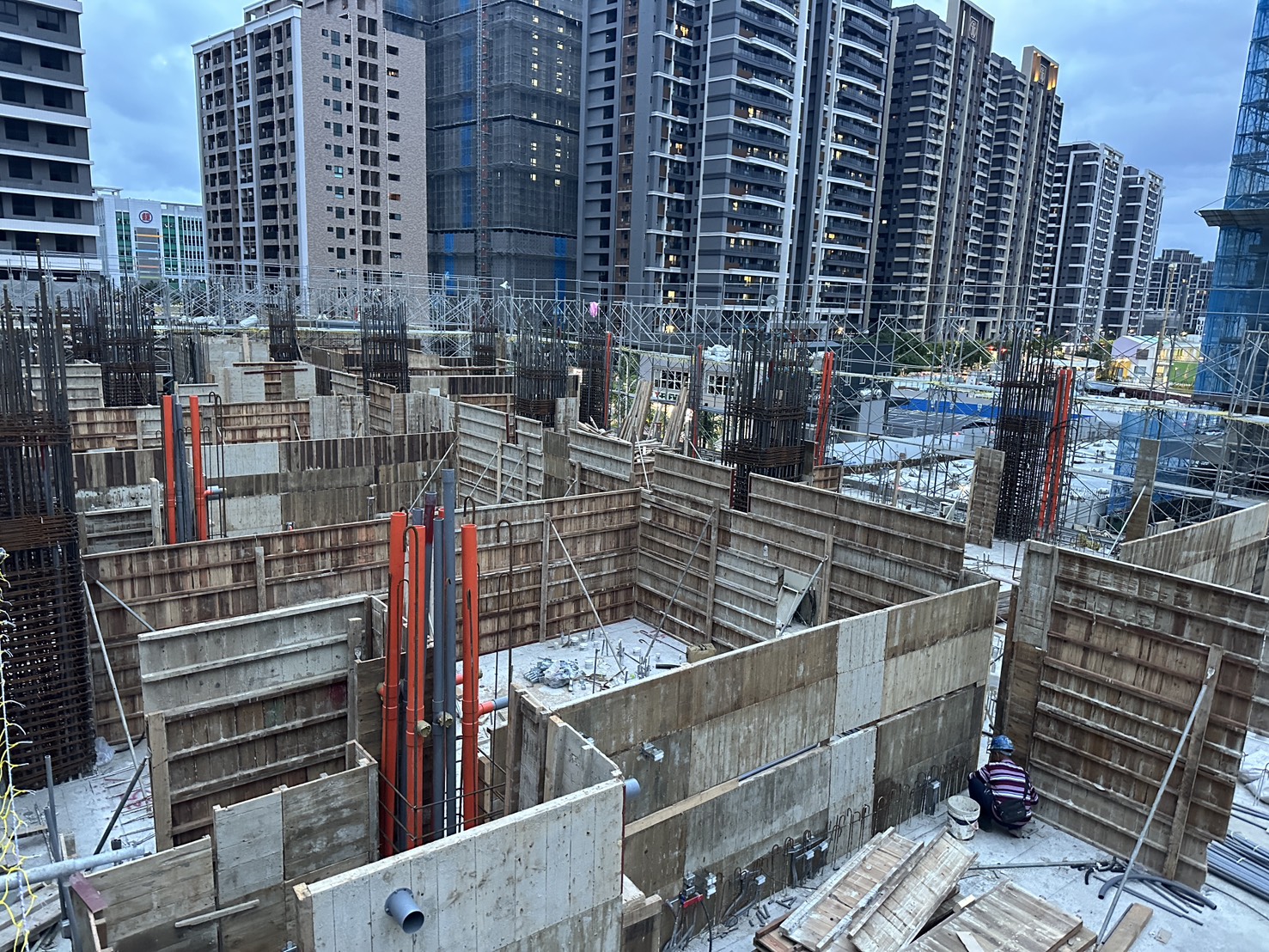

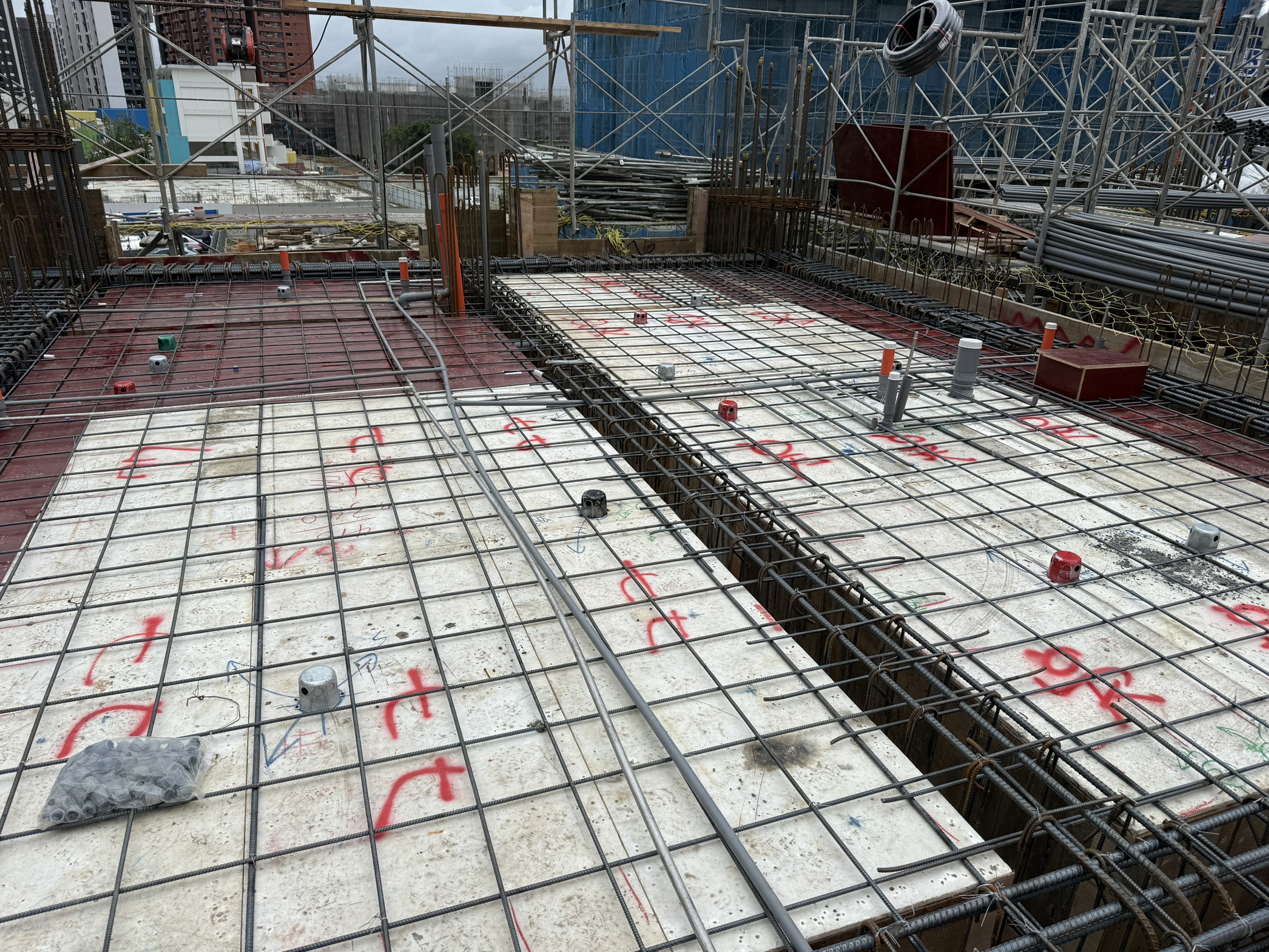

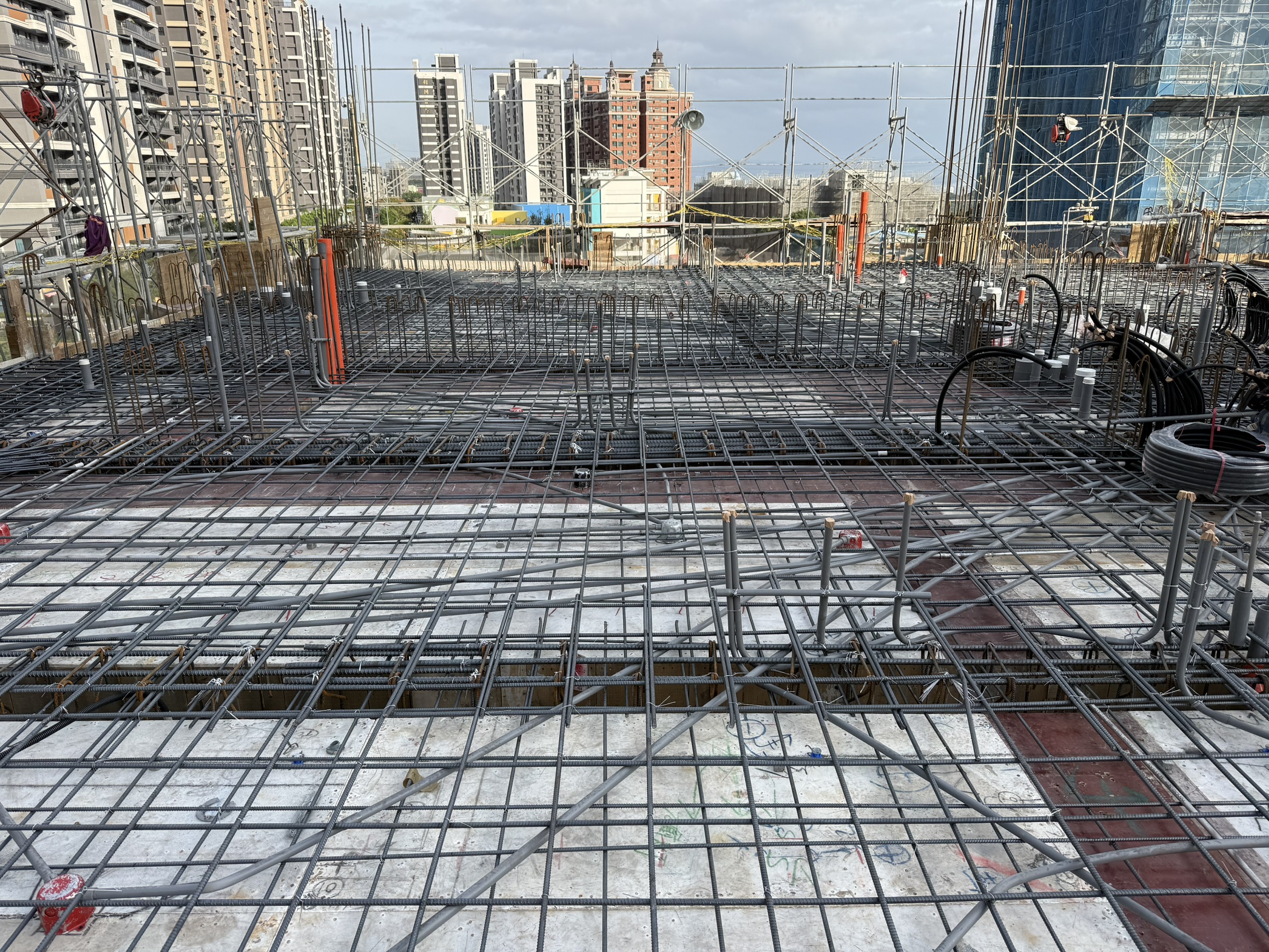

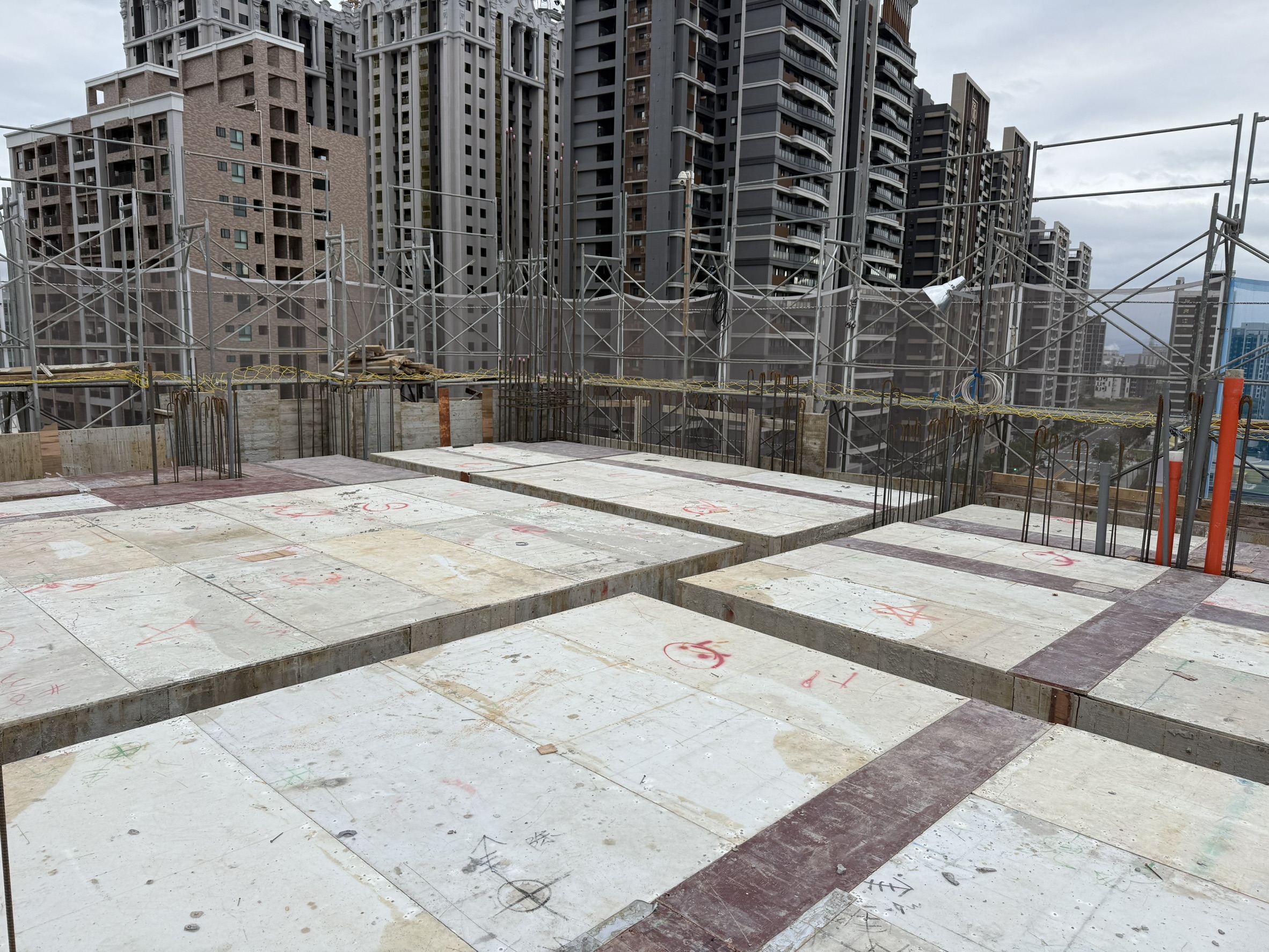

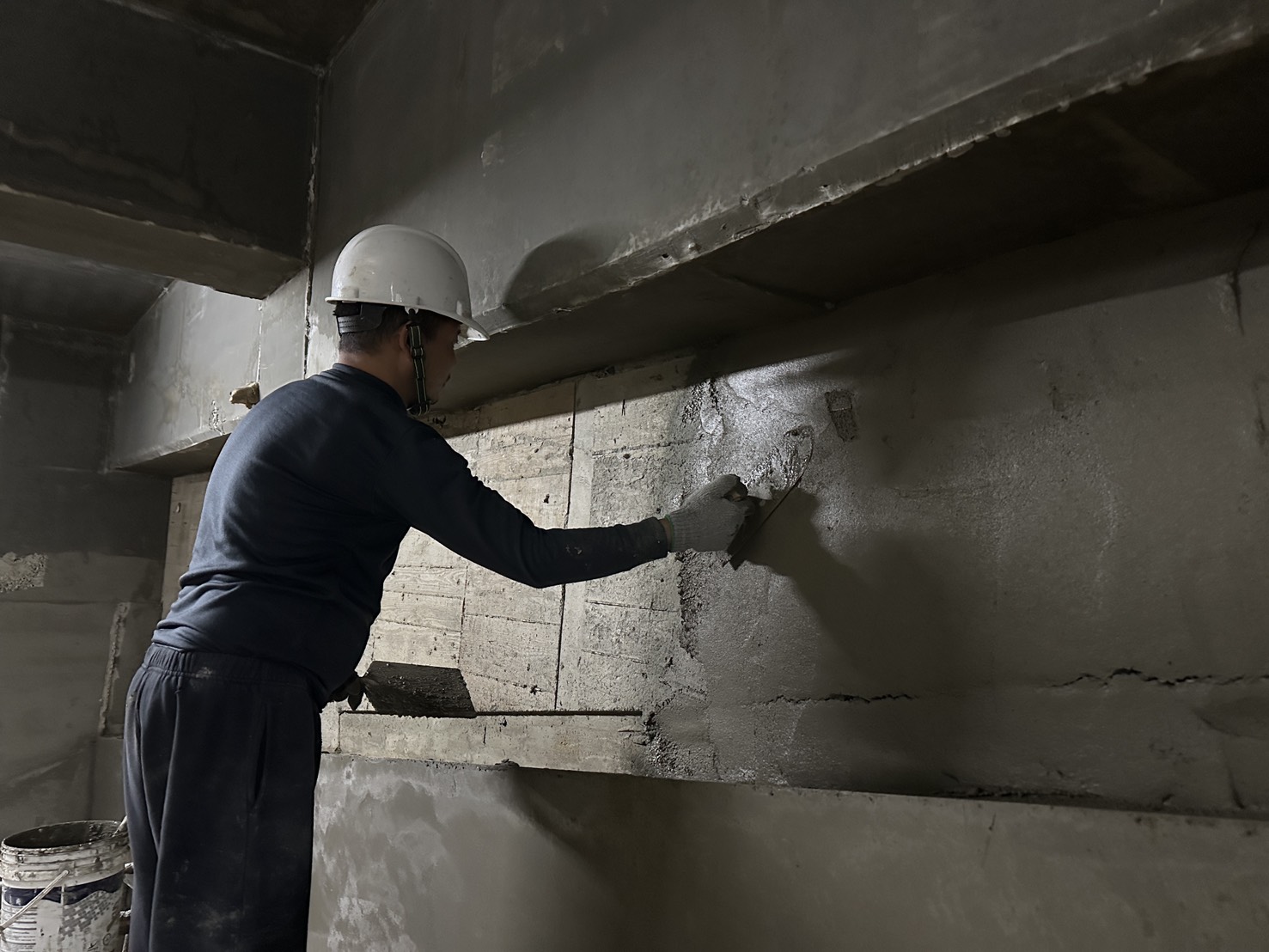

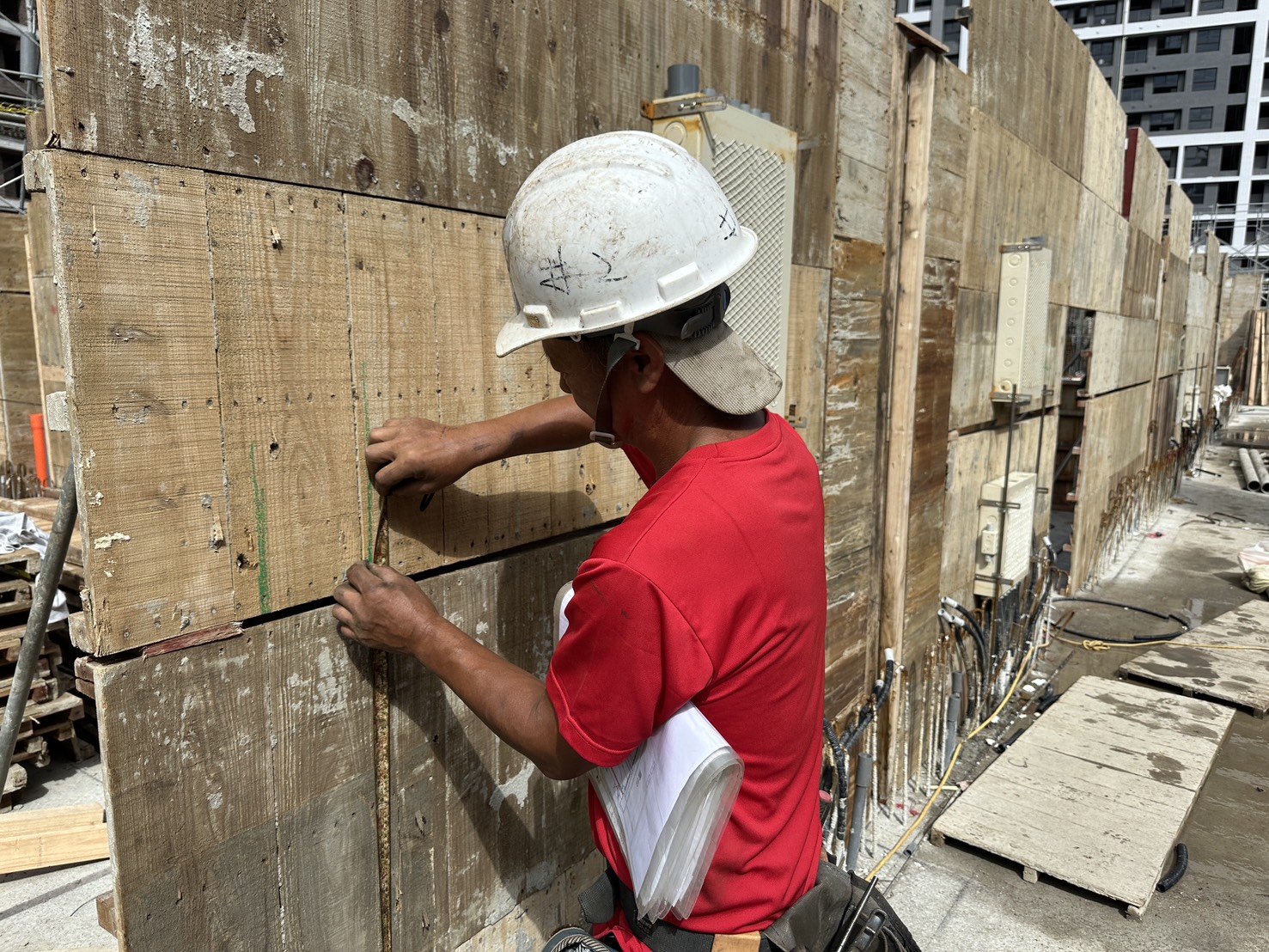

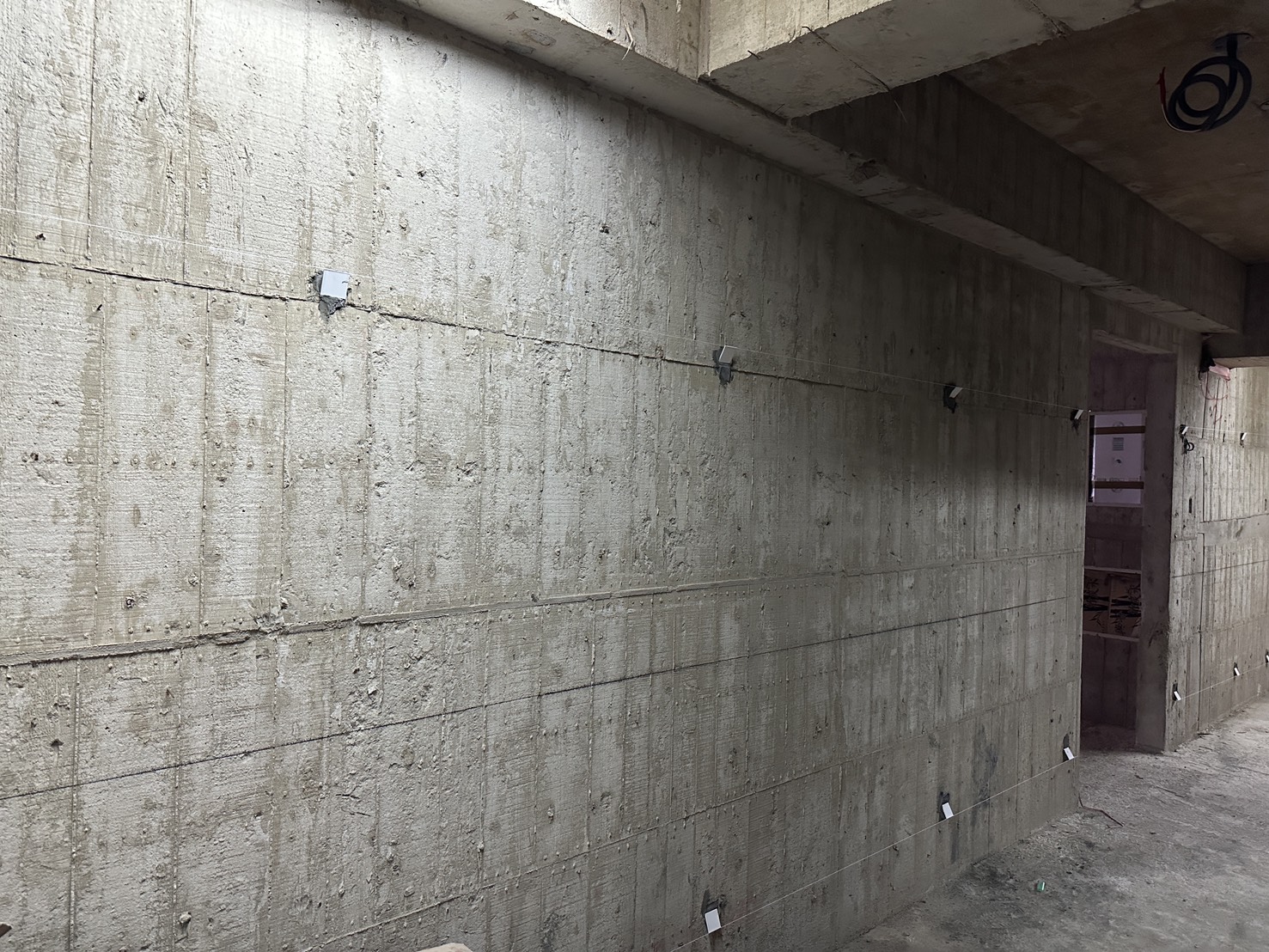

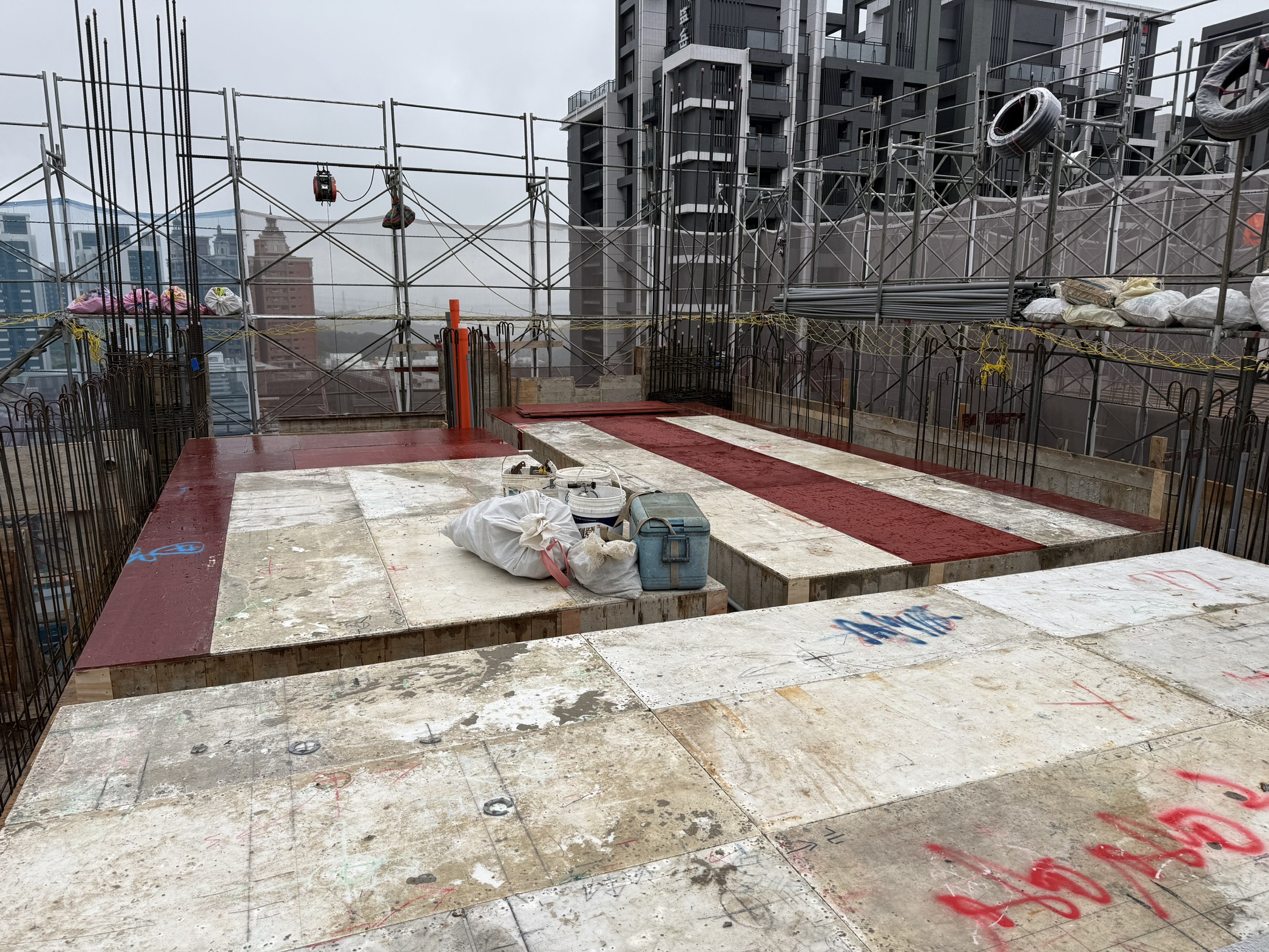

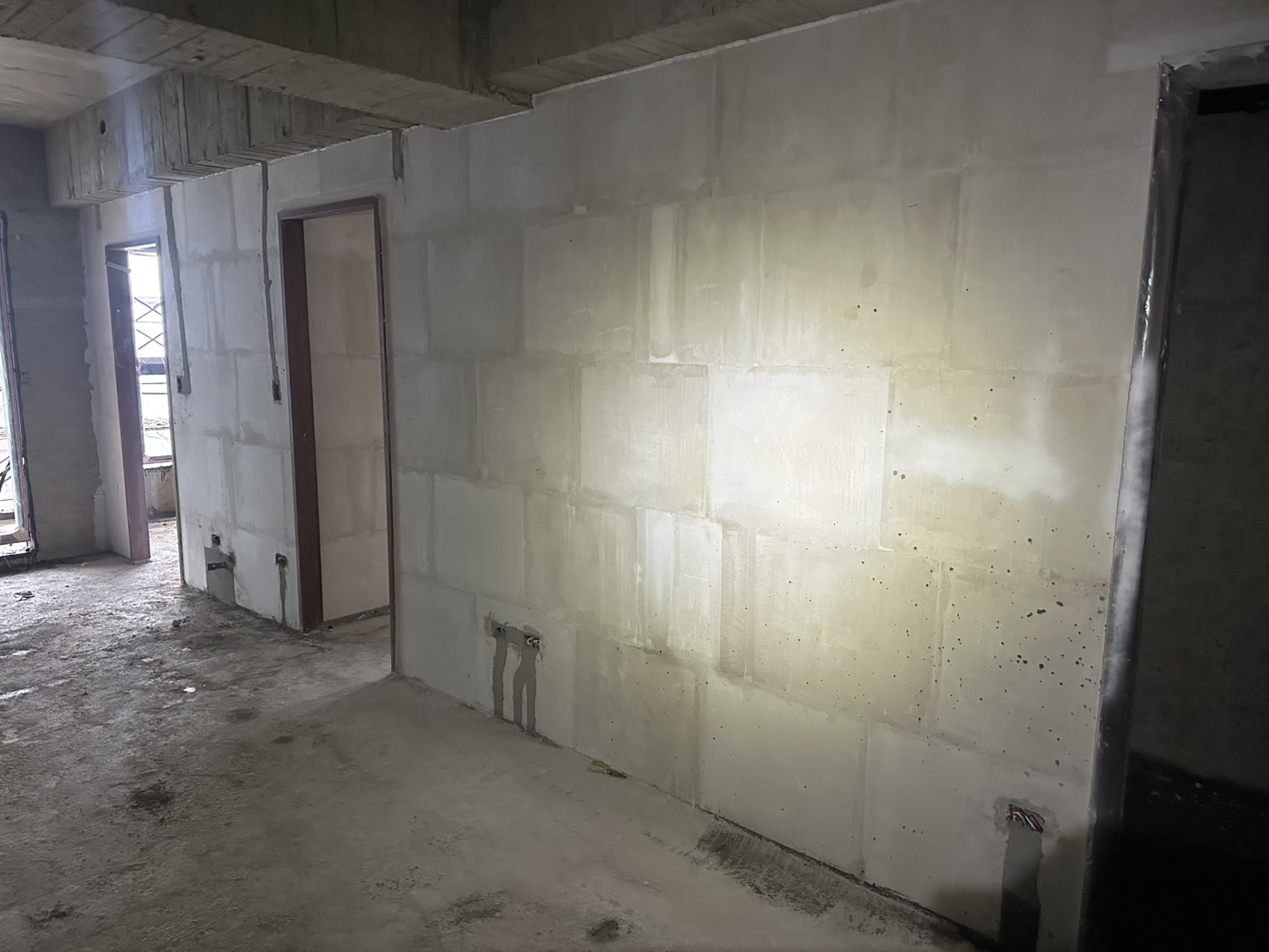

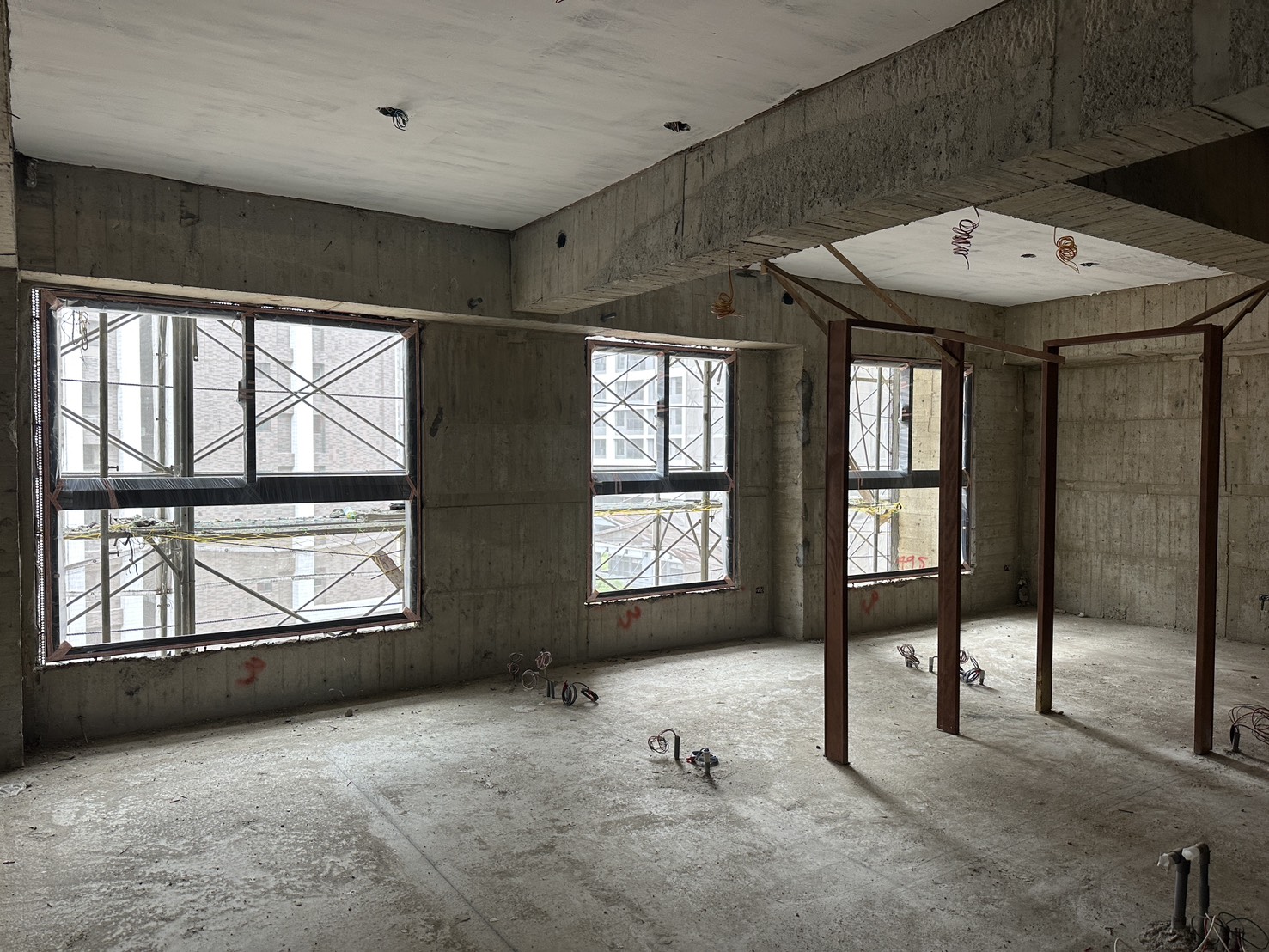

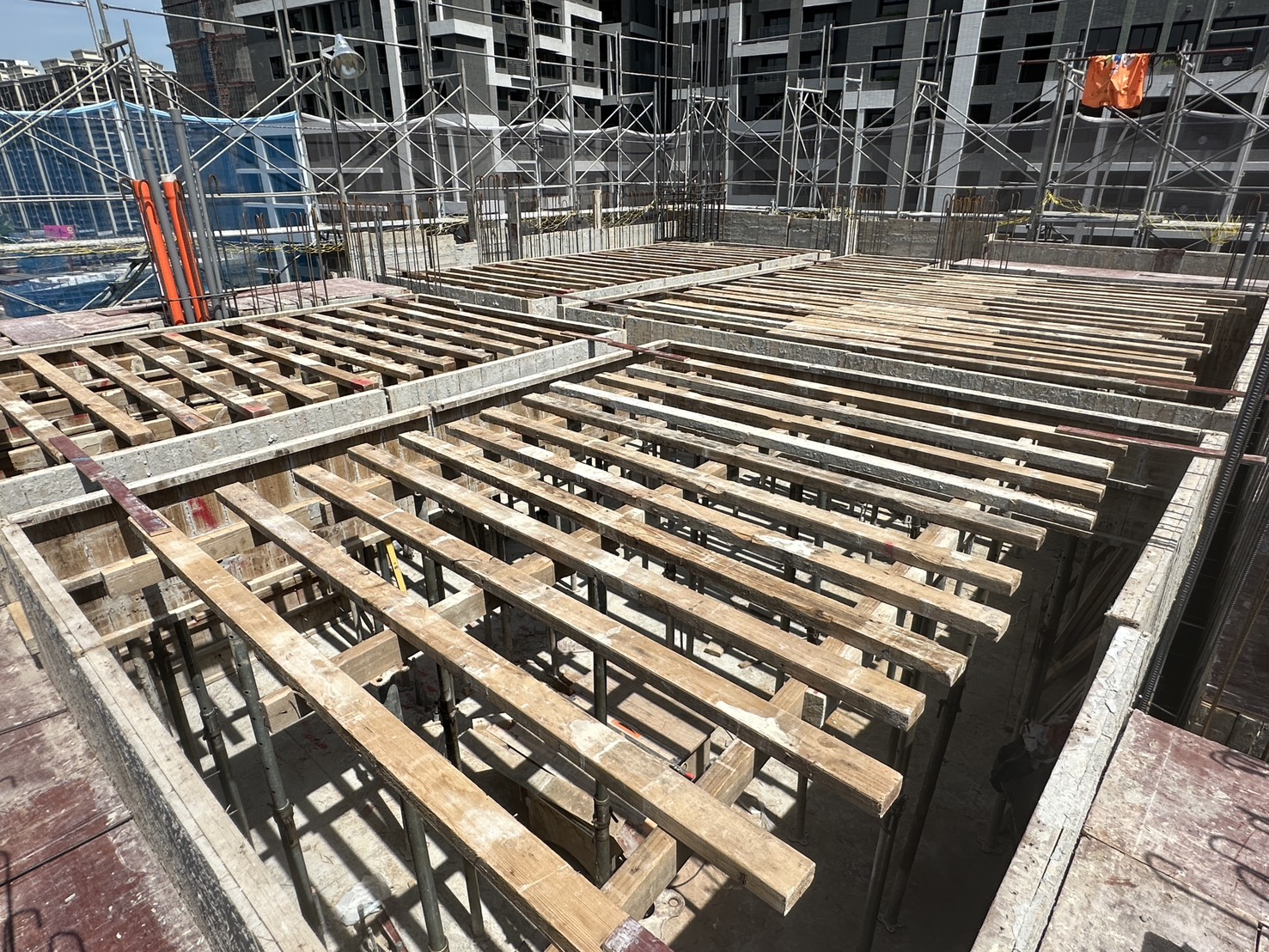

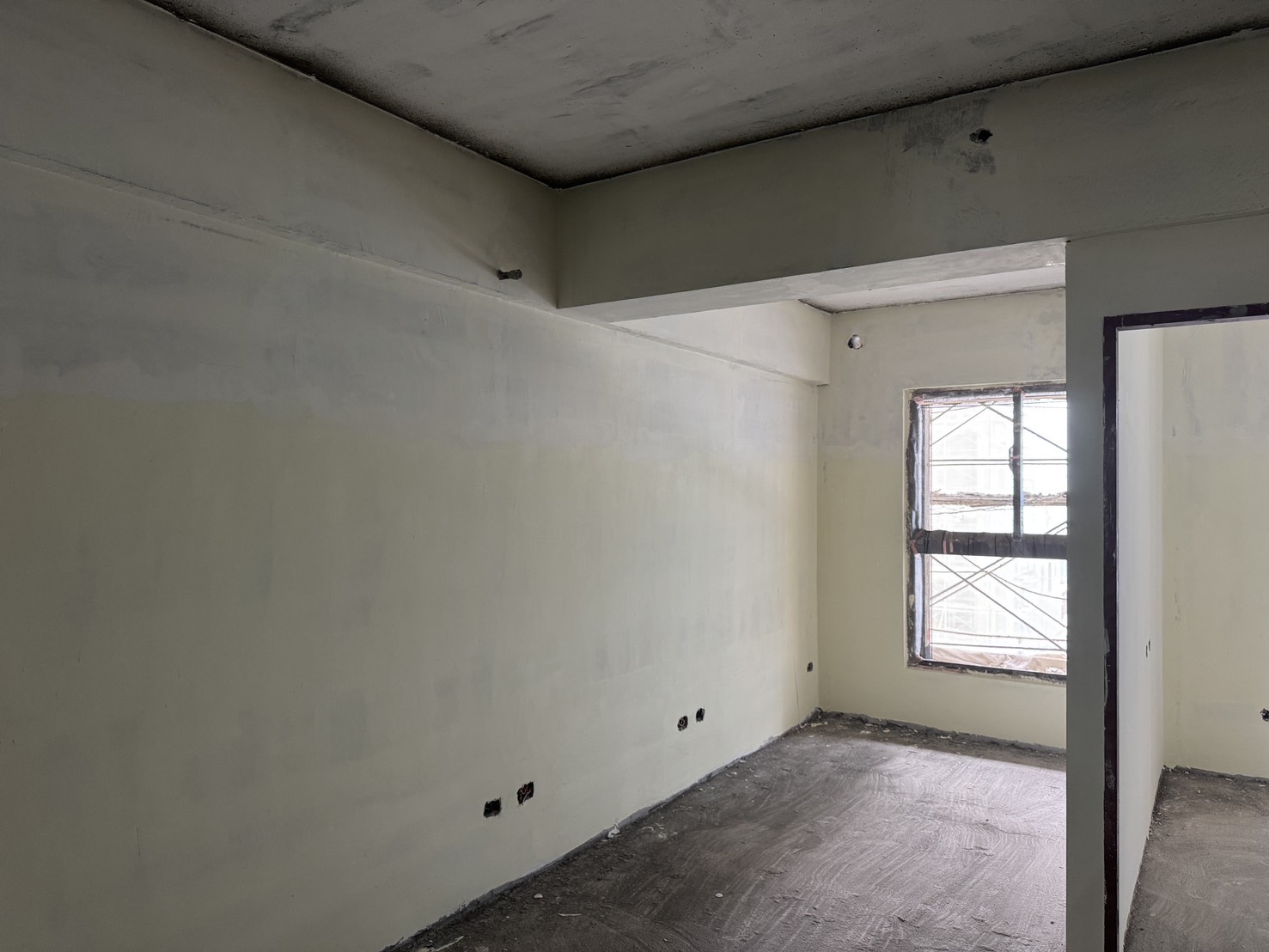

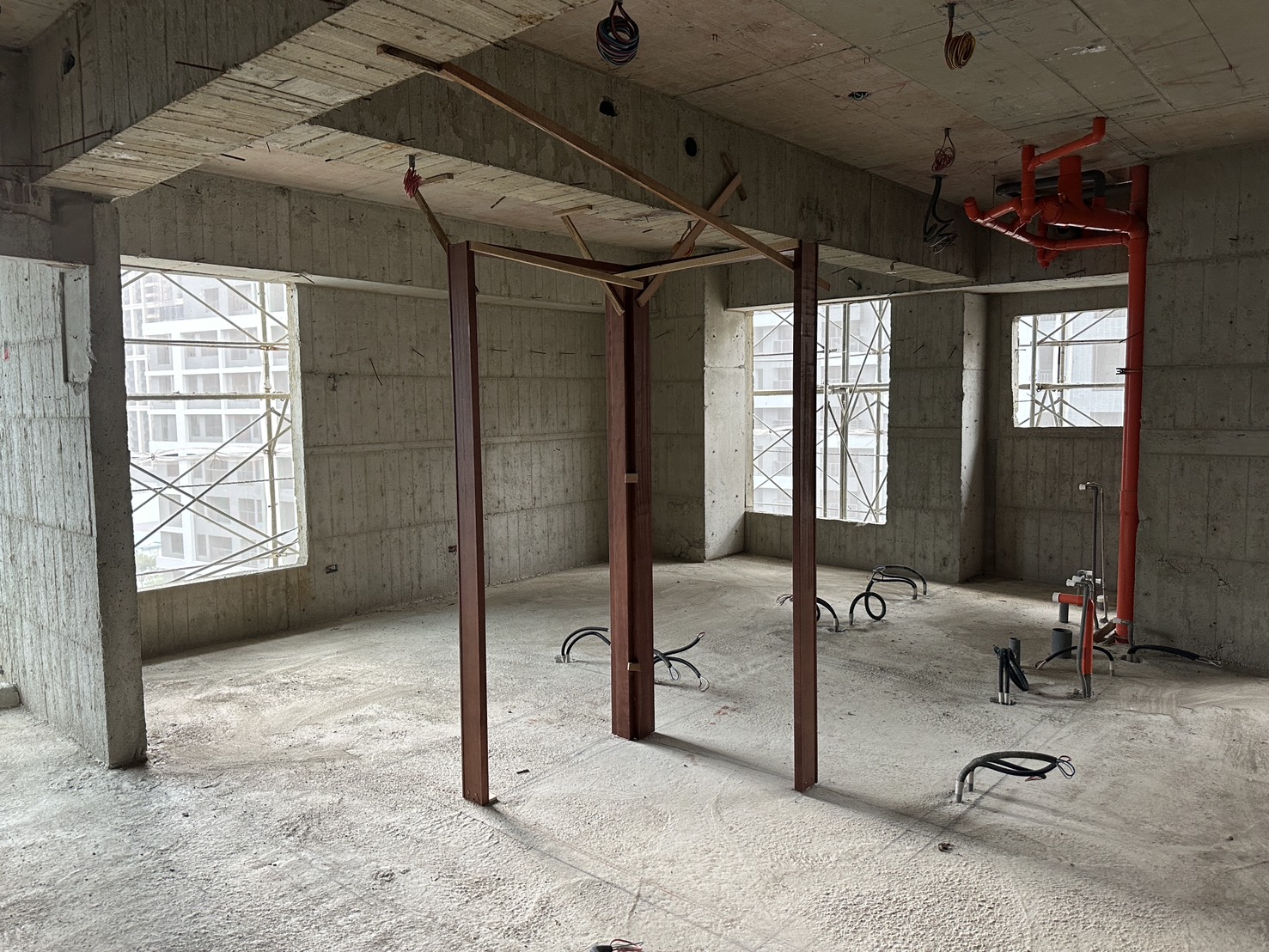

04 2025 B1F外牆模板組立 2025.04.05 B1F外牆灌漿介面清理 2025.04.05 B1F底板模板組立 2025.04.05 B1F放樣 2025.04.05 B1F樓板澆置 2025.04.05 第一層水平支撐拆除 2025.04.05

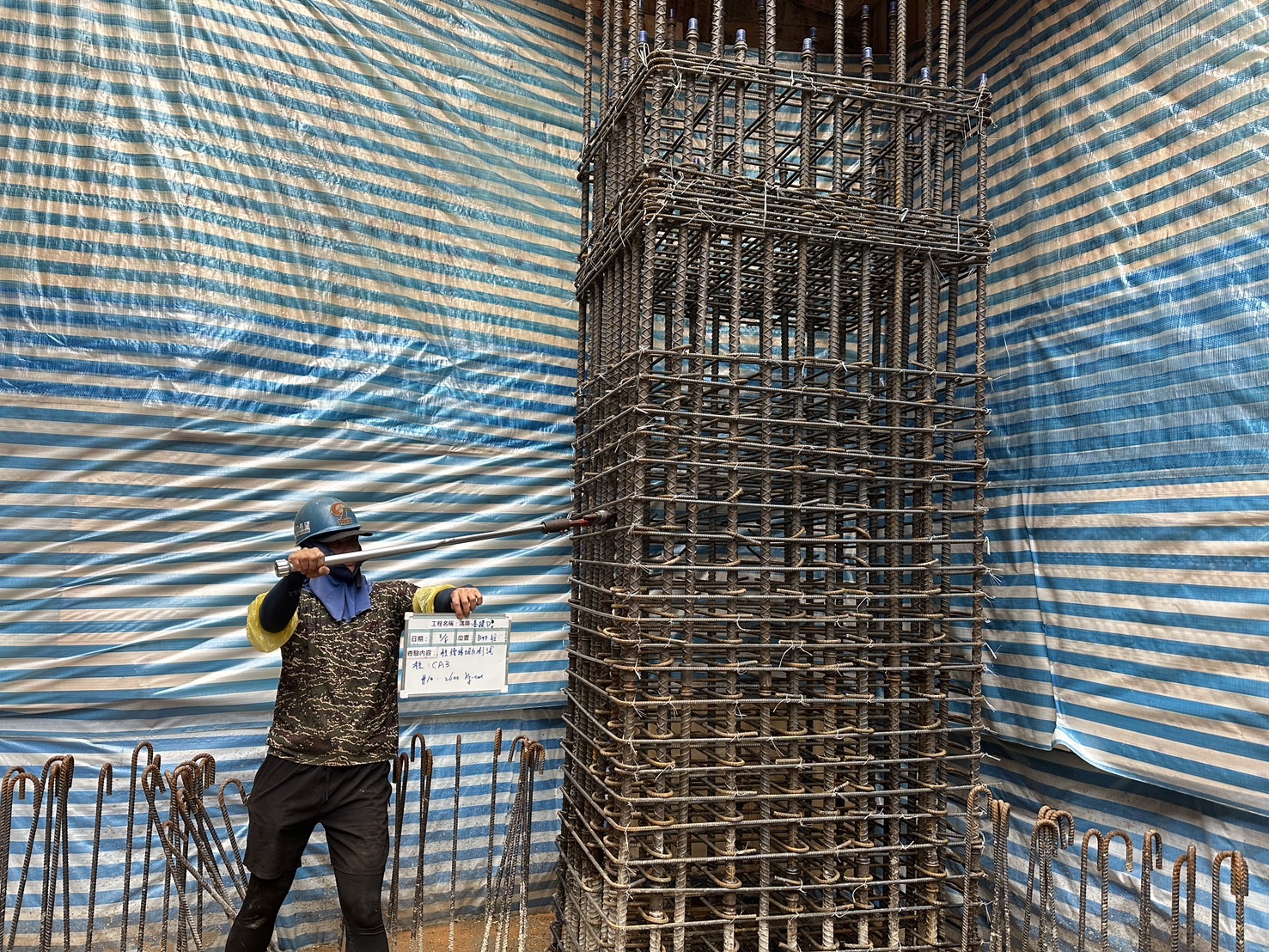

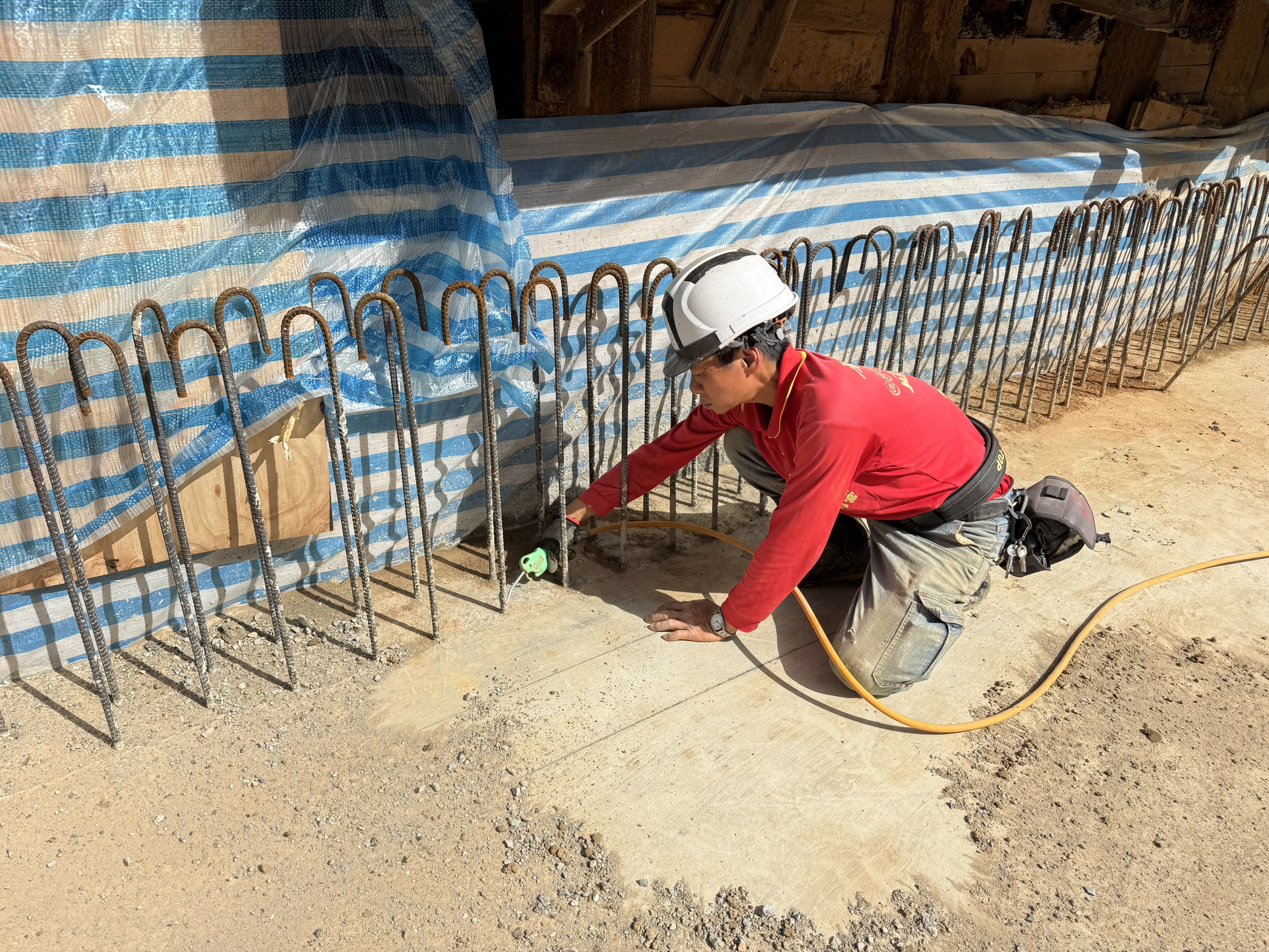

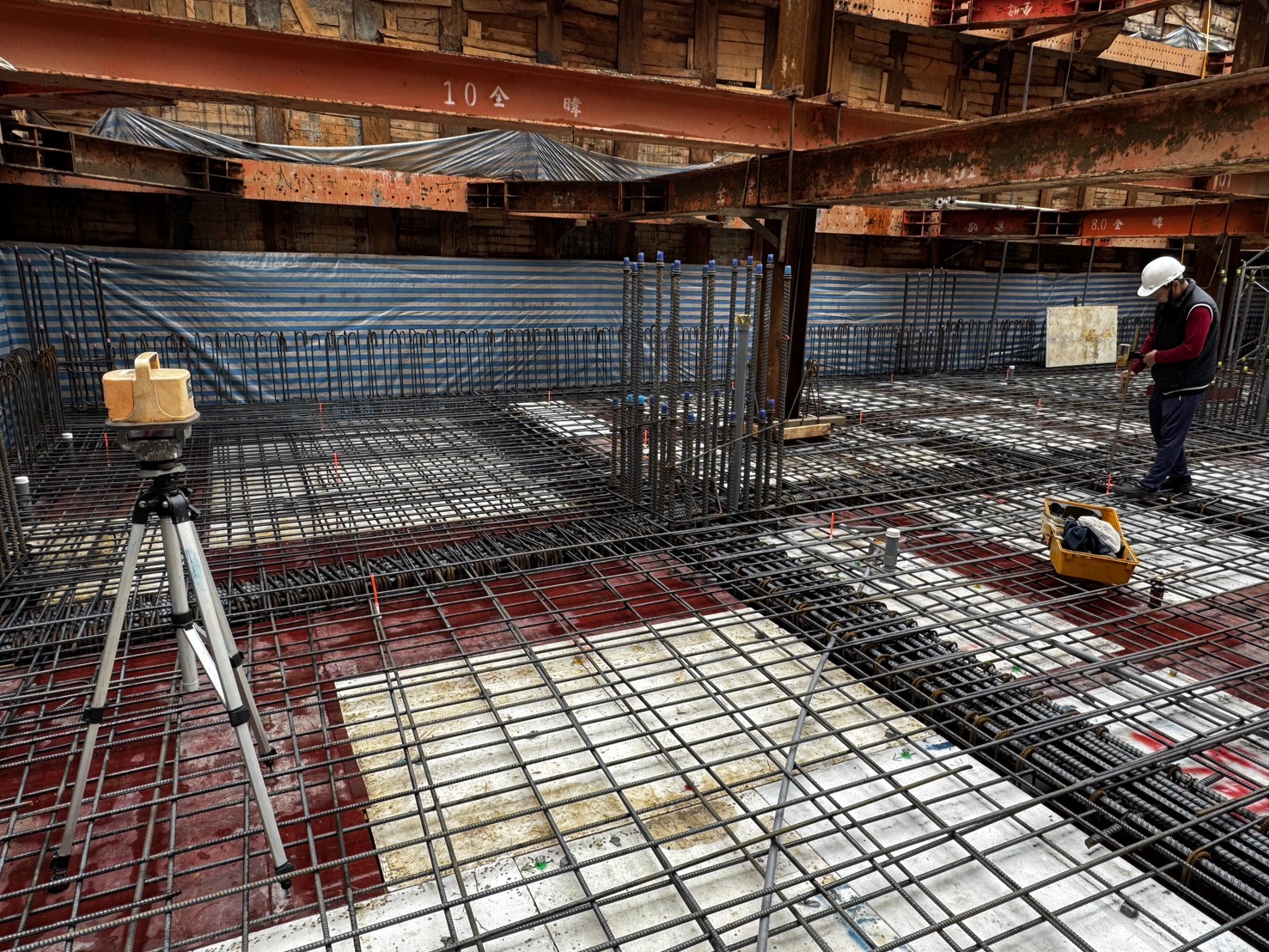

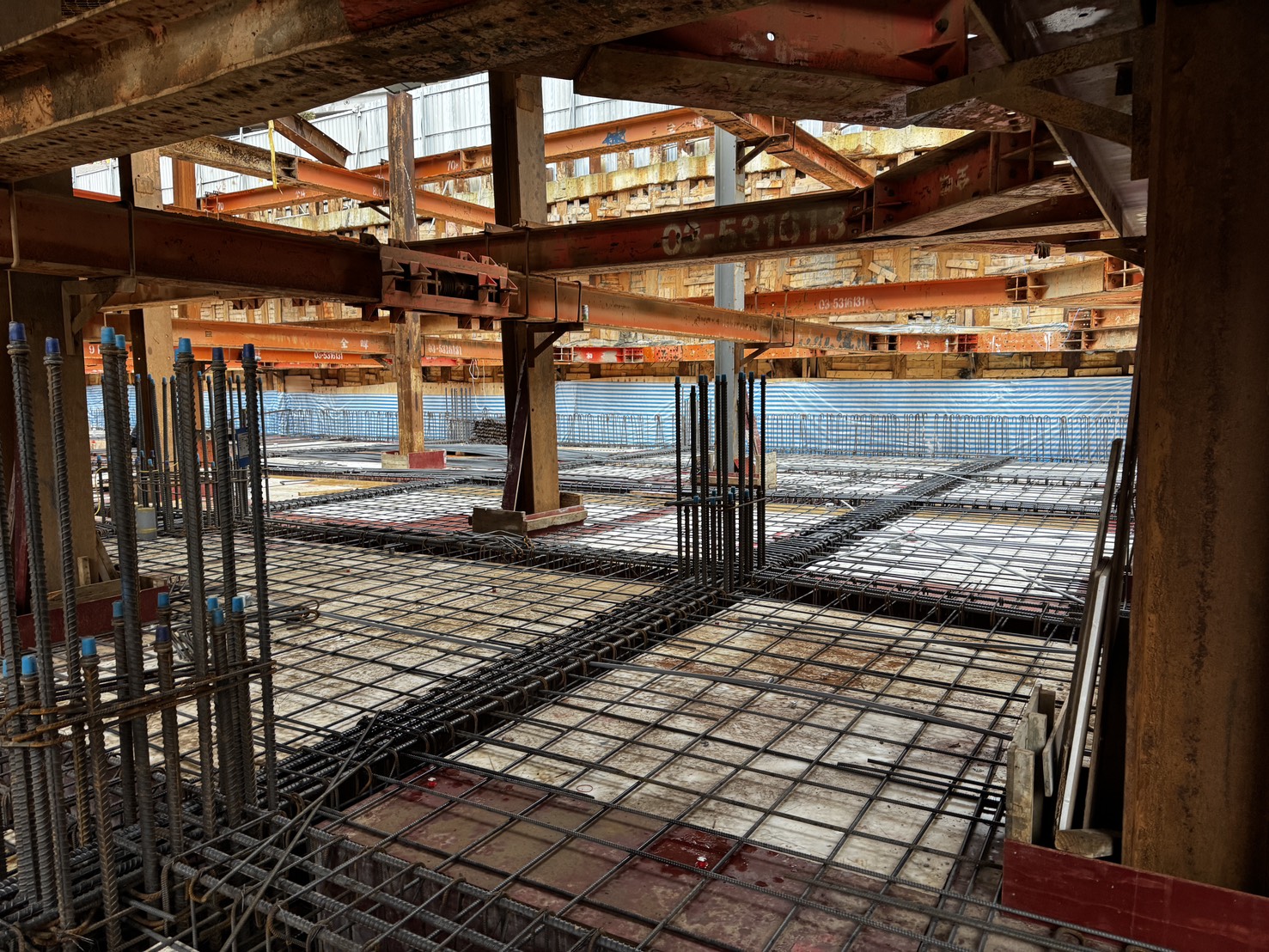

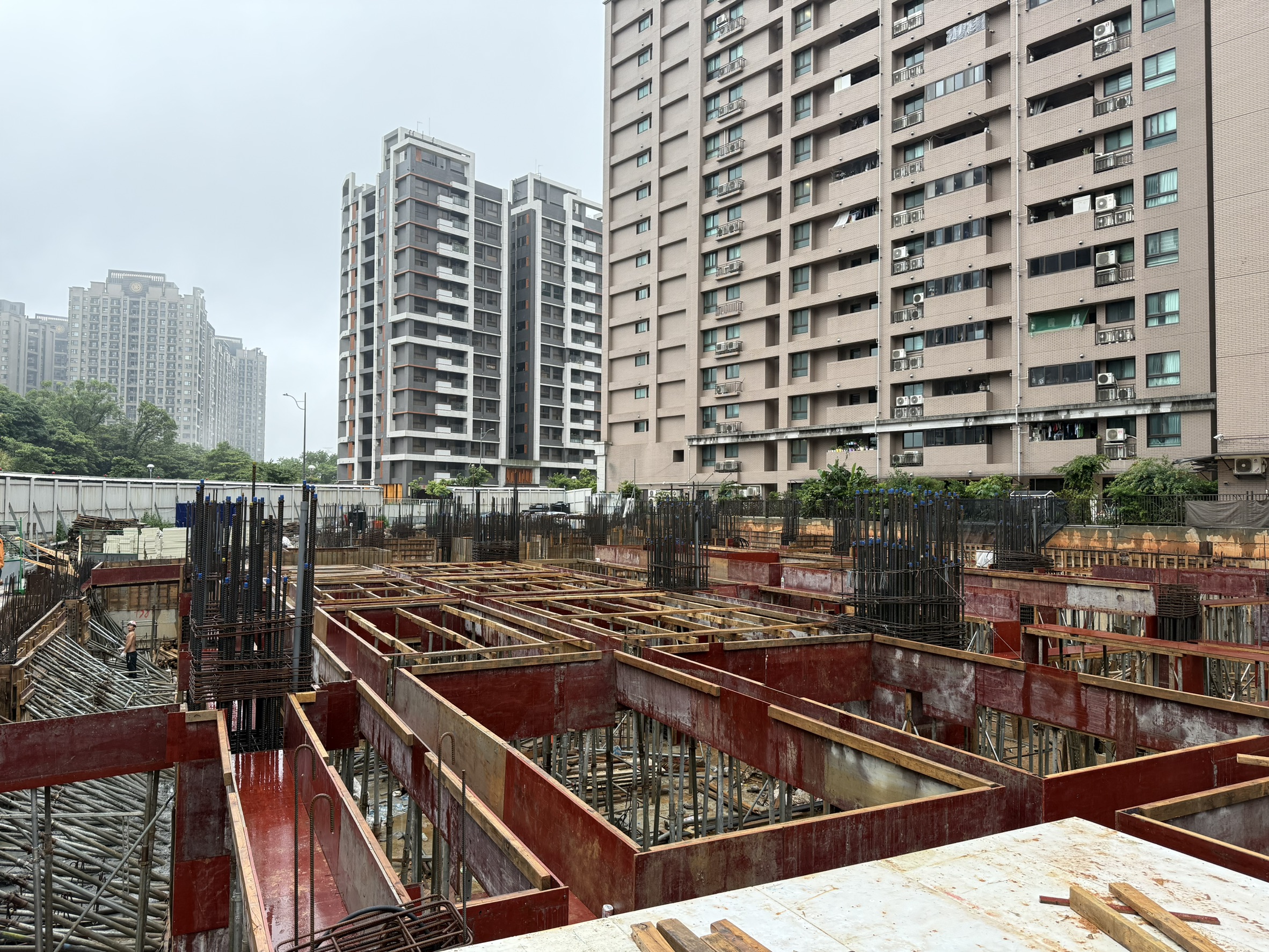

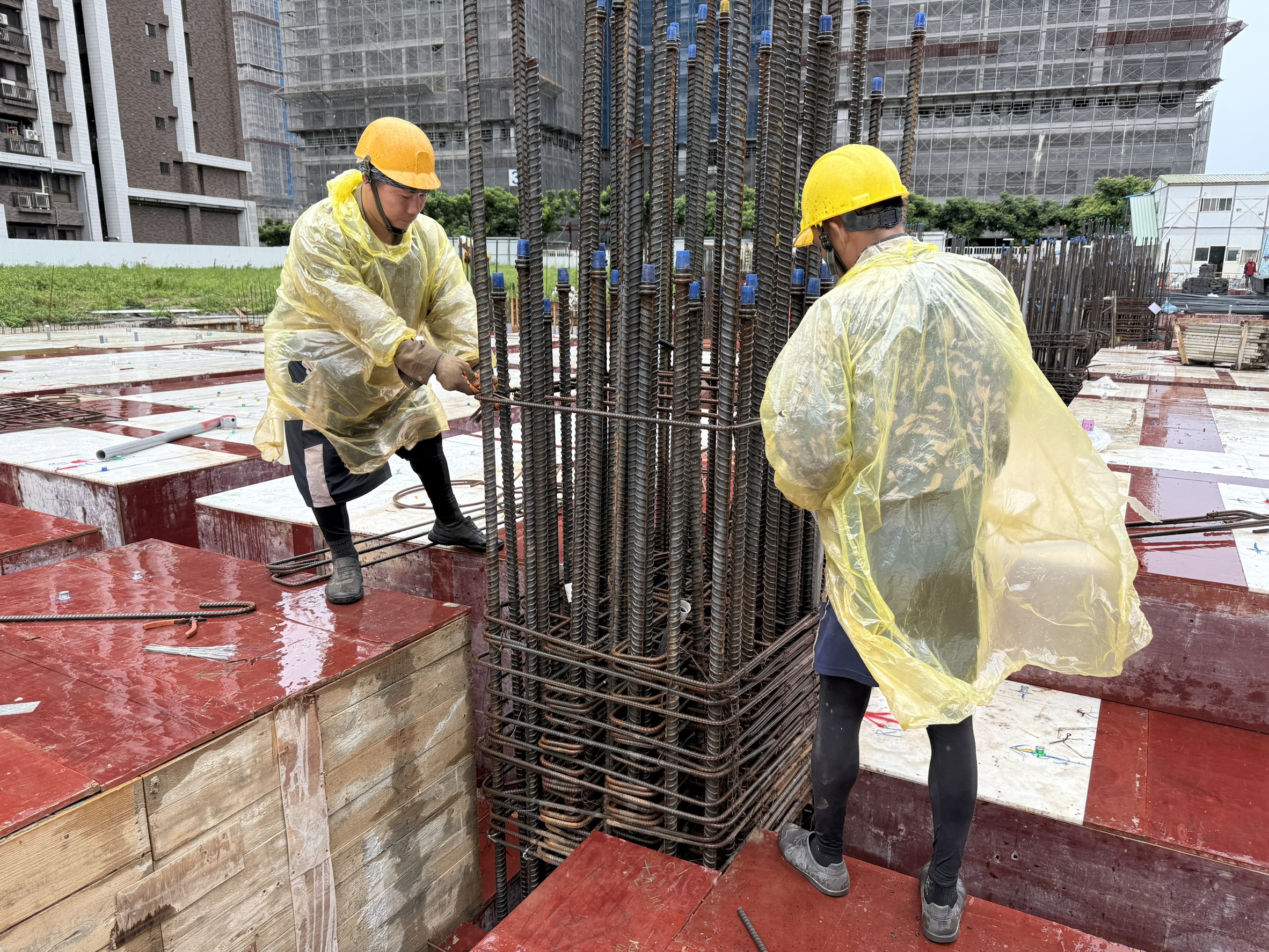

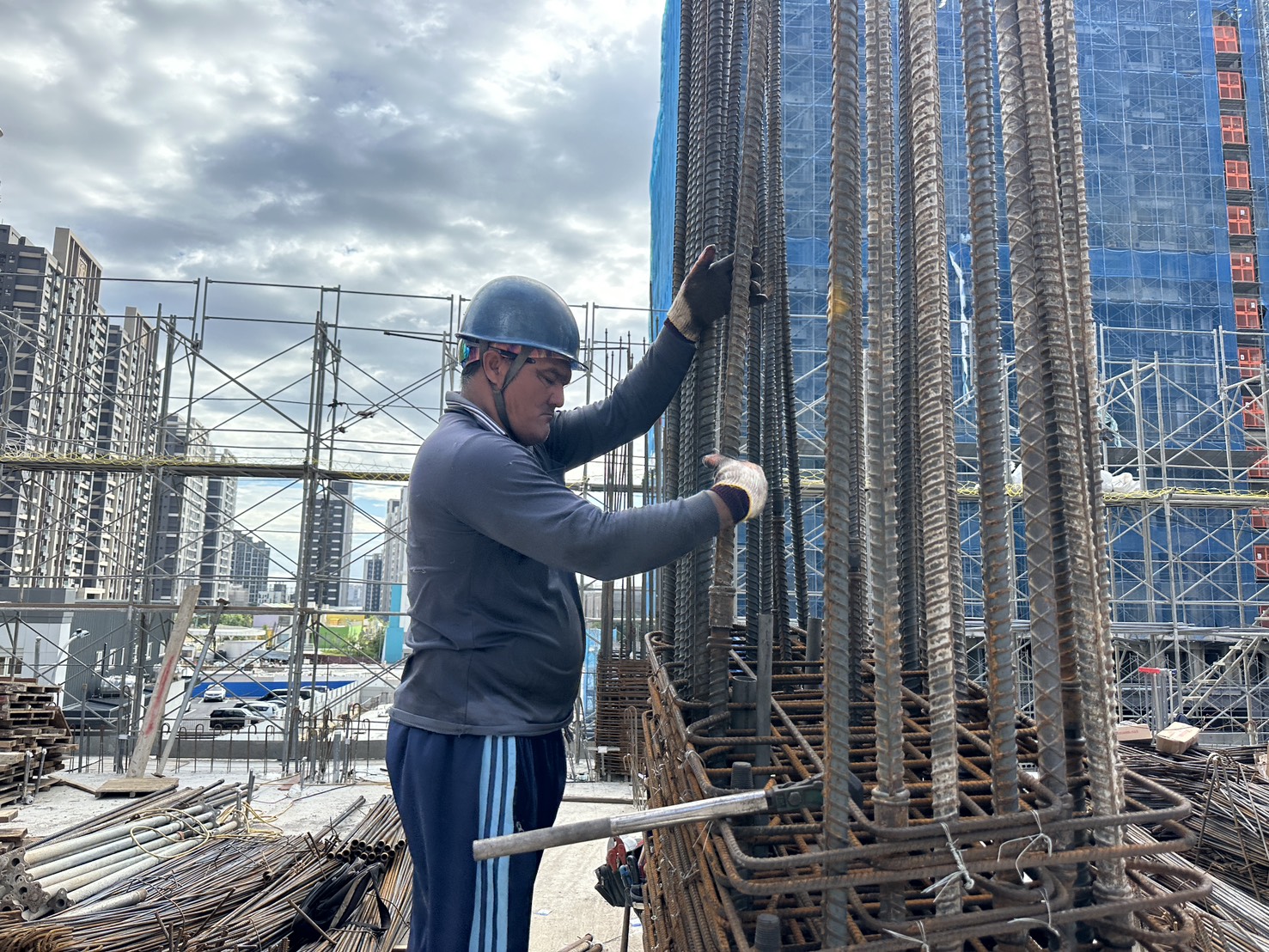

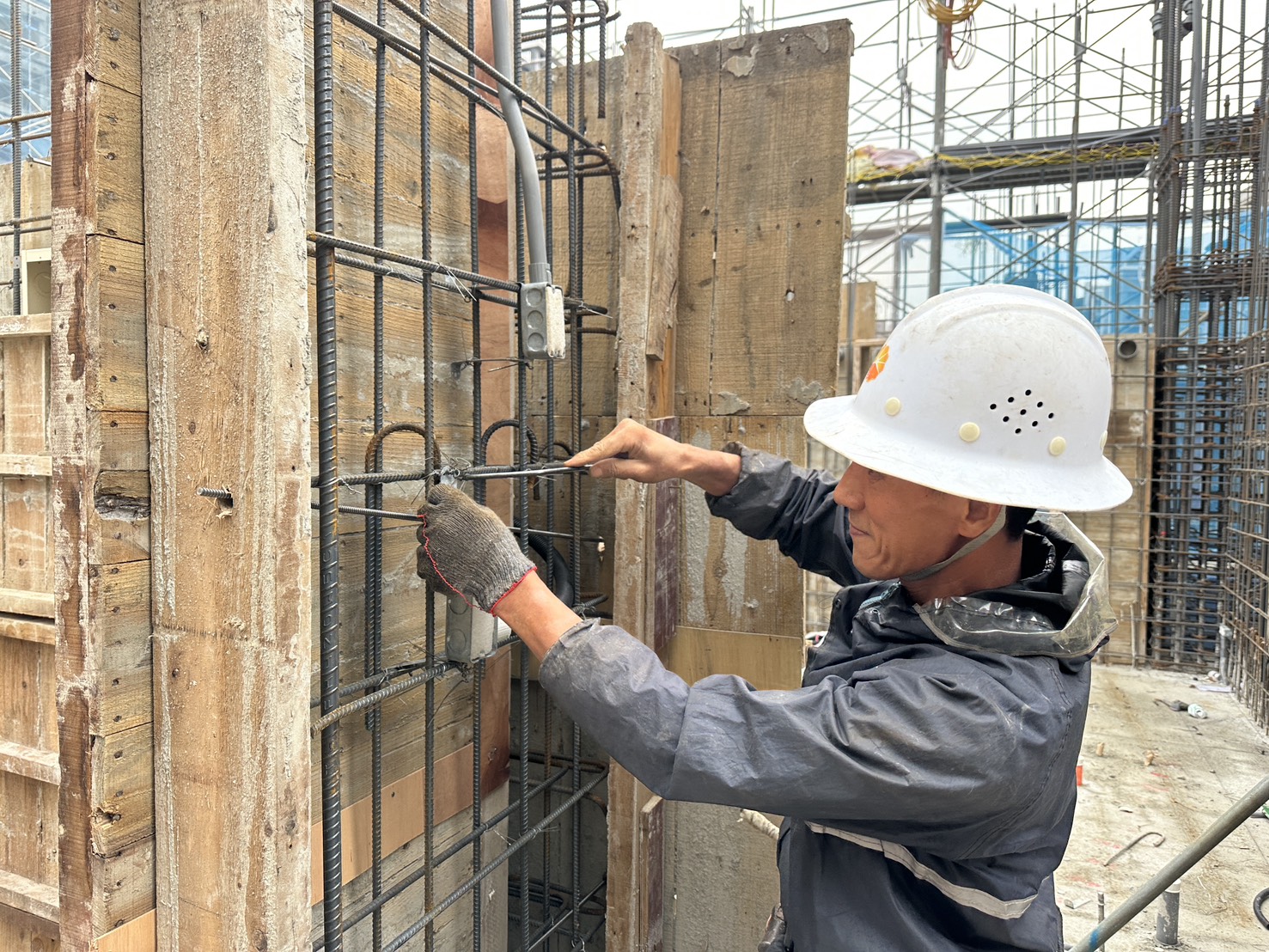

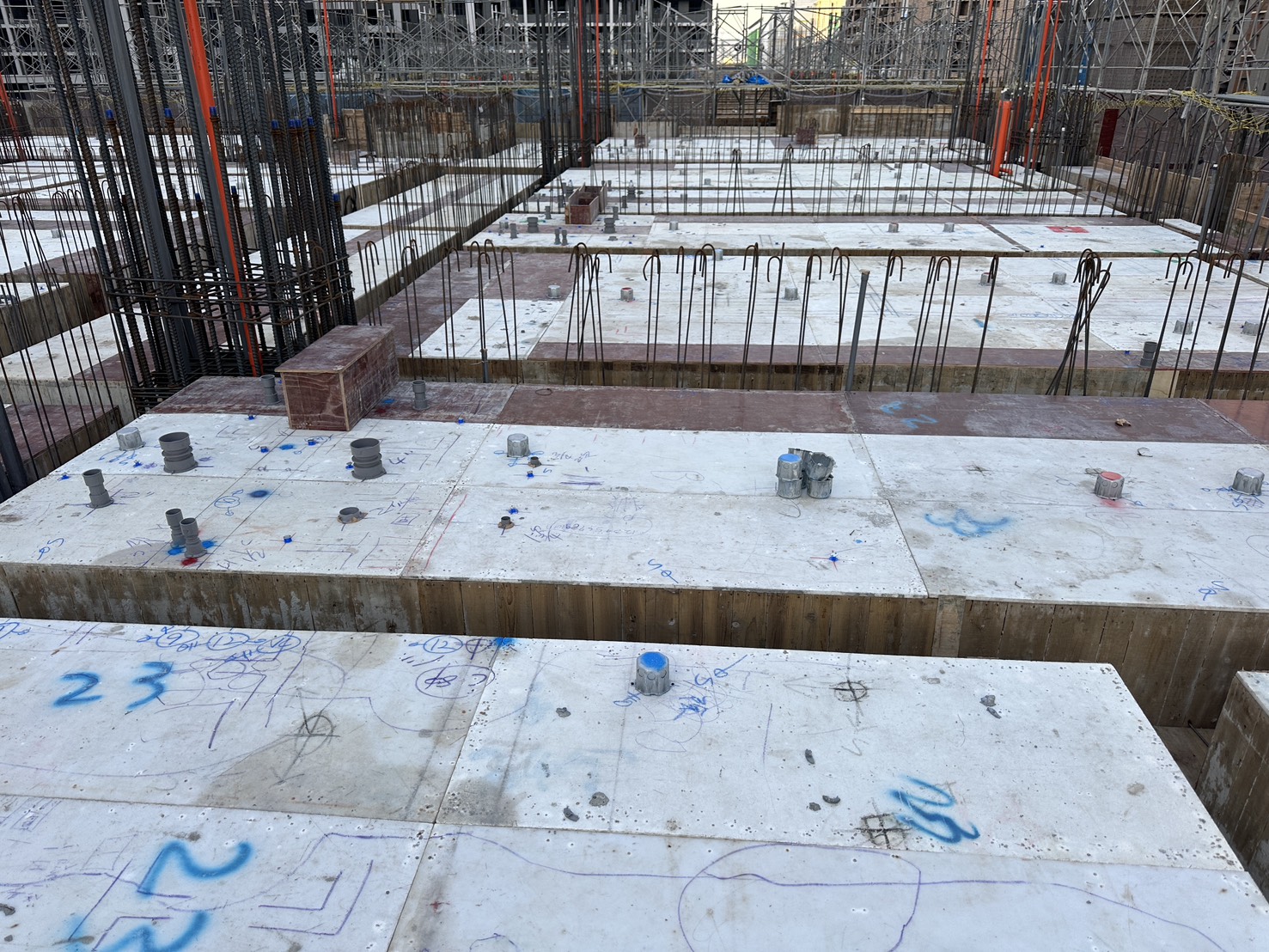

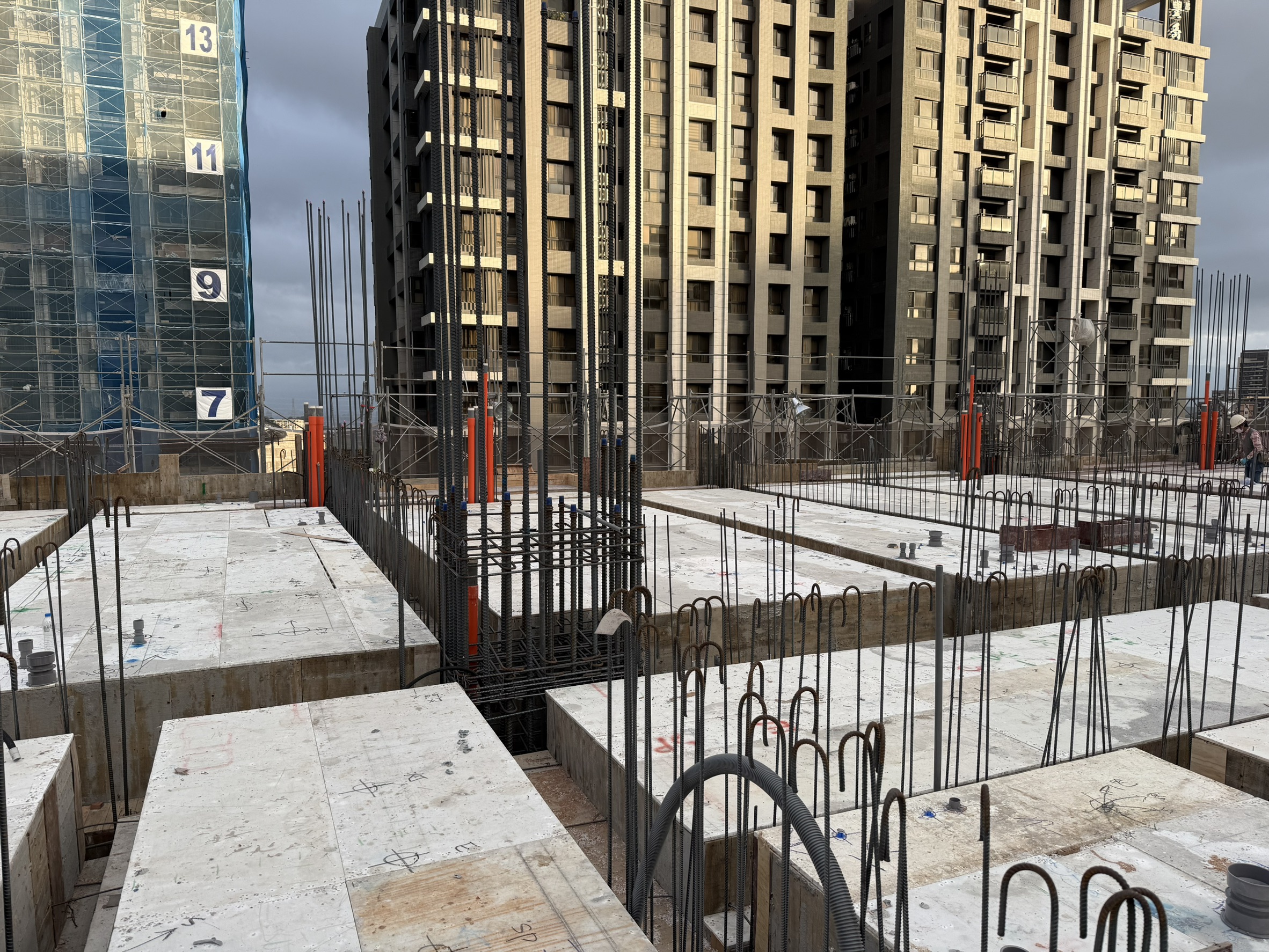

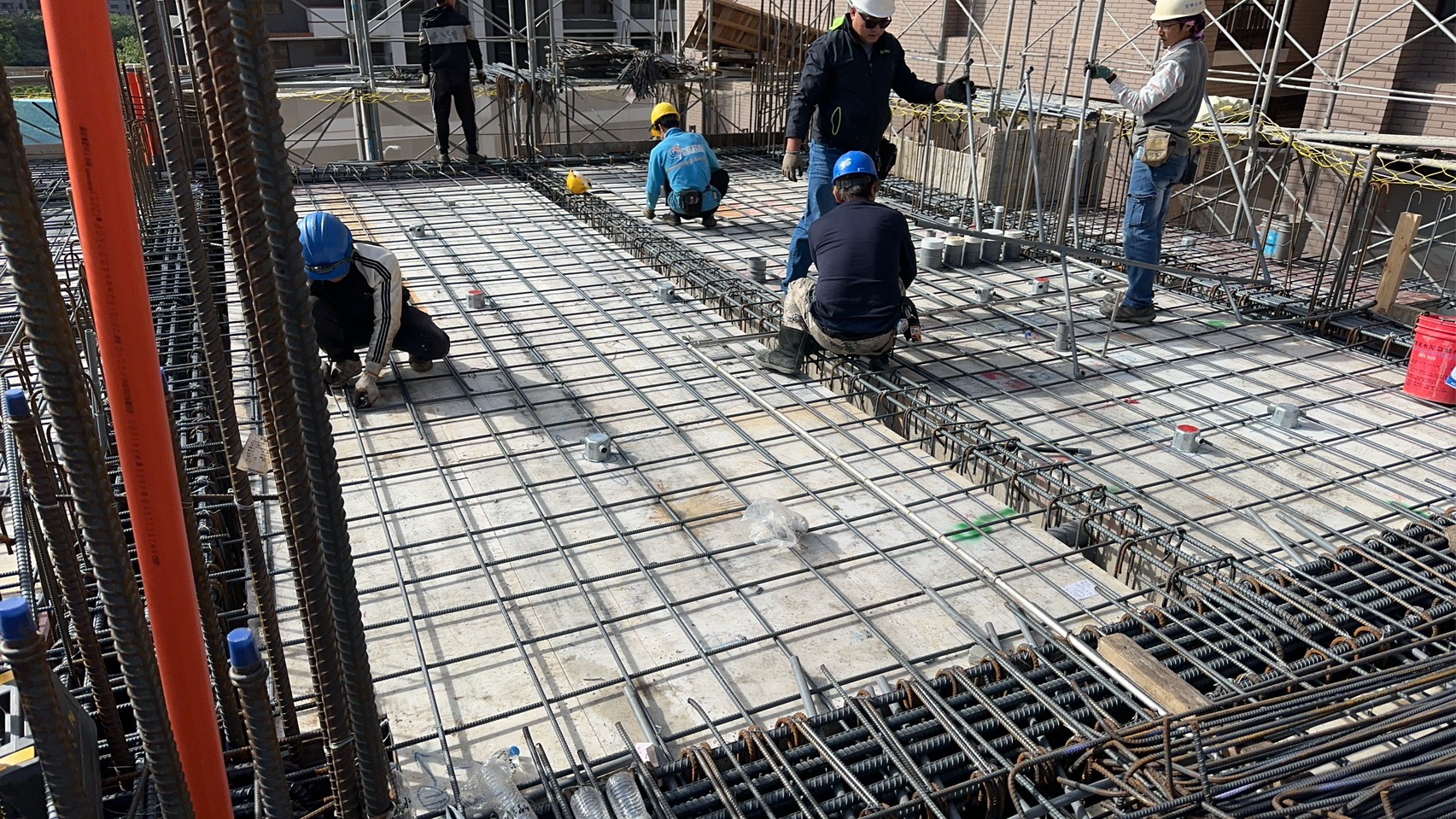

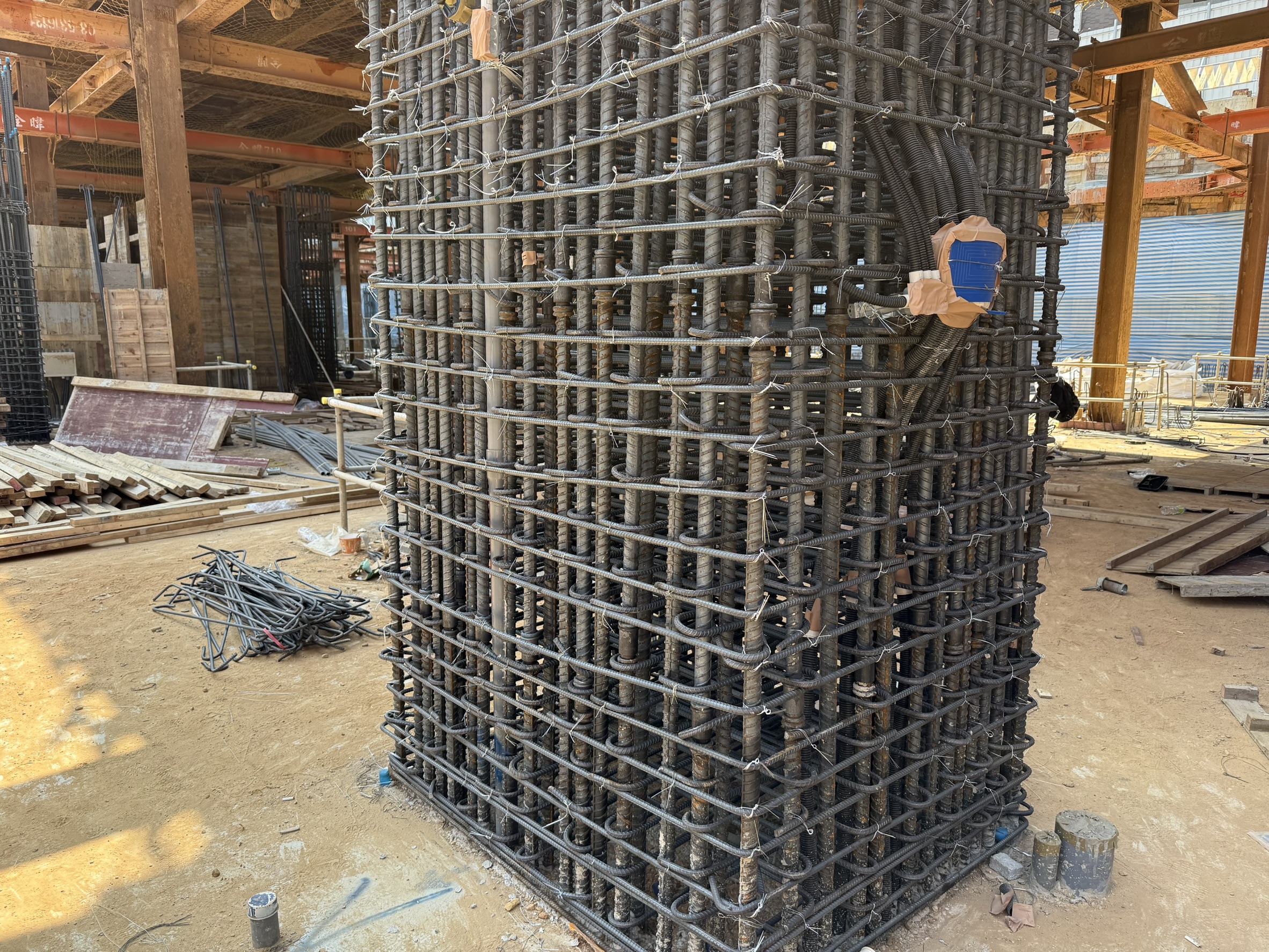

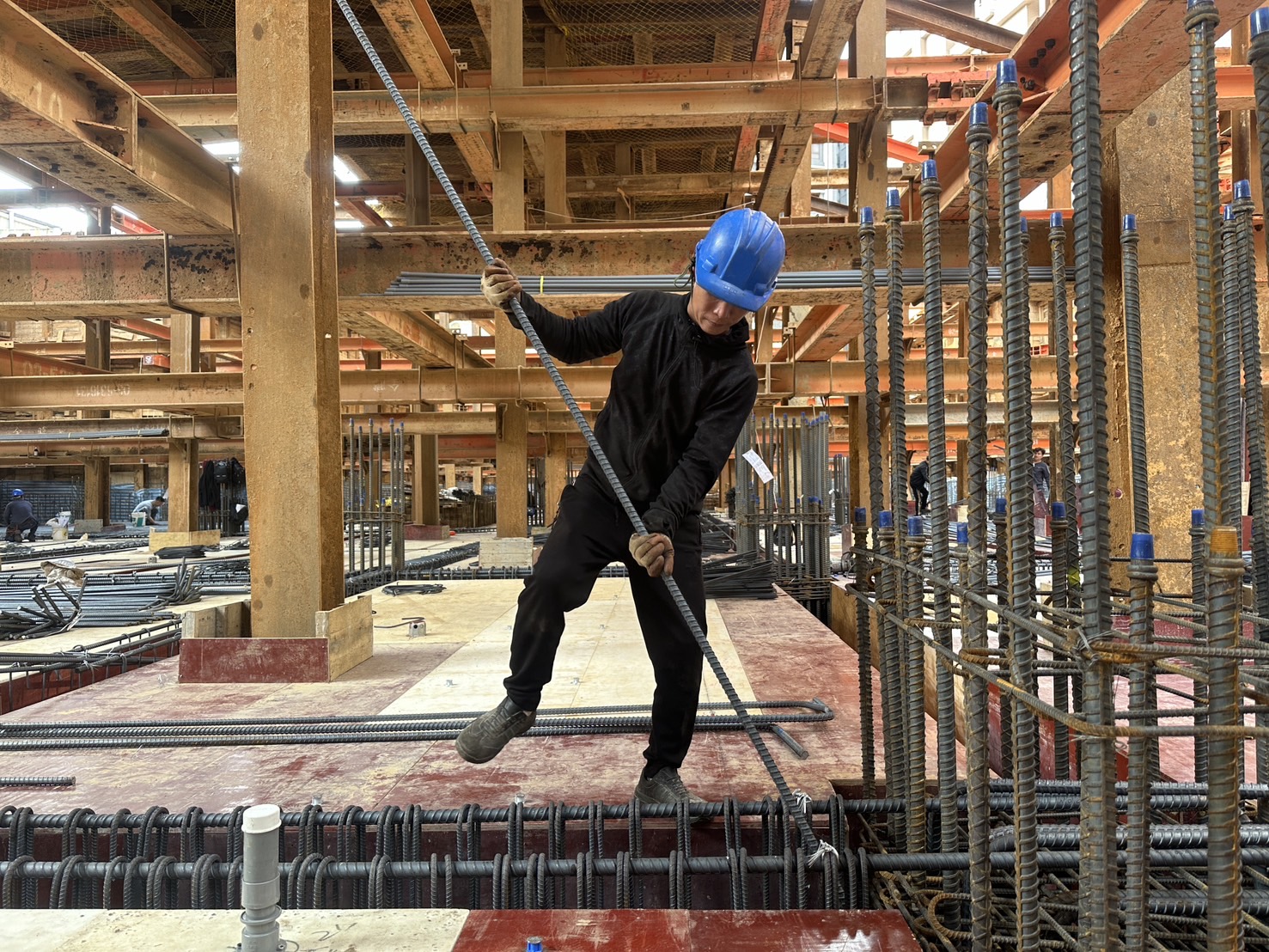

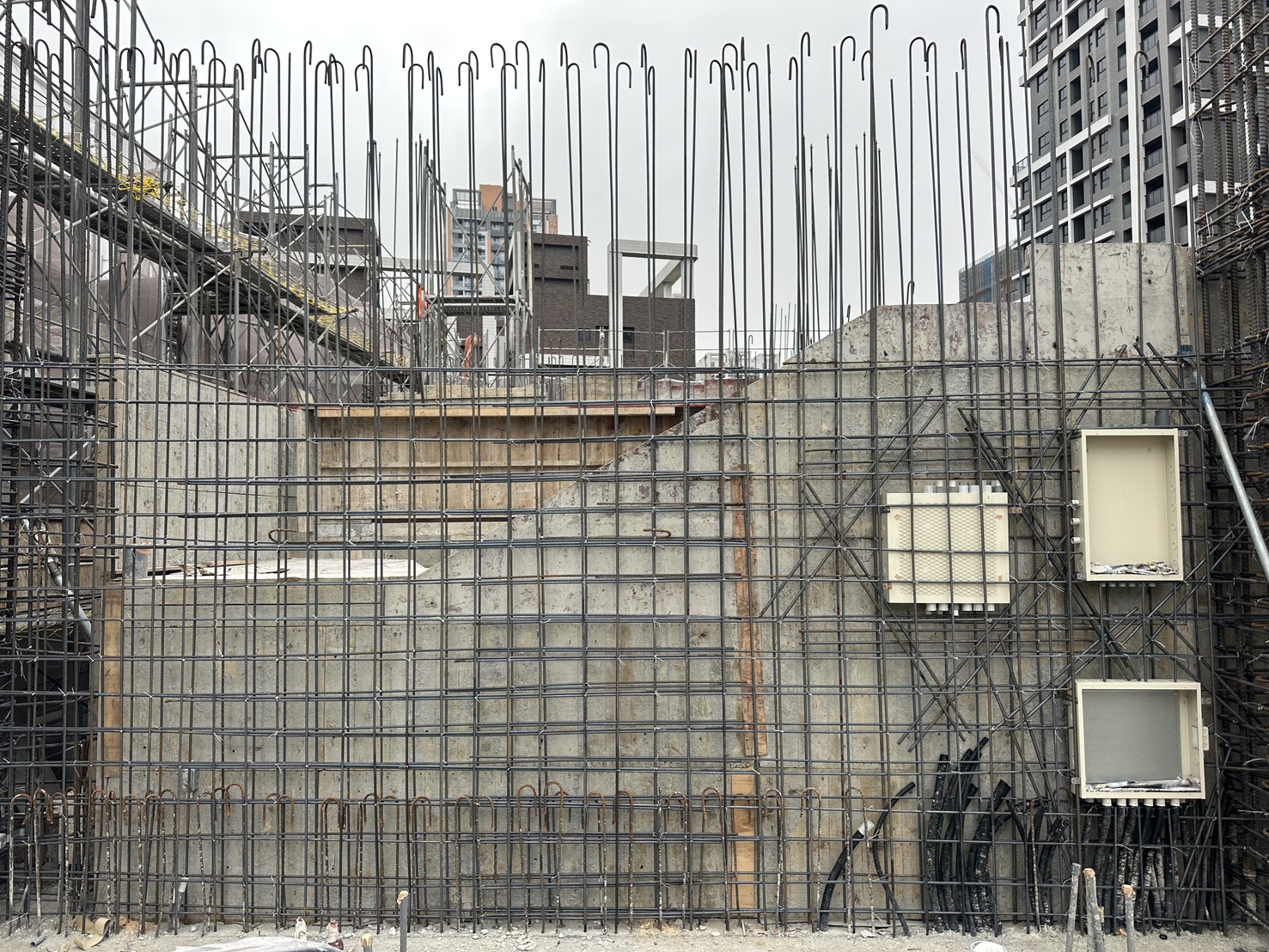

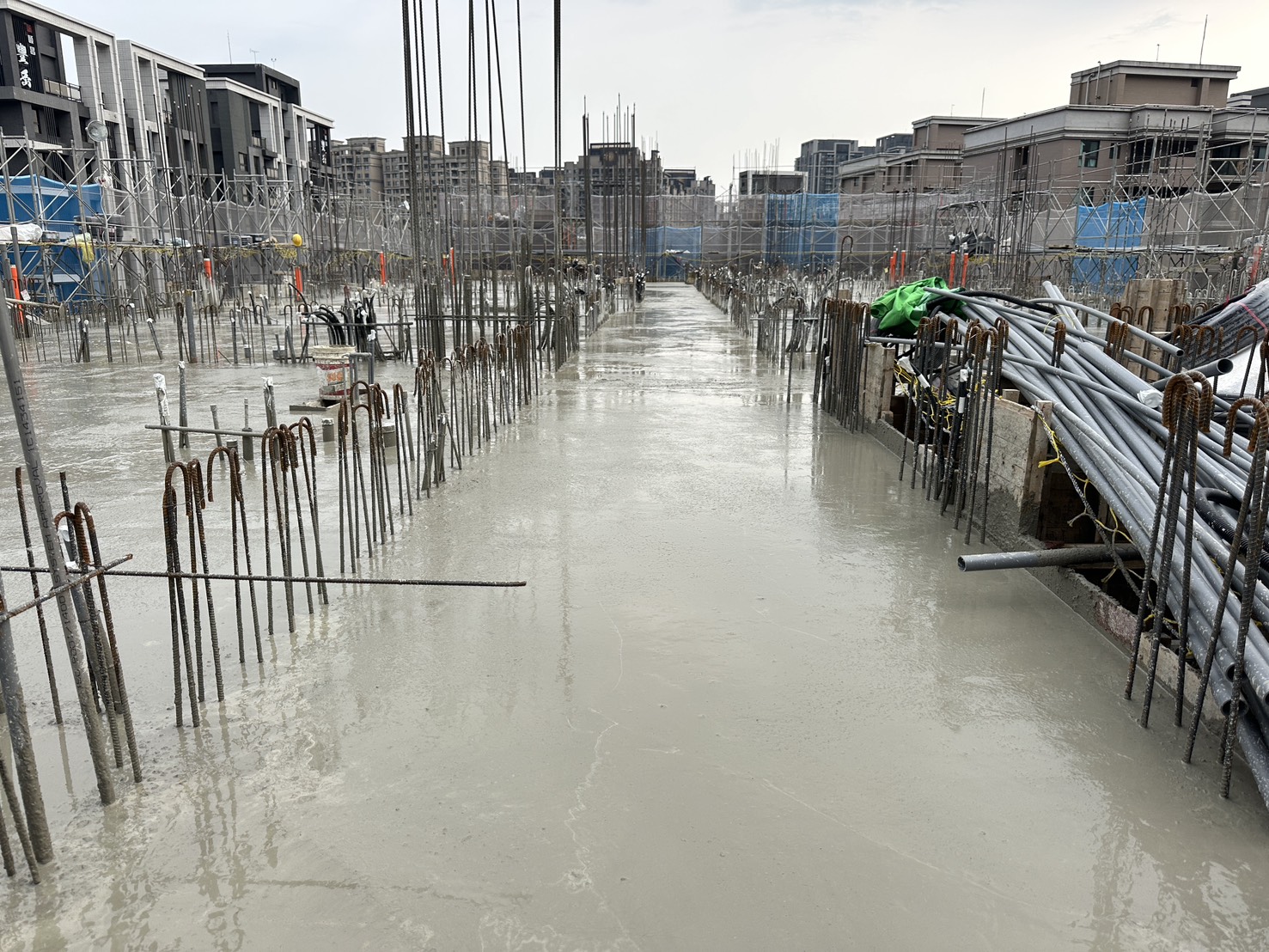

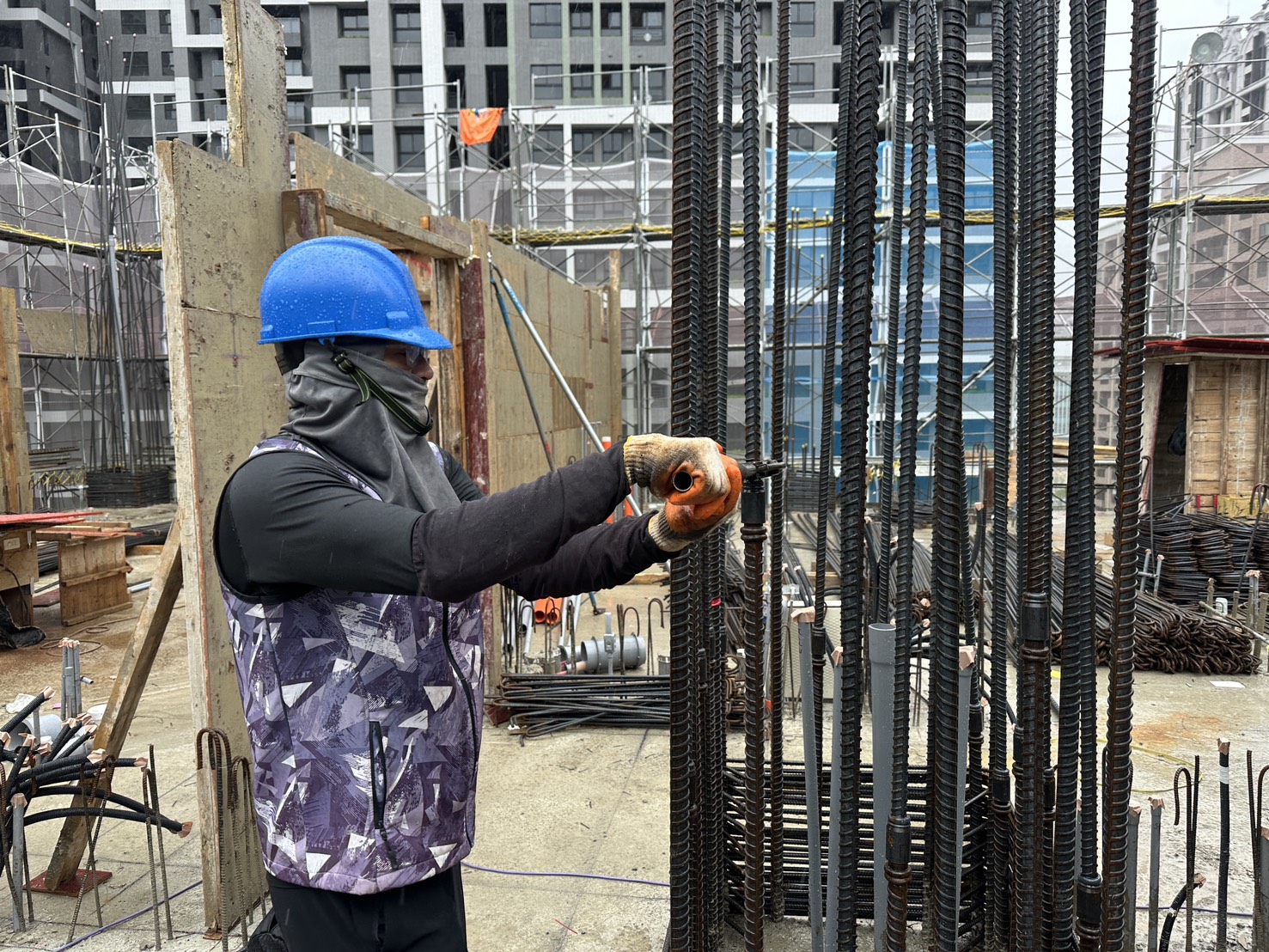

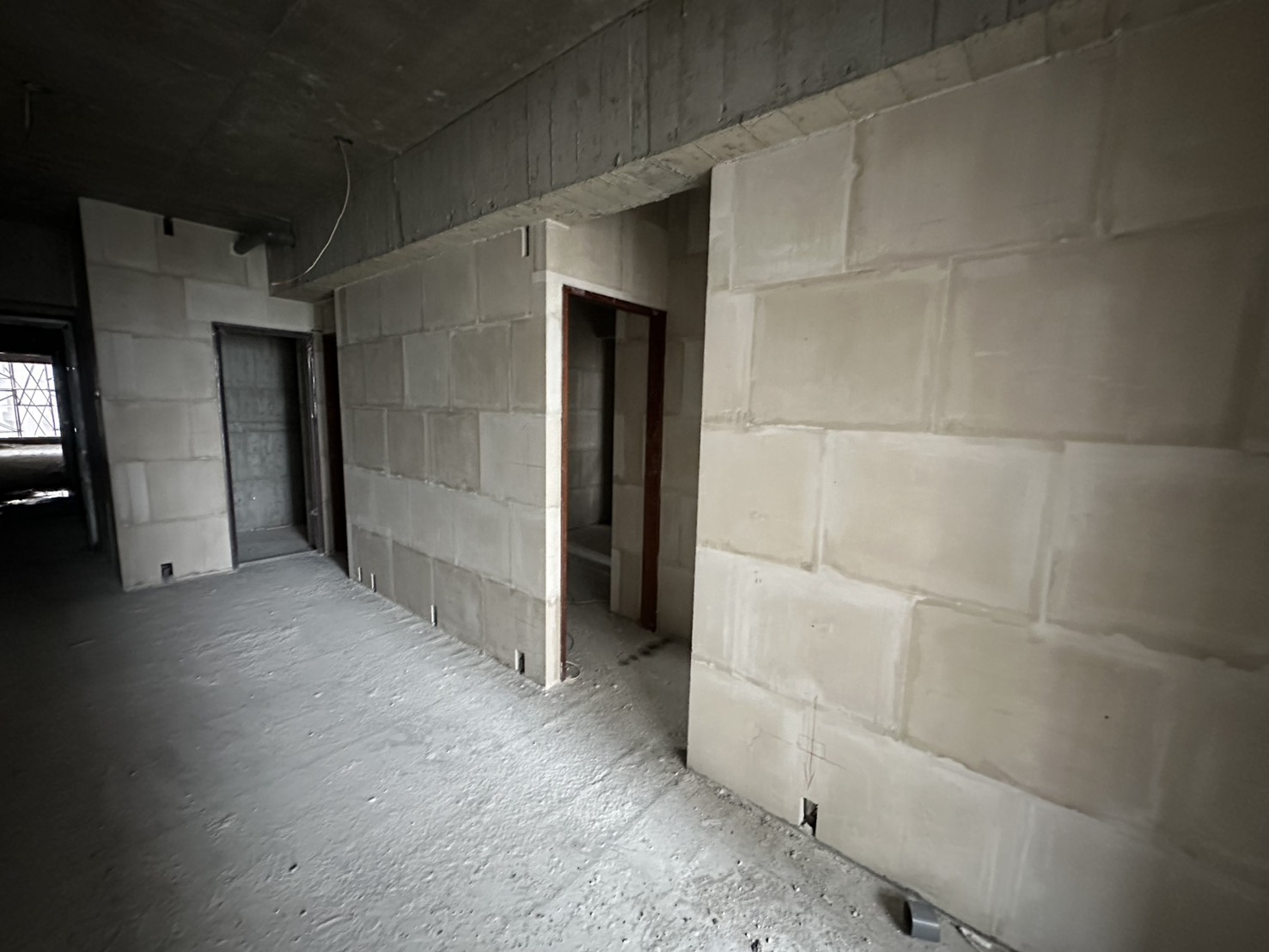

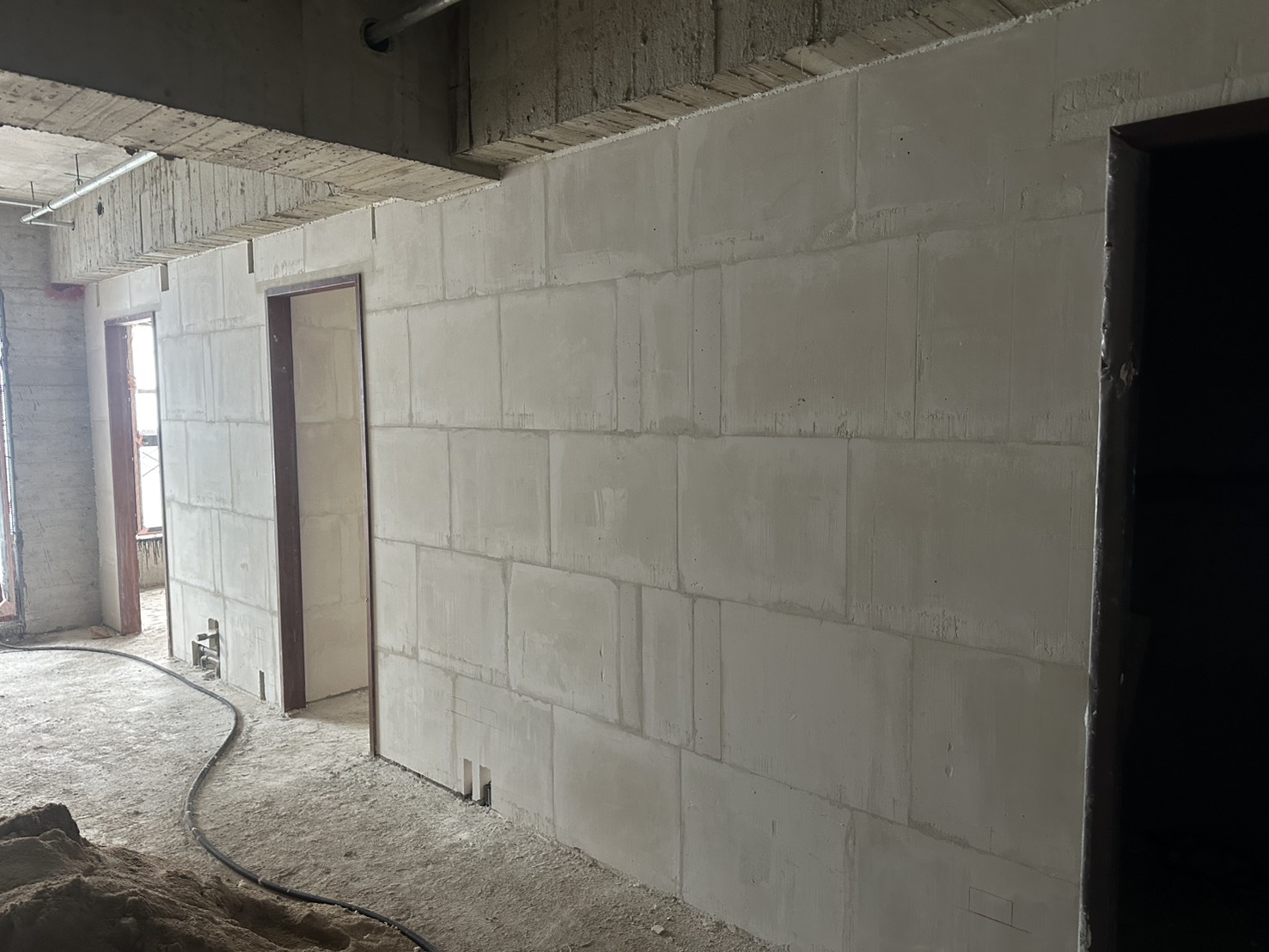

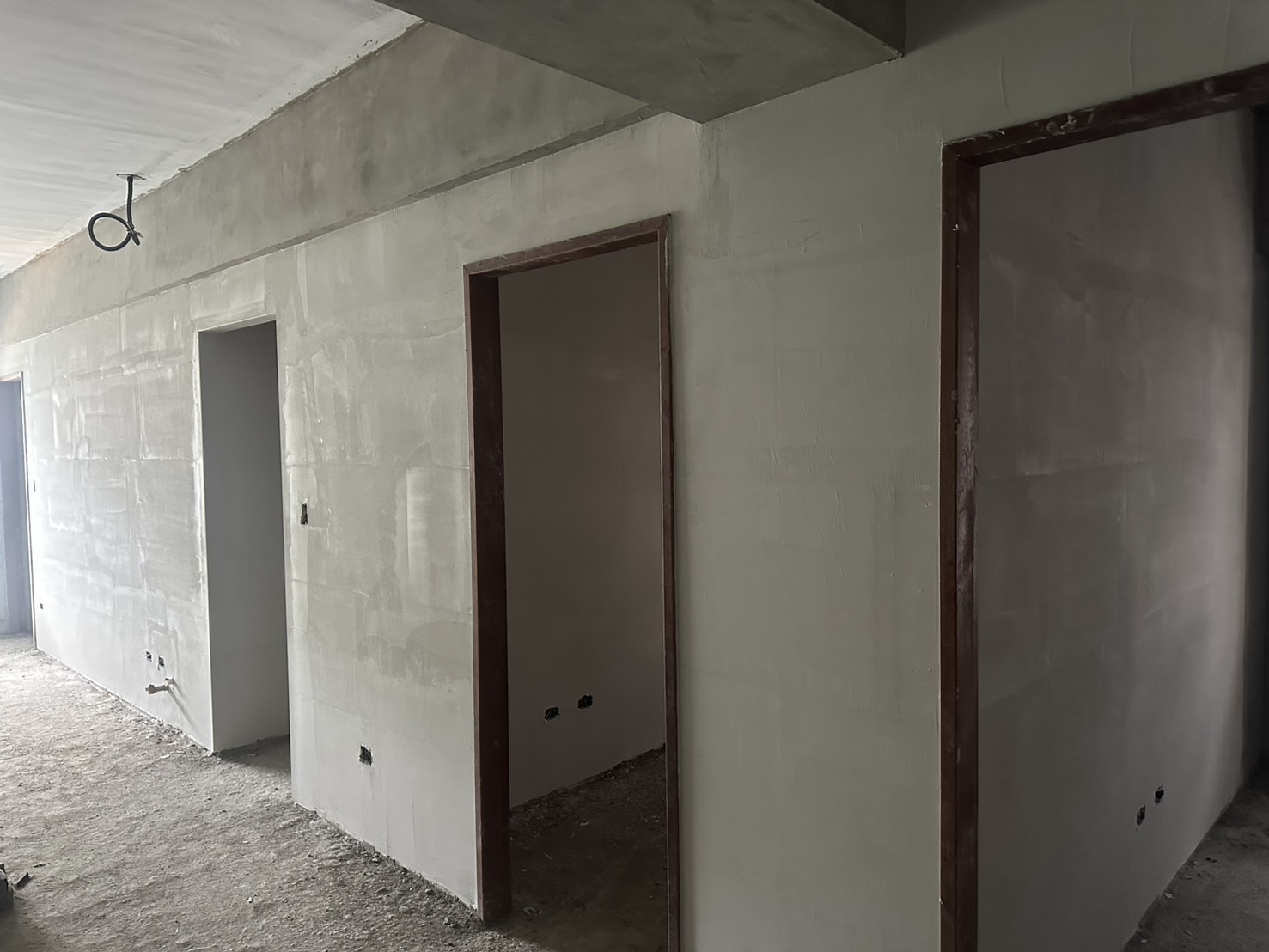

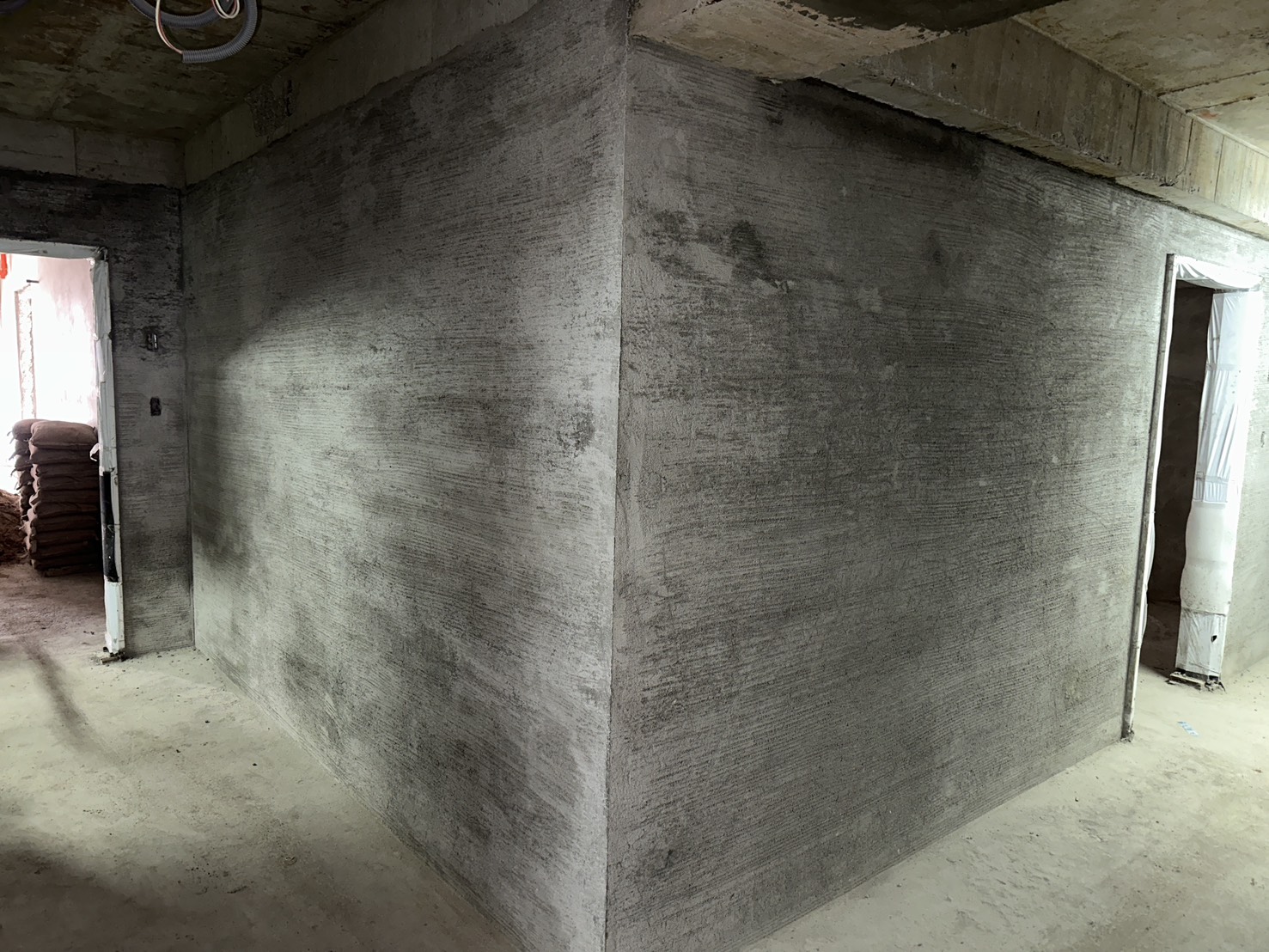

03 2025 地下2樓底板模板組立 2025.03.05 地下2樓底版版面標高器施作 2025.03.05 地下2樓底樑版鋼筋綁紮 2025.03.05 地下3樓周邊牆模板組立 2025.03.05 地下3樓柱筋綁紮 2025.03.05 地下3樓頂板鋼筋拉拔試驗 2025.03.05

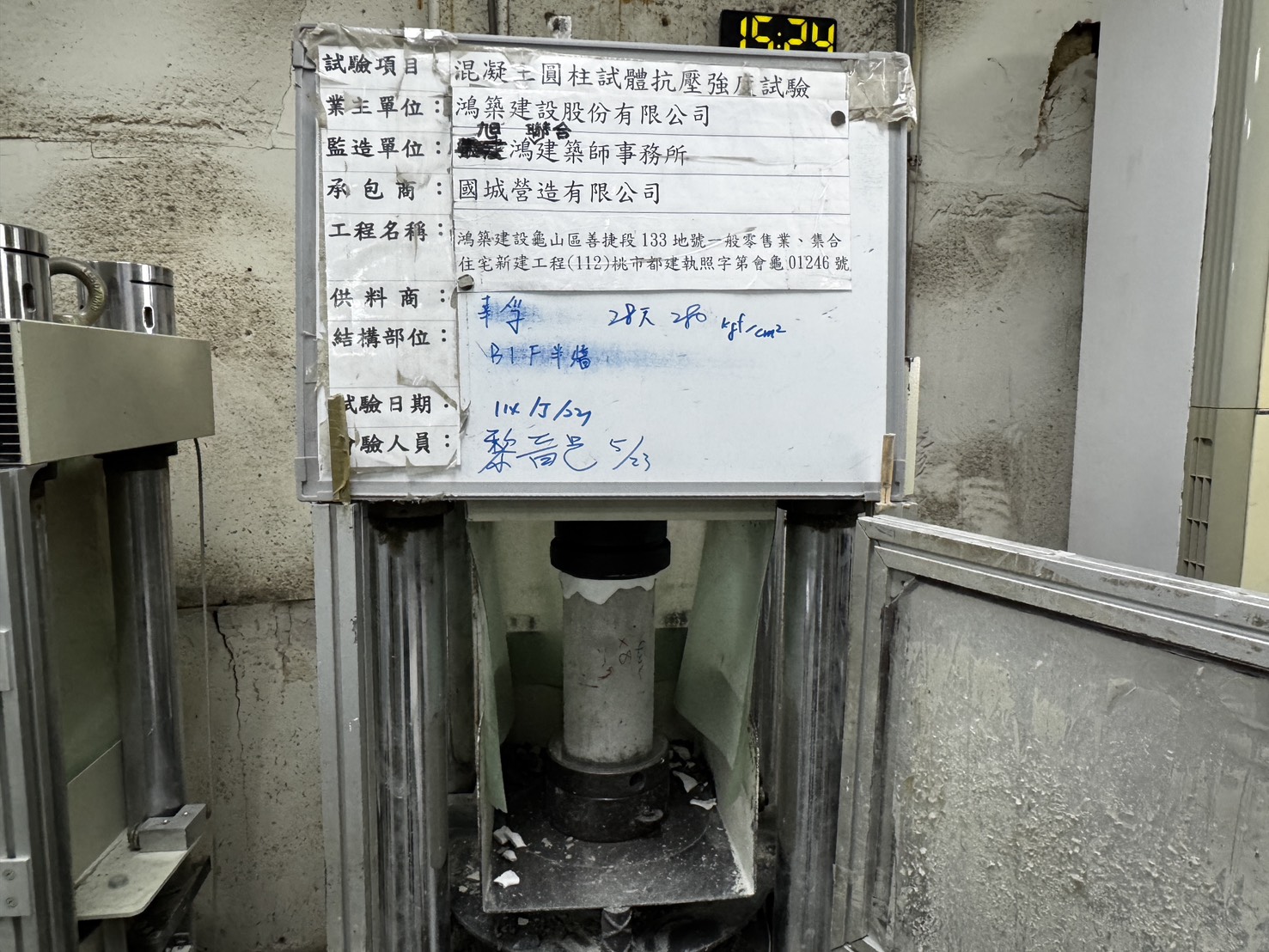

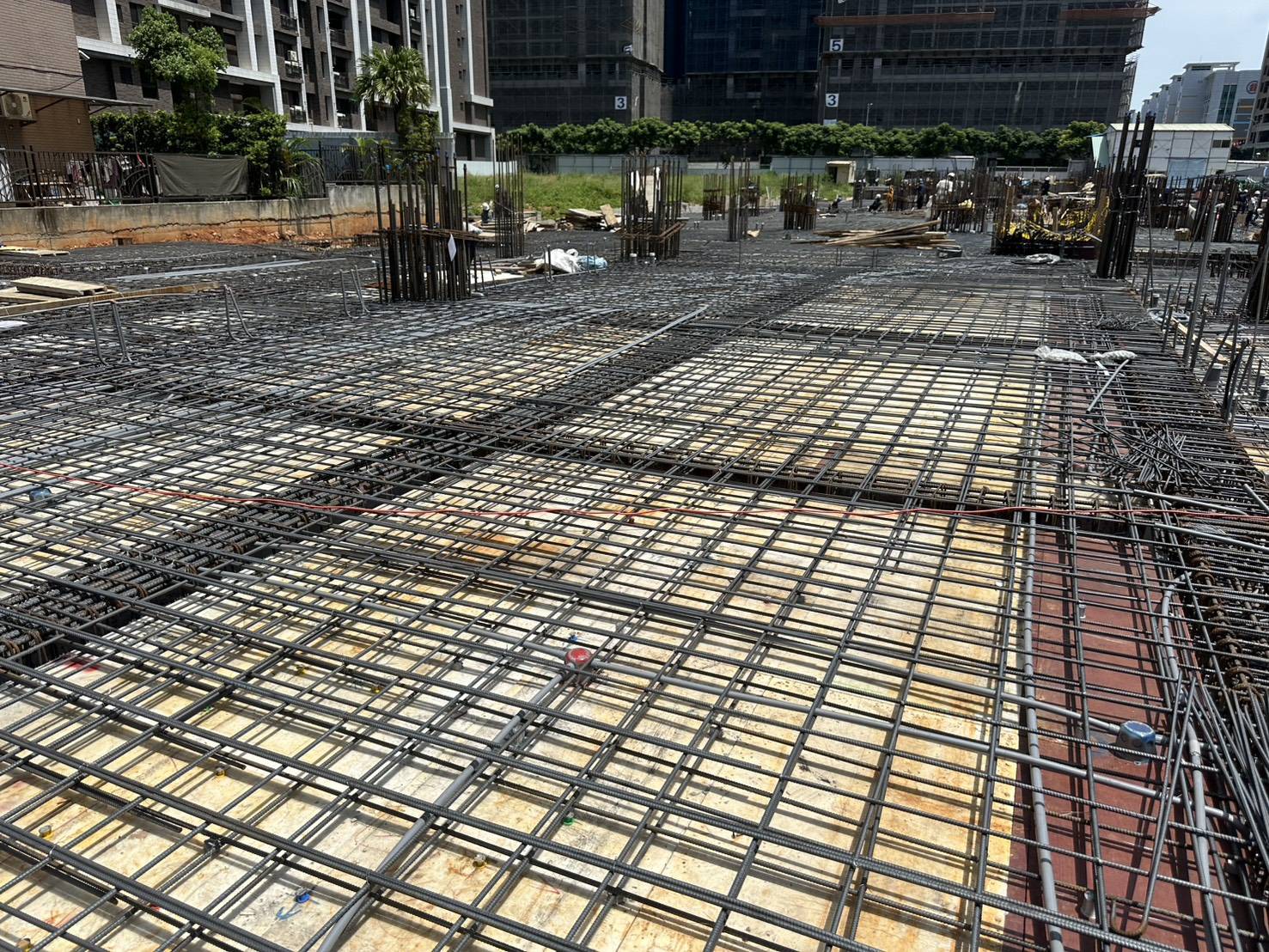

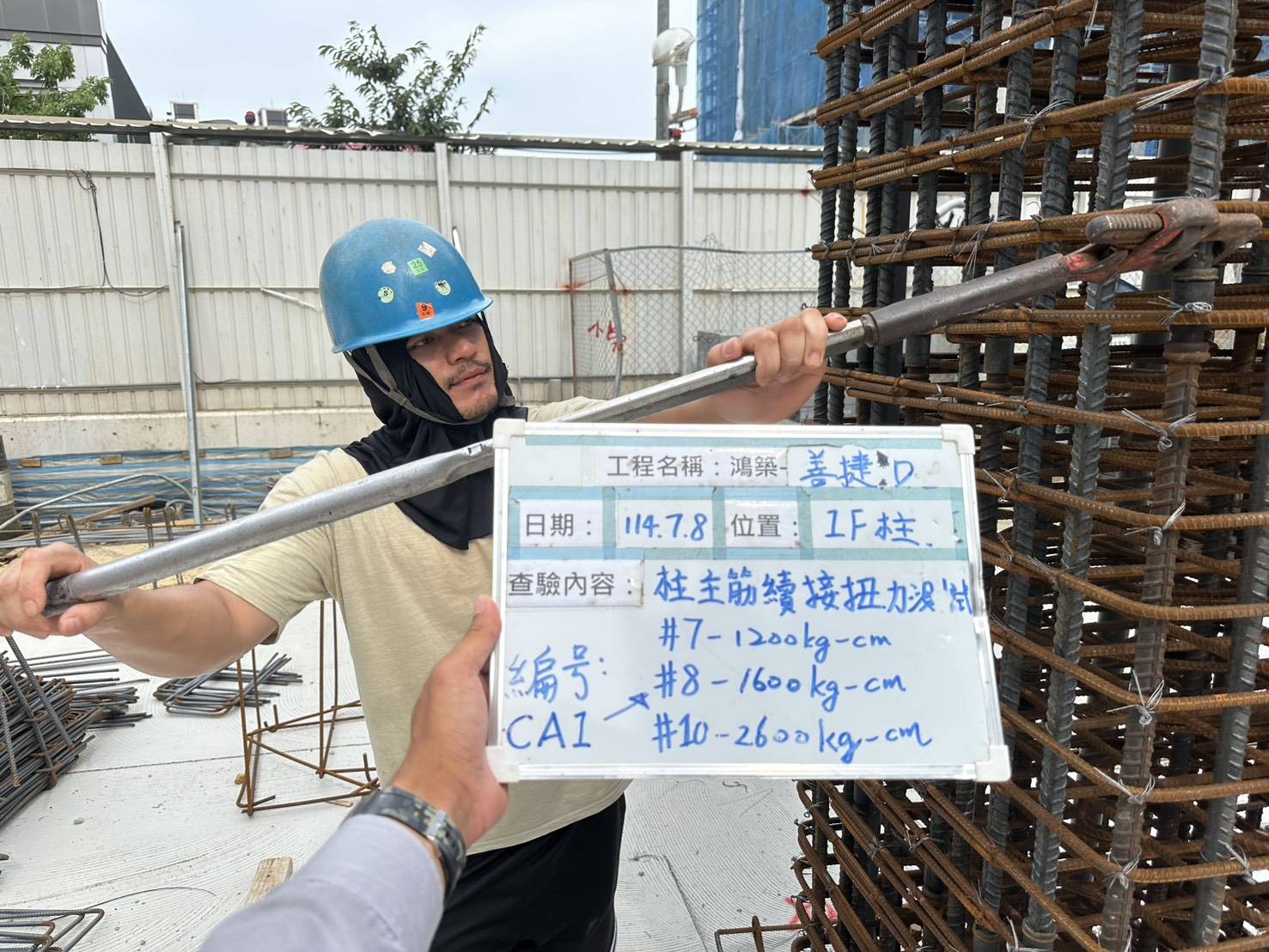

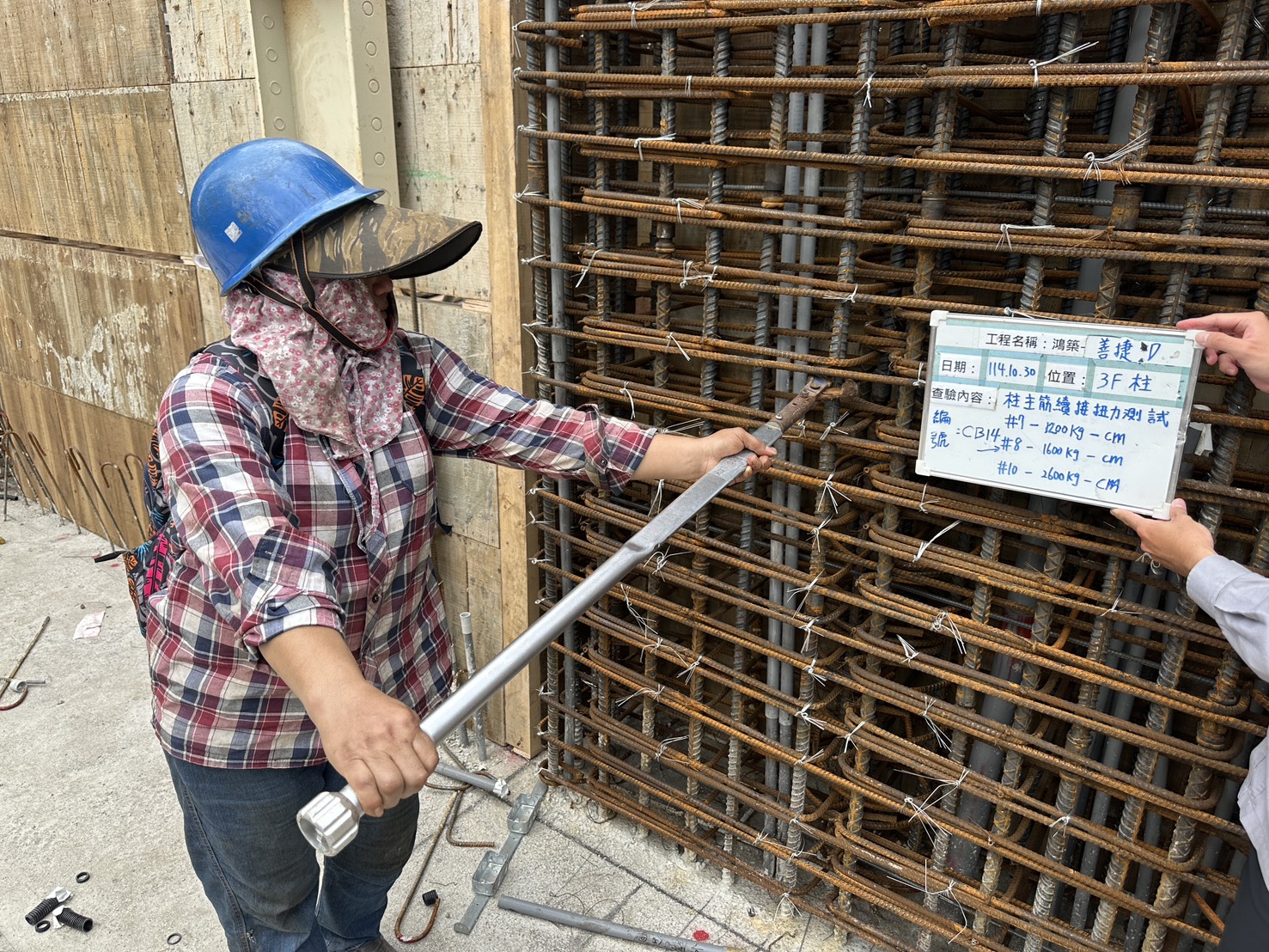

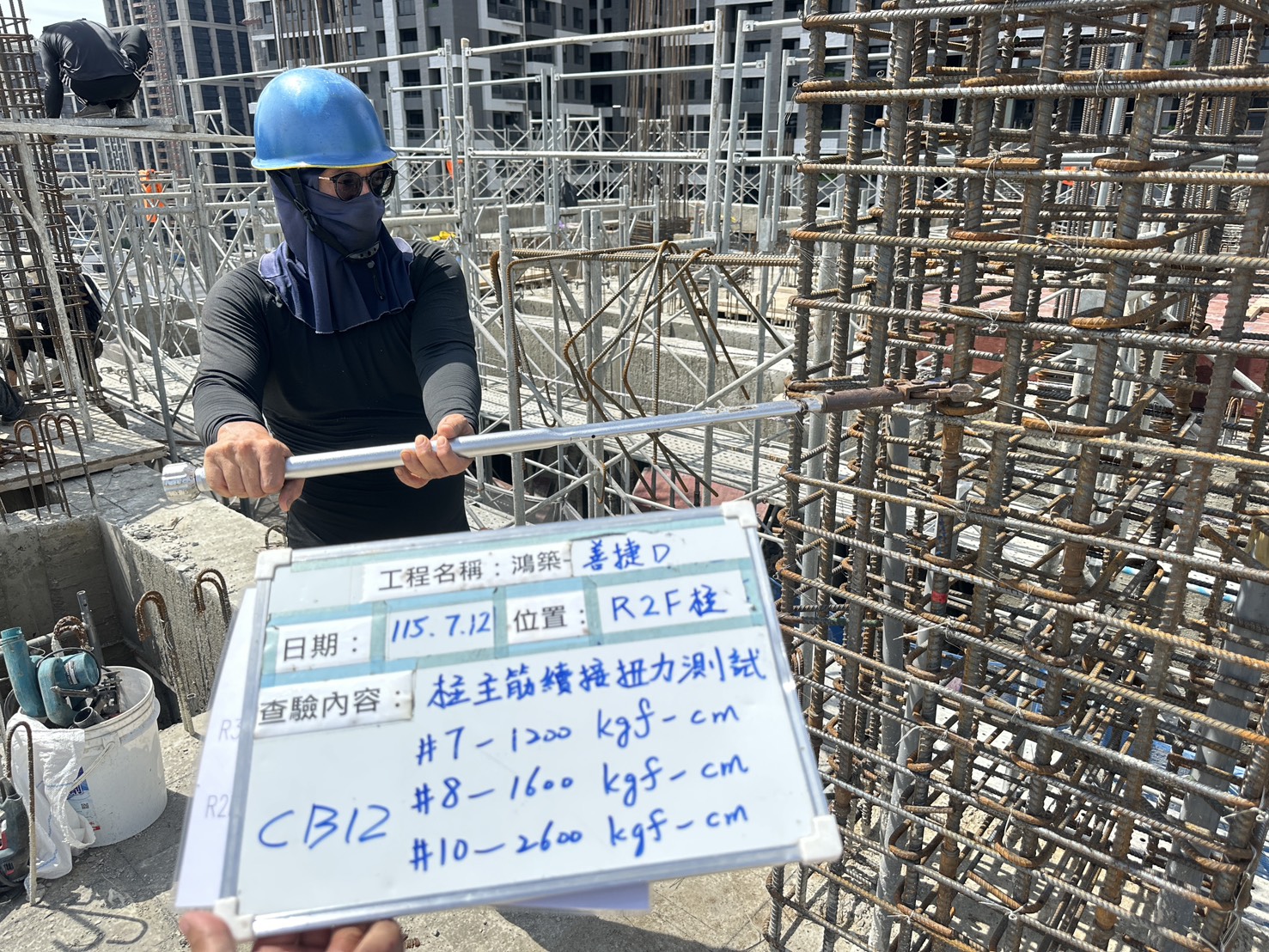

02 2025 地下三樓底版樑鋼筋綁紮 2025.02.05 地下五頂板28天試體抗壓試驗 2025.02.05 地下四樓周邊樁夾板施作 2025.02.05 地下四樓柱續接扭力試驗 2025.02.05 地下四樓模板組立 2025.02.05 基地周圍安全觀測 2025.02.05

01 2025 基礎版試體抗壓強度試驗 2025.01.05 地下4樓底板模板組立 2025.01.05 地下4樓底板鋼筋綁紮 2025.01.05 地下4樓放樣 2025.01.05 地下5樓鋼筋試驗 2025.01.05 基地空拍照片 2025.01.05

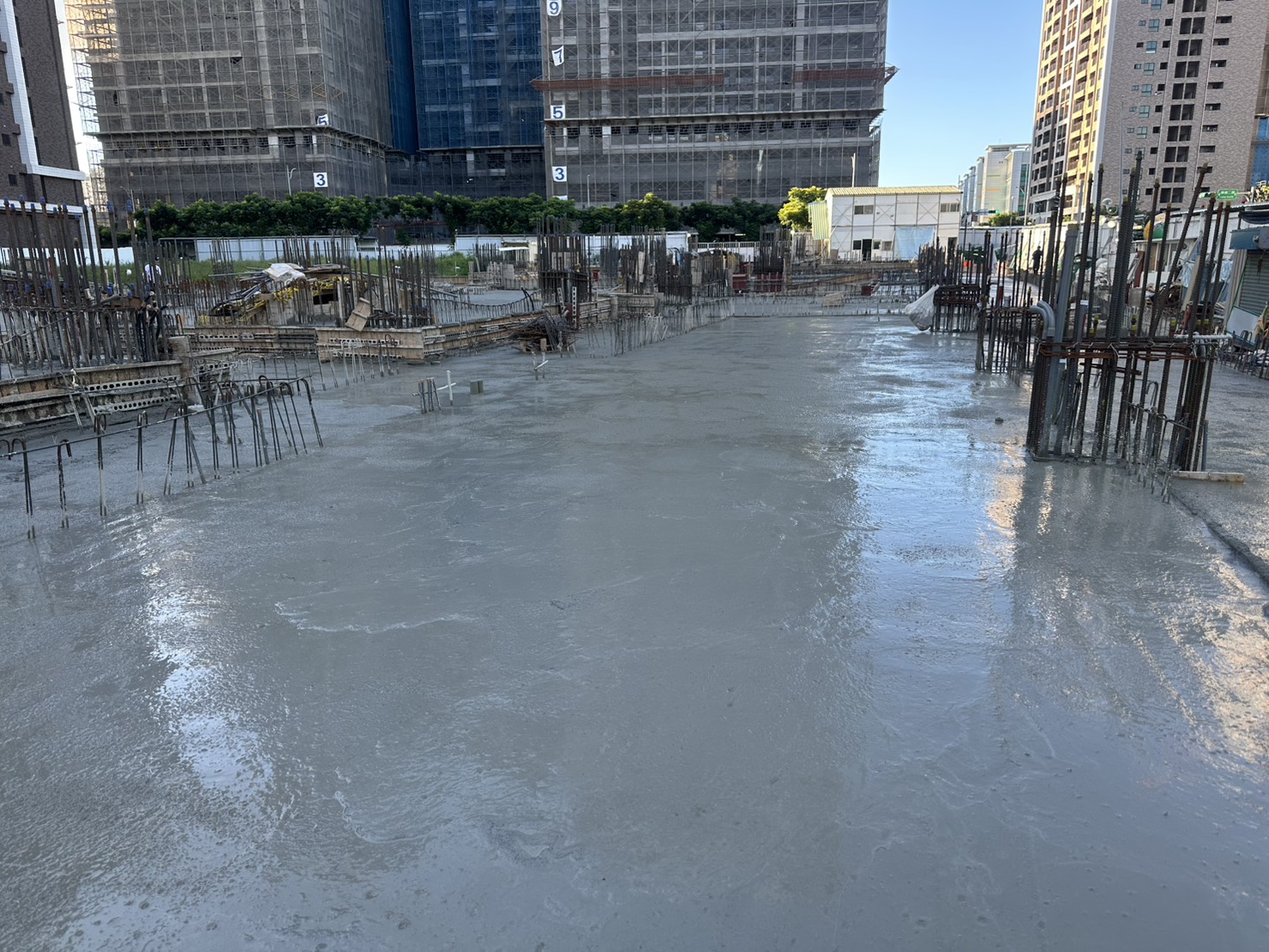

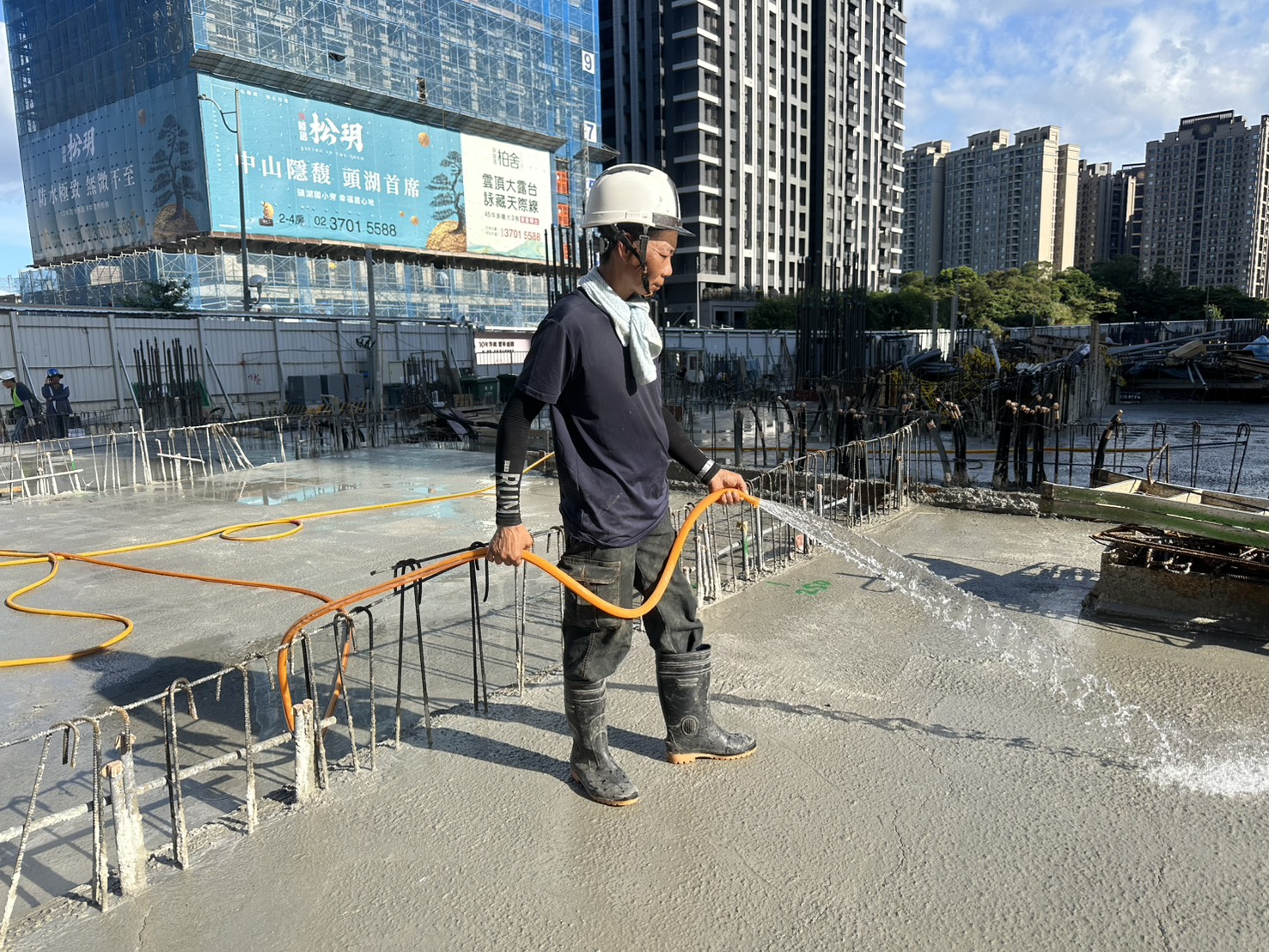

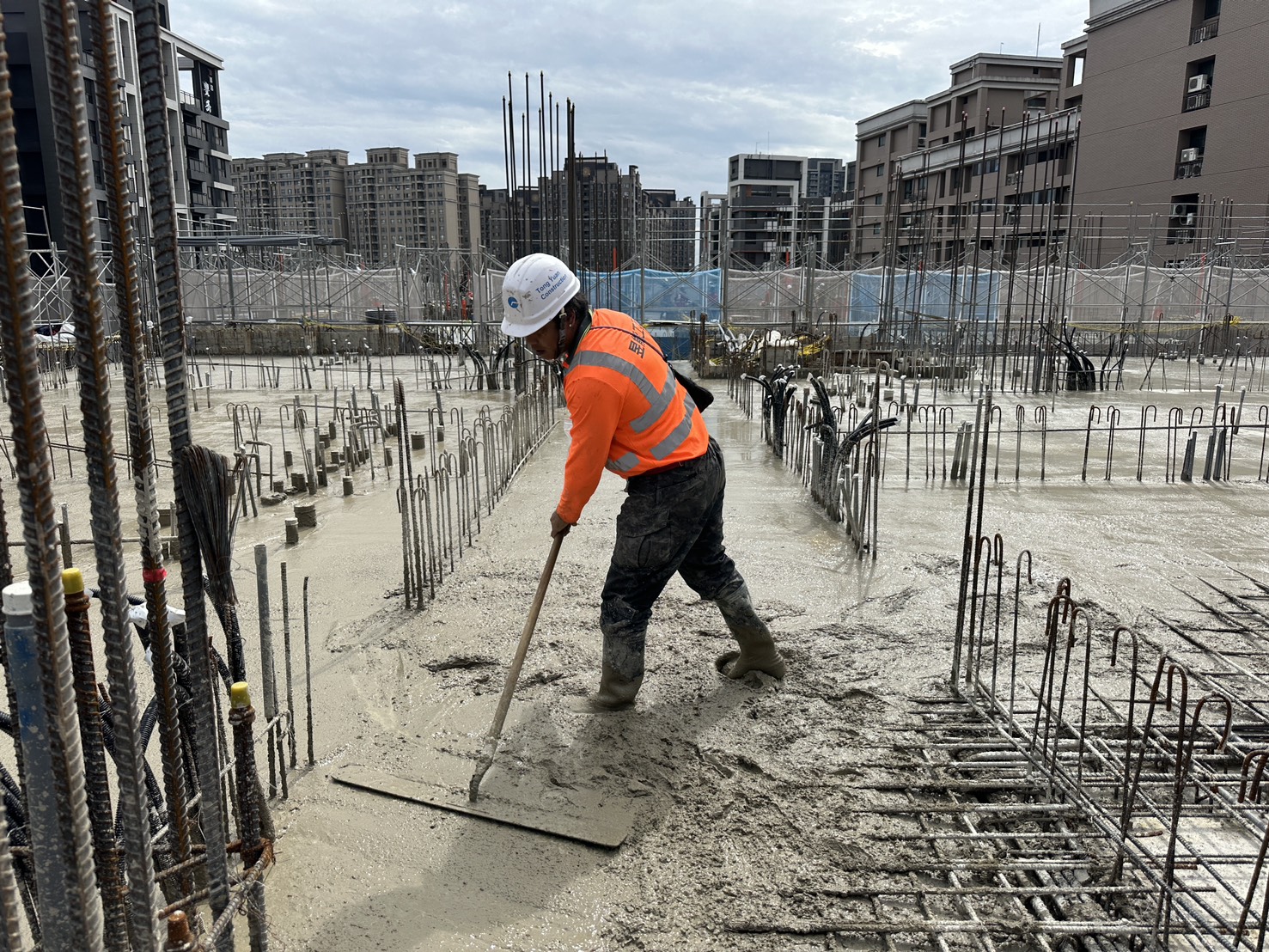

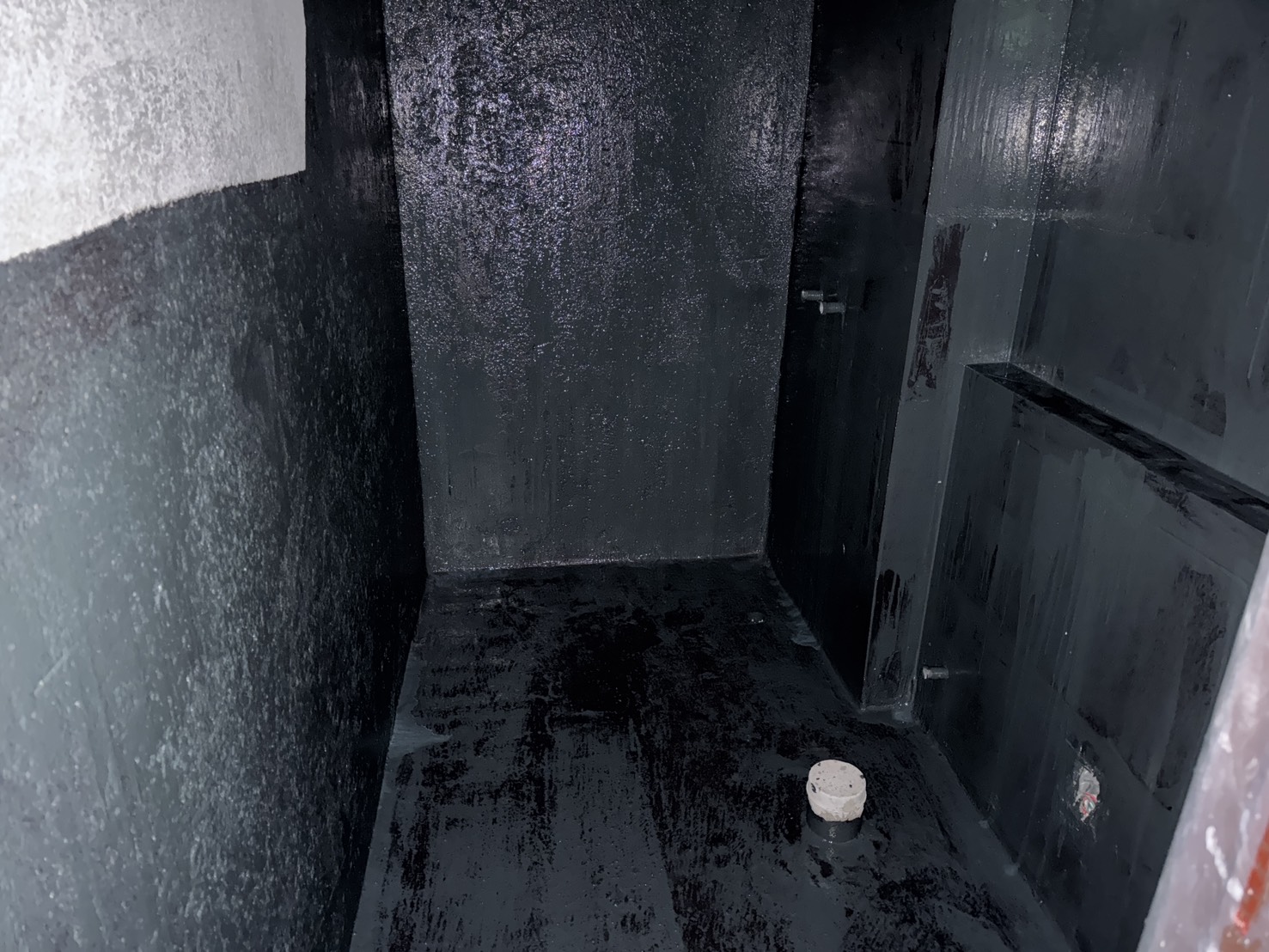

12 2024 開挖整地 2024.12.05 PC澆置 2024.12.05 中間樁止水板燒焊 2024.12.05 基礎鋼筋綁紮 2024.12.05 筏基模板組立 2024.12.05 地樑灌漿 2024.12.05
11 2024 工區內外清潔洗地 2024.11.05 第六挖土方出土 2024.11.05 第六挖土方整地 2024.11.05 第六挖襯板施作 2024.11.05 開挖中鄰房安全觀測 2024.11.05 基地空拍圖 2024.11.05

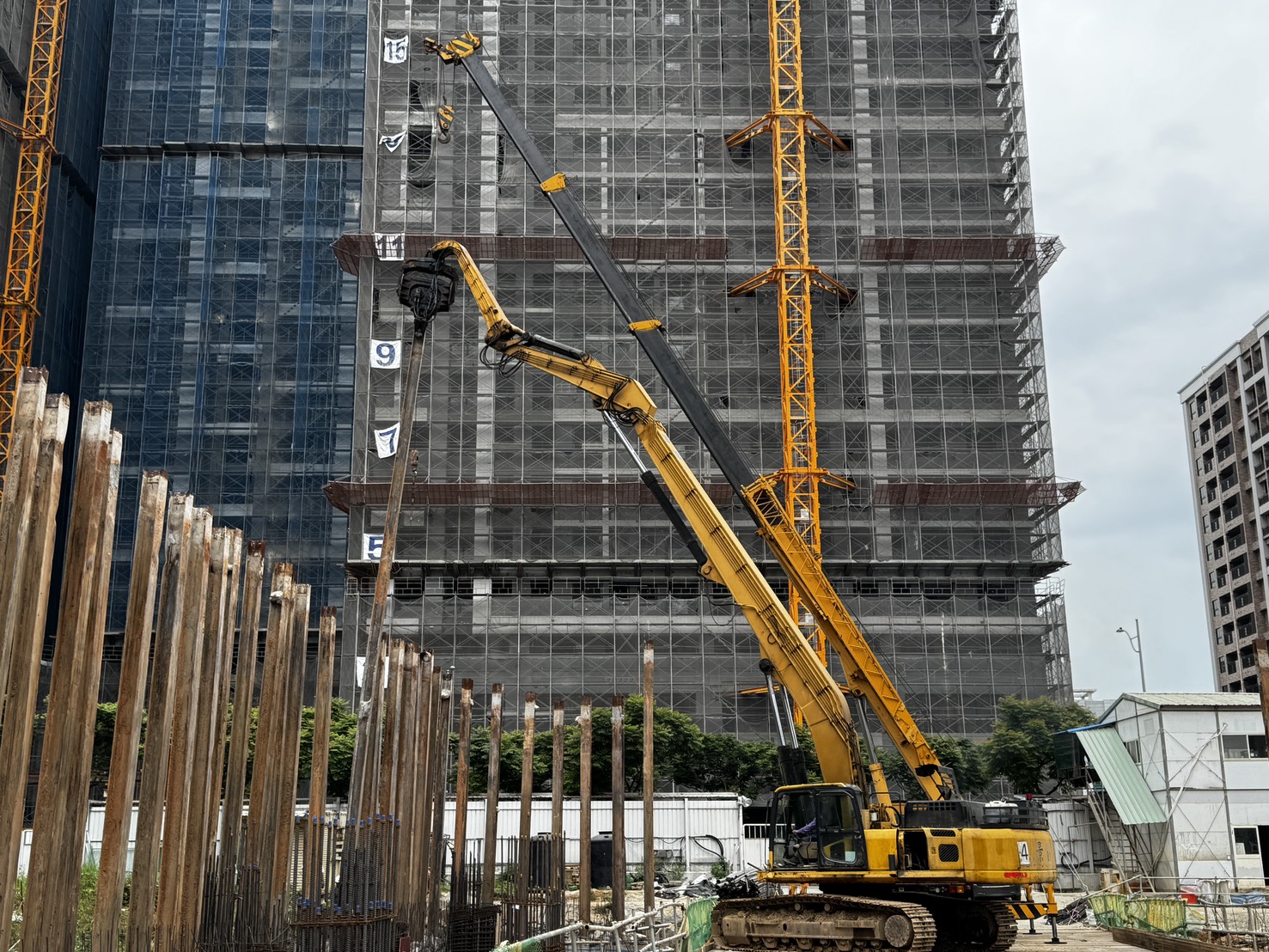

10 2024 自來水外管線接管 2024.10.05 基地周圍清理 2024.10.05 第五挖土方出土施作 2024.10.05 第四層安全支撐施作 2024.10.05 第四層撐版施作 2024.10.05 基地空拍照 2024.10.05
09 2024 台電臨時電基礎灌漿 2024.09.05 安全支撐第四撐施作 2024.09.05 基地空拍 2024.09.05 第三挖土方出土 2024.09.05 第三層周邊撐板施作完成 2024.09.05 基地周圍路面清理 2024.09.05
